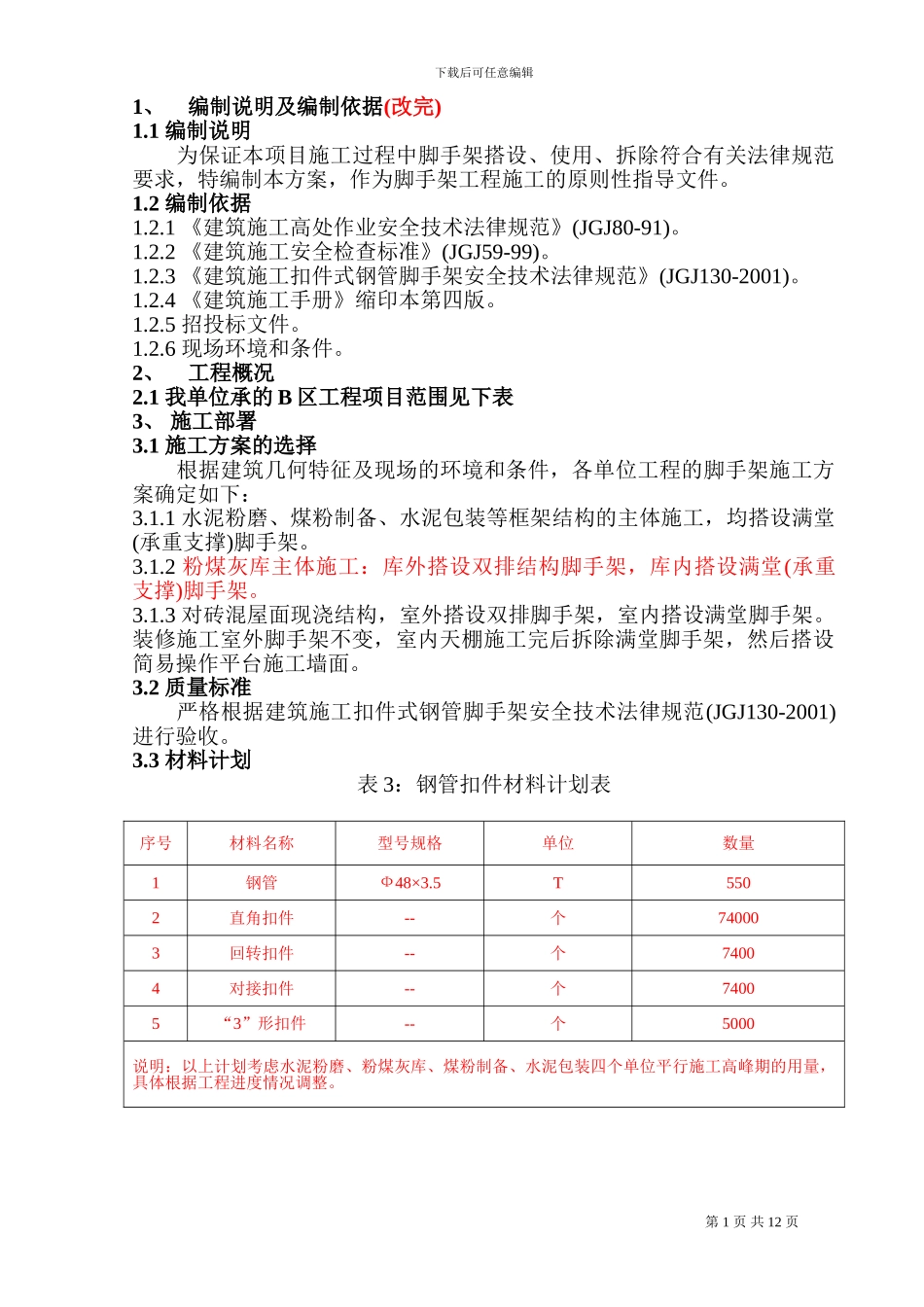

下载后可任意编辑1、编制说明及编制依据(改完)1
1 编制说明为保证本项目施工过程中脚手架搭设、使用、拆除符合有关法律规范要求,特编制本方案,作为脚手架工程施工的原则性指导文件
2 编制依据1
1 《建筑施工高处作业安全技术法律规范》(JGJ80-91)
2 《建筑施工安全检查标准》(JGJ59-99)
3 《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130-2001)
4 《建筑施工手册》缩印本第四版
5 招投标文件
6 现场环境和条件
2、工程概况2
1 我单位承的 B 区工程项目范围见下表3、 施工部署3
1 施工方案的选择根据建筑几何特征及现场的环境和条件,各单位工程的脚手架施工方案确定如下:3
1 水泥粉磨、煤粉制备、水泥包装等框架结构的主体施工,均搭设满堂(承重支撑)脚手架
2 粉煤灰库主体施工:库外搭设双排结构脚手架,库内搭设满堂(承重支撑)脚手架
3 对砖混屋面现浇结构,室外搭设双排脚手架,室内搭设满堂脚手架
装修施工室外脚手架不变,室内天棚施工完后拆除满堂脚手架,然后搭设简易操作平台施工墙面
2 质量标准严格根据建筑施工扣件式钢管脚手架安全技术法律规范(JGJ130-2001)进行验收
3 材料计划表 3:钢管扣件材料计划表第 1 页 共 12 页序号材料名称型号规格单位数量1钢管Ф48×3
5T5502直角扣件--个740003回转扣件--个74004对接扣件--个74005“3”形扣件--个5000说明:以上计划考虑水泥粉磨、粉煤灰库、煤粉制备、水泥包装四个单位平行施工高峰期的用量,具体根据工程进度情况调整
下载后可任意编辑3

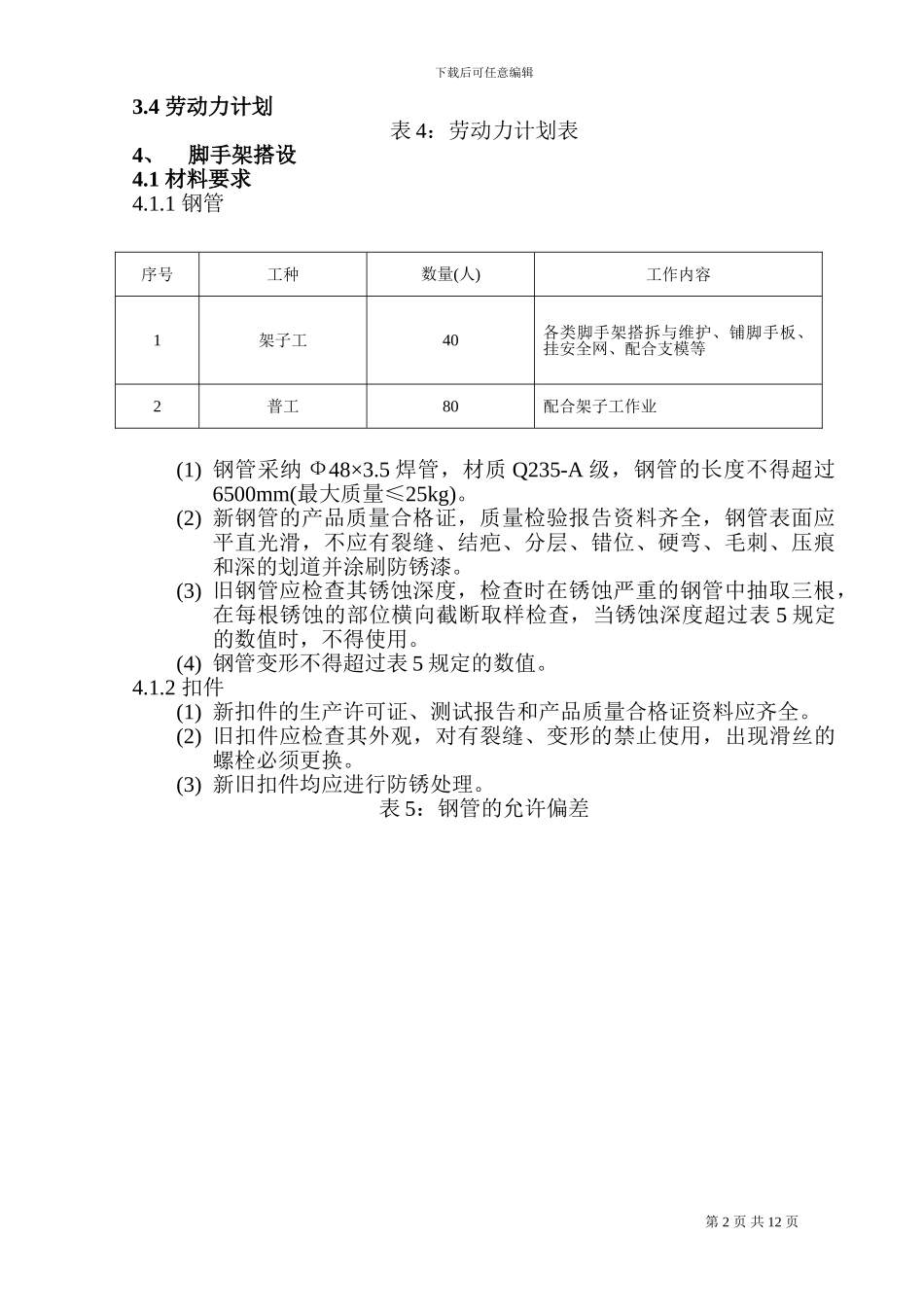

4 劳动力计划表 4:劳动力计划表4、脚手架搭设4
1 材料要求4
1 钢管(1) 钢管采纳 Ф48×3
5 焊管,材质 Q235-A 级,
