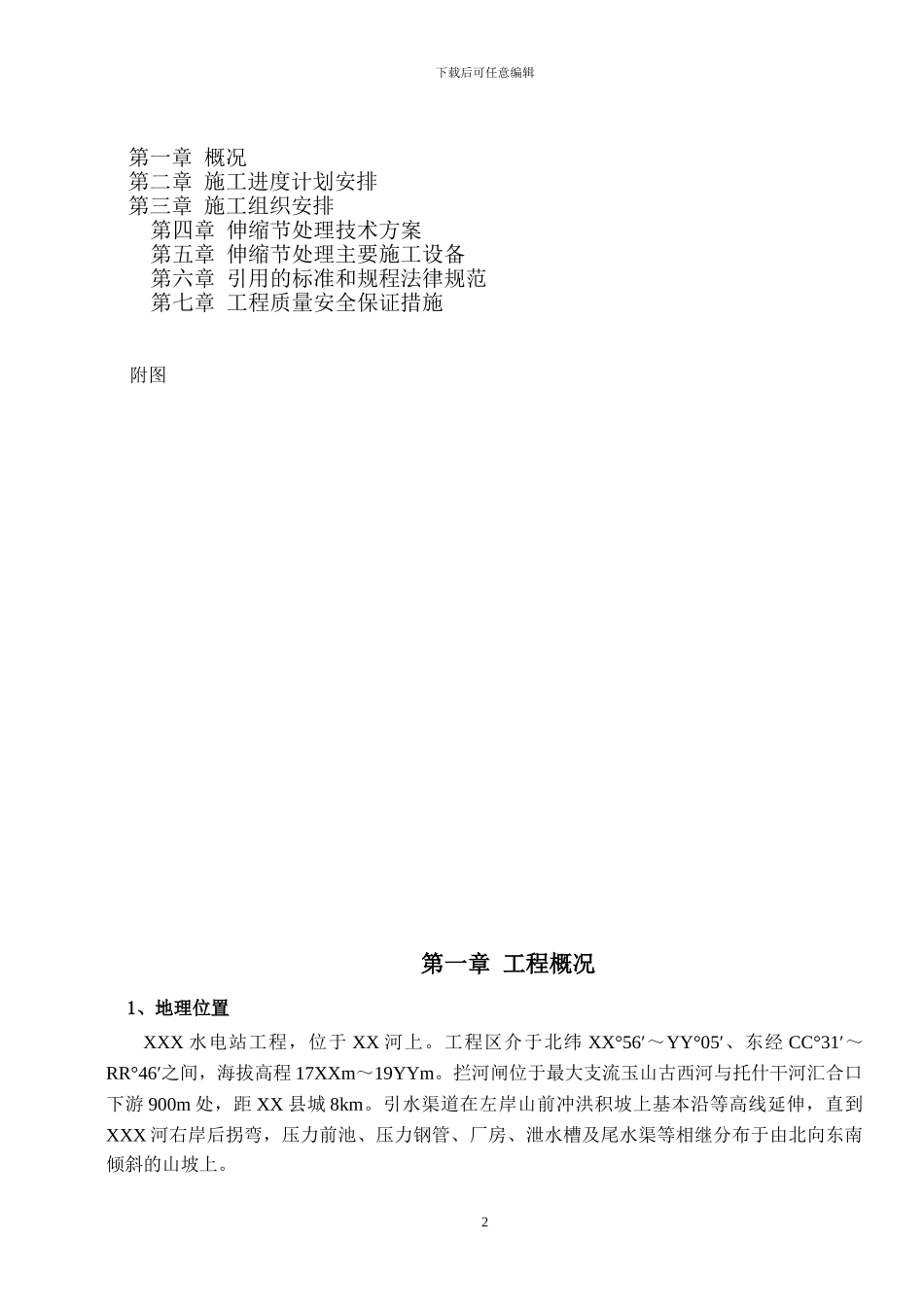

XX 电站镇墩伸缩节处理专项施工组织设计 编制单位: XX 有限公司 XXX 水电站二级电站土建及金属结构项目部 二○一 X 年三月下载后可任意编辑 批准 : 审查 : 校核 : 编写 : 目 录1下载后可任意编辑 第一章 概况 第二章 施工进度计划安排 第三章 施工组织安排第四章 伸缩节处理技术方案第五章 伸缩节处理主要施工设备第六章 引用的标准和规程法律规范第七章 工程质量安全保证措施 附图 第一章 工程概况 1、地理位置XXX 水电站工程,位于 XX 河上
工程区介于北纬 XX°56′~YY°05′、东经 CC°31′~RR°46′之间,海拔高程 17XXm~19YYm
拦河闸位于最大支流玉山古西河与托什干河汇合口下游 900m 处,距 XX 县城 8km
引水渠道在左岸山前冲洪积坡上基本沿等高线延伸,直到XXX 河右岸后拐弯,压力前池、压力钢管、厂房、泄水槽及尾水渠等相继分布于由北向东南倾斜的山坡上
2下载后可任意编辑2、主要工程任务及特点主要完成本工程第 XX 标段的金属结构的制作、安装任务
二级引水压力管道上游端经二级压力前池与一级电站尾水相接,后由斜直段、下斜段、水平段与蝶阀相接,全长1504
进口中心高程 XXXXm,出口中心高程 XXXXm
压力管道采纳浅埋回填式,布置在开挖的沟槽内,沟槽底宽分别为 30
4m 和 27m
压力钢管下部设置 0
5m 厚混凝土垫板;管槽全部采纳开挖的砂砾石土回填,管顶平均回填深度1
7m;管槽及管顶均采纳压实回填并在顶部设 30cm 厚干砌石防止冲刷
压力管道由 4 根单管管径为 4
2m 的压力钢管组成
在布置上分为缓坡段和陡坡段,其中纵坡为 1/24
5 的缓坡段,单根管线长约 1386m,最大净水头 65m;陡坡段为 1:2,单根管线长约 118m,管道最大净水头 103m
压力钢管根据其内压变化进行分段设计,
