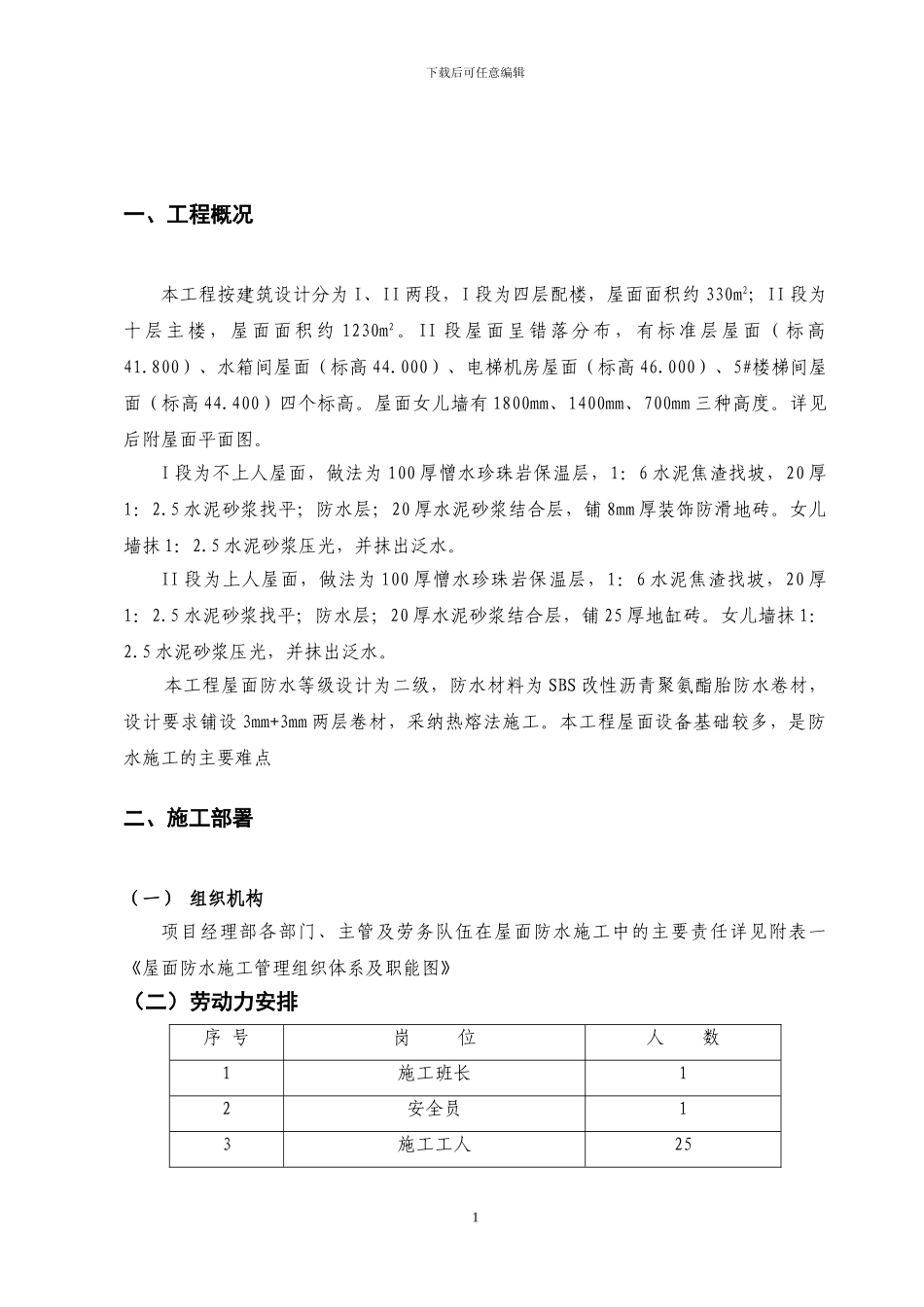

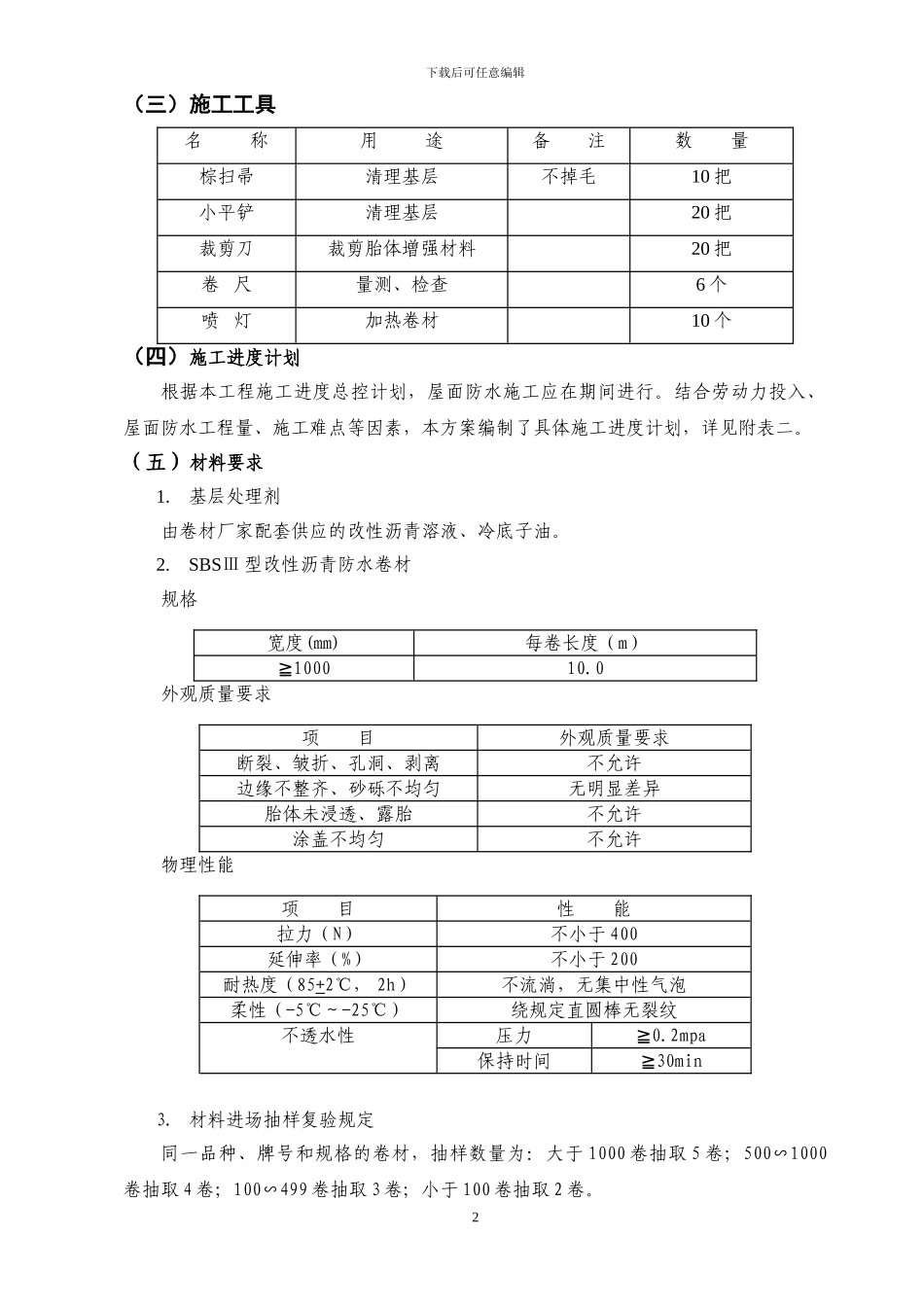

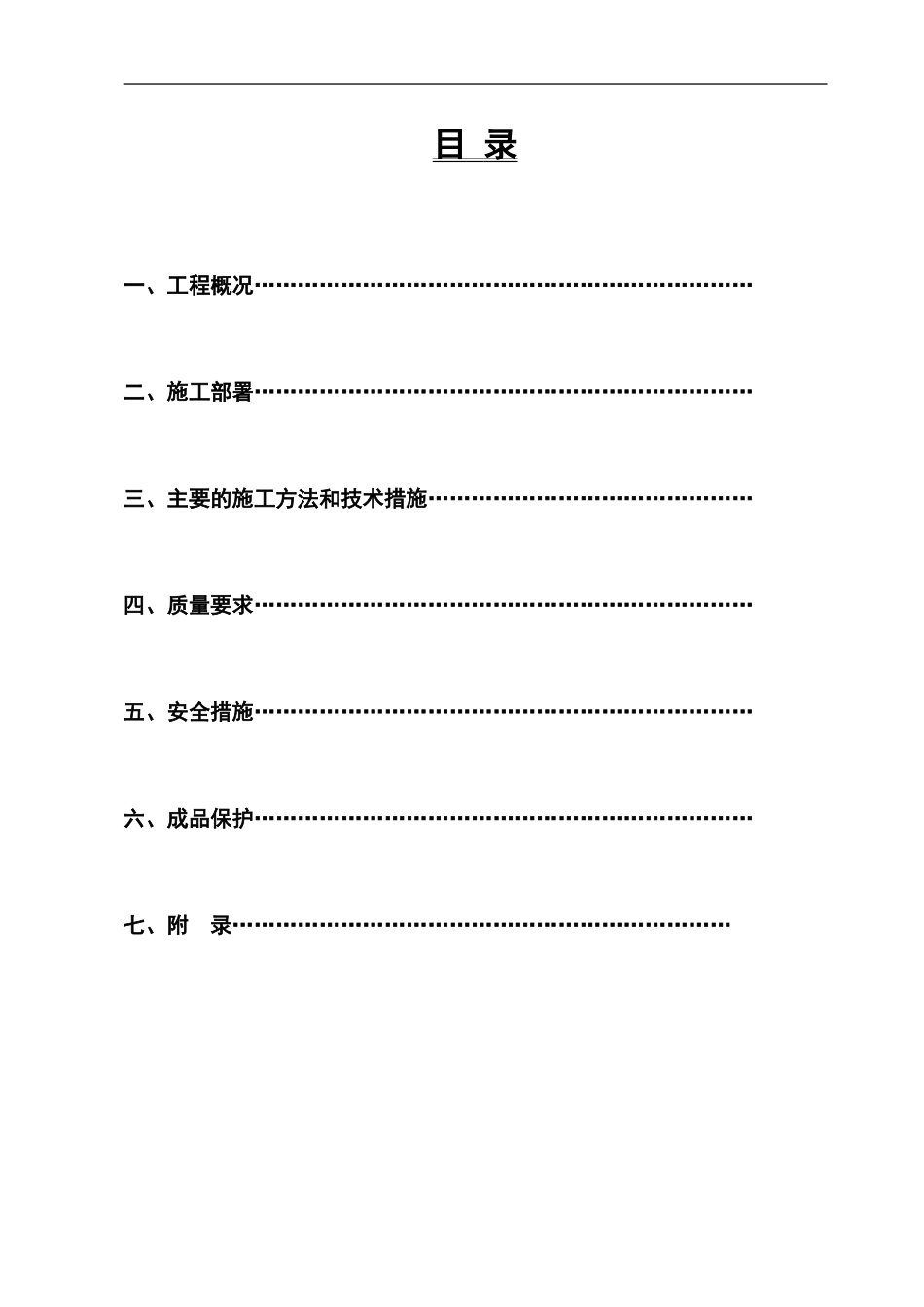

目 录 一、工程概况……………………………………………………………二、施工部署……………………………………………………………三、主要的施工方法和技术措施………………………………………四、质量要求……………………………………………………………五、安全措施……………………………………………………………六、成品保护……………………………………………………………七、附 录……………………………………………………………下载后可任意编辑一、工程概况本工程按建筑设计分为 I、II 两段,I 段为四层配楼,屋面面积约 330m2;II 段为十层主楼,屋面面积约 1230m2 。II 段屋面呈错落分布,有标准层屋面(标高41.800)、水箱间屋面(标高 44.000)、电梯机房屋面(标高 46.000)、5#楼梯间屋面(标高 44.400)四个标高。屋面女儿墙有 1800mm、1400mm、700mm 三种高度。详见后附屋面平面图。I 段为不上人屋面,做法为 100 厚憎水珍珠岩保温层,1:6 水泥焦渣找坡,20 厚1:2.5 水泥砂浆找平;防水层;20 厚水泥砂浆结合层,铺 8mm 厚装饰防滑地砖。女儿墙抹 1:2.5 水泥砂浆压光,并抹出泛水。II 段为上人屋面,做法为 100 厚憎水珍珠岩保温层,1:6 水泥焦渣找坡,20 厚1:2.5 水泥砂浆找平;防水层;20 厚水泥砂浆结合层,铺 25 厚地缸砖。女儿墙抹 1:2.5 水泥砂浆压光,并抹出泛水。本工程屋面防水等级设计为二级,防水材料为 SBS 改性沥青聚氨酯胎防水卷材,设计要求铺设 3mm+3mm 两层卷材,采纳热熔法施工。本工程屋面设备基础较多,是防水施工的主要难点二、施工部署(一) 组织机构项目经理部各部门、主管及劳务队伍在屋面防水施工中的主要责任详见附表一《屋面防水施工管理组织体系及职能图》(二)劳动力安排序 号岗 位人 数1施工班长12安全员13施工工人251下载后可任意编辑(三)施工工具名 称用 途备 注数 量棕扫帚清理基层不掉毛10 把小平铲清理基层20 把裁剪刀裁剪胎体增强材料20 把卷 尺量测、检查6 个喷 灯加热卷材10 个(四)施工进度计划根据本工程施工进度总控计划,屋面防水施工应在期间进行。结合劳动力投入、屋面防水工程量、施工难点等因素,本方案编制了具体施工进度计划,详见附表二。(五)材料要求1.基层处理剂由卷材厂家配套供应的改性沥青溶液、冷底子油。2.SBSⅢ 型改性沥青防水卷材规格宽度(mm)每卷长度(m)≧100010.0外观质量要求项 目...
