下载后可任意编辑金融街首期工程砼施工方案一
《建筑工程质量管理条例》;2
《建筑工程施工质量验收统一标准》GB50300-2001;3
《混凝土结构工程施工质量验收法律规范》GB50204-2024;4
《高层建筑混凝土结构技术规程》JGJ3-2024;5
《混凝土结构工程施工工艺标准》DB64/T273-2024
公司《质量管理手册》和多年混凝土施工经验二
工程概况本工程为高层框筒结构,塔楼为 26 层,高度 99
9 米;裙楼为四层框架结构,高度 20
砼强度等级:一 ~六层框架柱和核心筒剪力墙为 C50,梯柱或其它坚向构件为 C30,梁和板为 C30;七~十二层框架柱和核心剪力墙为 C45,梯柱或其它坚向构件为 C30,梁和板为 C30;十三~十八层框架柱和核心剪力墙为 C40,梯柱或其它坚向构件为 C30,梁和板为 C30;十九~二十三层框架柱和核心剪力墙为 C35,梯柱或其它坚向构件为 C30,梁和板为 C30;二十四~顶部全部构件为 C30
本工程主体结构部分全部采纳商品混凝土,七层以下采纳汽车泵送,七层以上采纳地泵输送

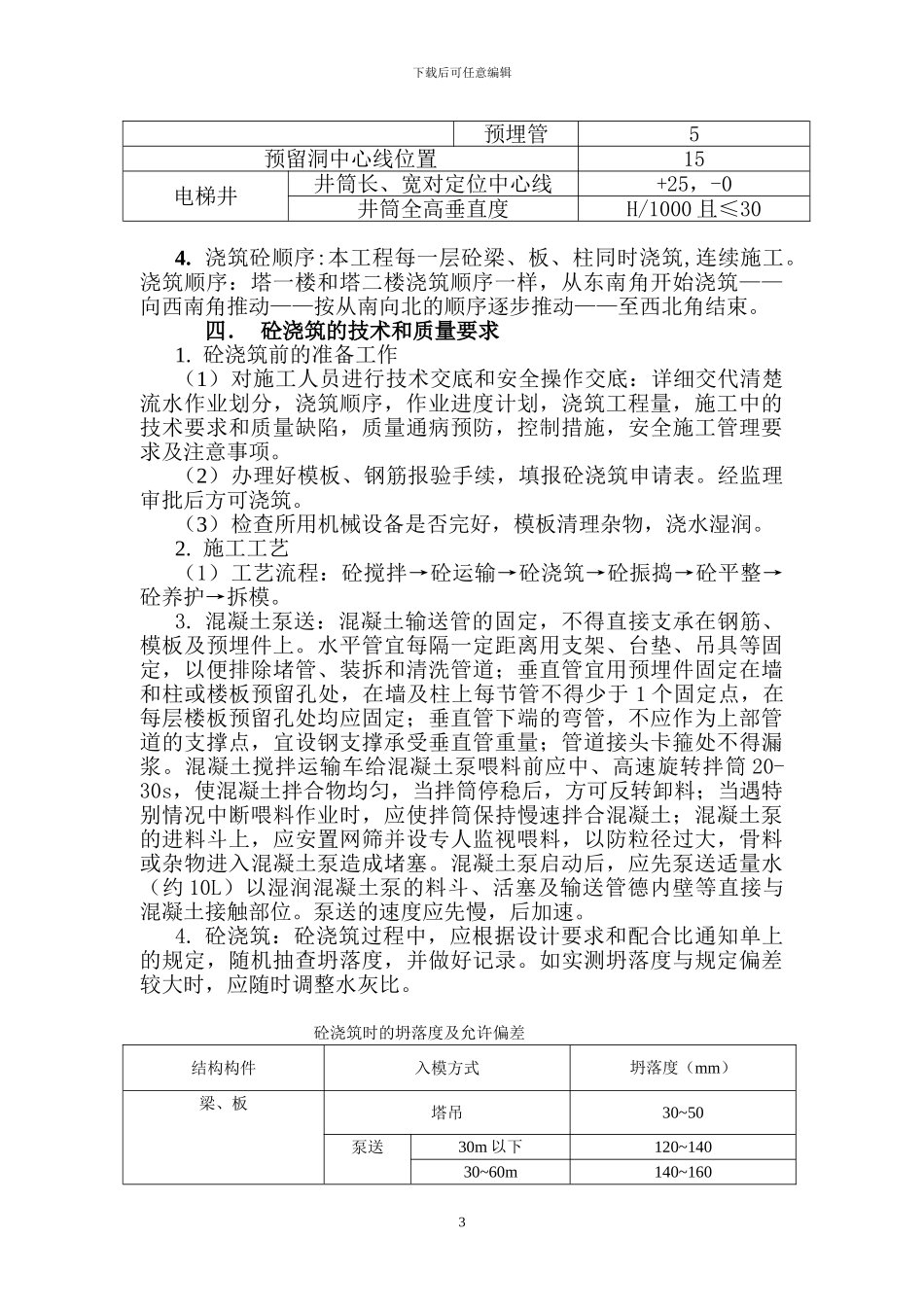

主体结构砼浇筑1
本工程±0,00 以下已由建设单位施工完成,我公司承建±0,00 以上分部工程
混凝土施工的主要技术要求:结构混凝土的强度等级必须符合设计要求
用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取
取样与试件留置符合下列规定:(1)、每拌制 100 盘且不超过 100m3的同配合比的混凝土,取样不少于一次;(2)、每工作拌制的同一配合比的混凝土不足 100 盘时,取样不少于一次;(3)、当一次连续浇筑超过 1000m3 时,同一配合比的混凝土每200 m3取样不得少于一次;(4)、每一楼层,同一配合比的混凝土,取样不得少于一次;(5)、每次取样应至少留置一组标准养护试
