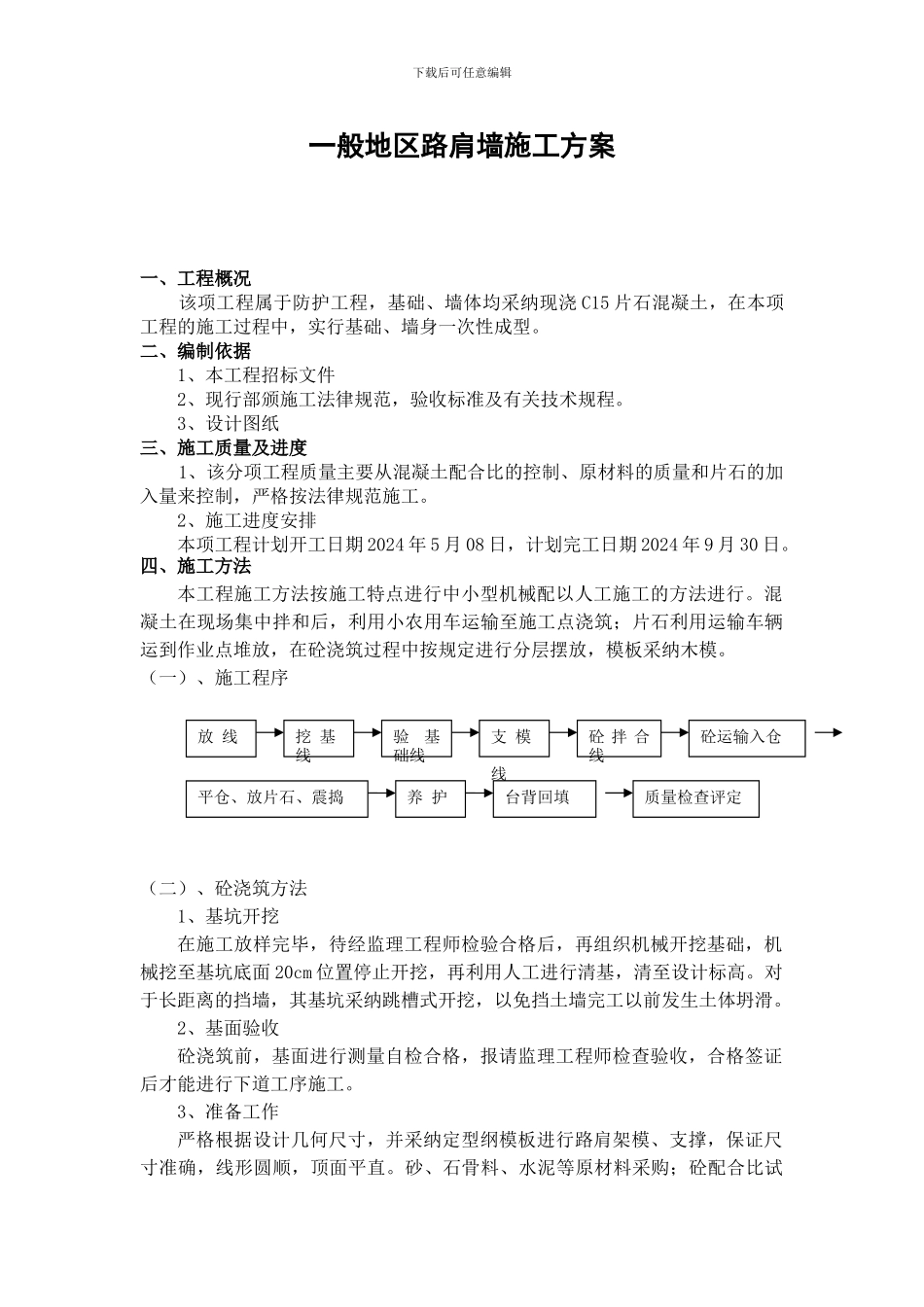

下载后可任意编辑一般地区路肩墙施工方案一、工程概况该项工程属于防护工程,基础、墙体均采纳现浇 C15 片石混凝土,在本项工程的施工过程中,实行基础、墙身一次性成型。二、编制依据1、本工程招标文件2、现行部颁施工法律规范,验收标准及有关技术规程。3、设计图纸三、施工质量及进度1、该分项工程质量主要从混凝土配合比的控制、原材料的质量和片石的加入量来控制,严格按法律规范施工。2、施工进度安排 本项工程计划开工日期 2024 年 5 月 08 日,计划完工日期 2024 年 9 月 30 日。四、施工方法本工程施工方法按施工特点进行中小型机械配以人工施工的方法进行。混凝土在现场集中拌和后,利用小农用车运输至施工点浇筑;片石利用运输车辆运到作业点堆放,在砼浇筑过程中按规定进行分层摆放,模板采纳木模。(一)、施工程序(二)、砼浇筑方法1、基坑开挖在施工放样完毕,待经监理工程师检验合格后,再组织机械开挖基础,机械挖至基坑底面 20cm 位置停止开挖,再利用人工进行清基,清至设计标高。对于长距离的挡墙,其基坑采纳跳槽式开挖,以免挡土墙完工以前发生土体坍滑。2、基面验收砼浇筑前,基面进行测量自检合格,报请监理工程师检查验收,合格签证后才能进行下道工序施工。3、准备工作严格根据设计几何尺寸,并采纳定型纲模板进行路肩架模、支撑,保证尺寸准确,线形圆顺,顶面平直。砂、石骨料、水泥等原材料采购;砼配合比试放 线平仓、放片石、震捣砼运输入仓砼 拌 合线支 模线验基础线挖 基线质量检查评定台背回填养 护下载后可任意编辑验,并报审;支模、仓面清除;砼浇筑机械检修;水、电供应;砼拌和、配料、振捣、立模等技术工人组织到位,验仓各项准备完成后,项目部组织质量人员进行仓面、模板、施工缝等工序进行质量评定和自检合格后,报请监理工程师验收开仓。4、砼拌和在拌和前对各机具、材料和计量进行仔细复查,技术工人到位,质检人员到场复查确认后开机拌和。采纳强制式混凝土拌和机拌制,砼的搅拌必须保证一定的搅拌时间,以达到混合均匀,颜色一致,从投料完毕后,组成材料在搅拌机中延续搅拌的最短时间应不少于 1.5 分钟5、运输、入仓砼运输按不同部位采纳不同机械和人力结合方式。采纳机械运输吊罐入仓,人工平仓。砼从拌和到运输入仓不得超过砼初凝时间(按试验时间)。6、平仓、浇筑1)砼浇筑前,应对模板、支架、预留洞等进行细致检查并作好自检和工序交接记录。模板上的泥土、油污、...
