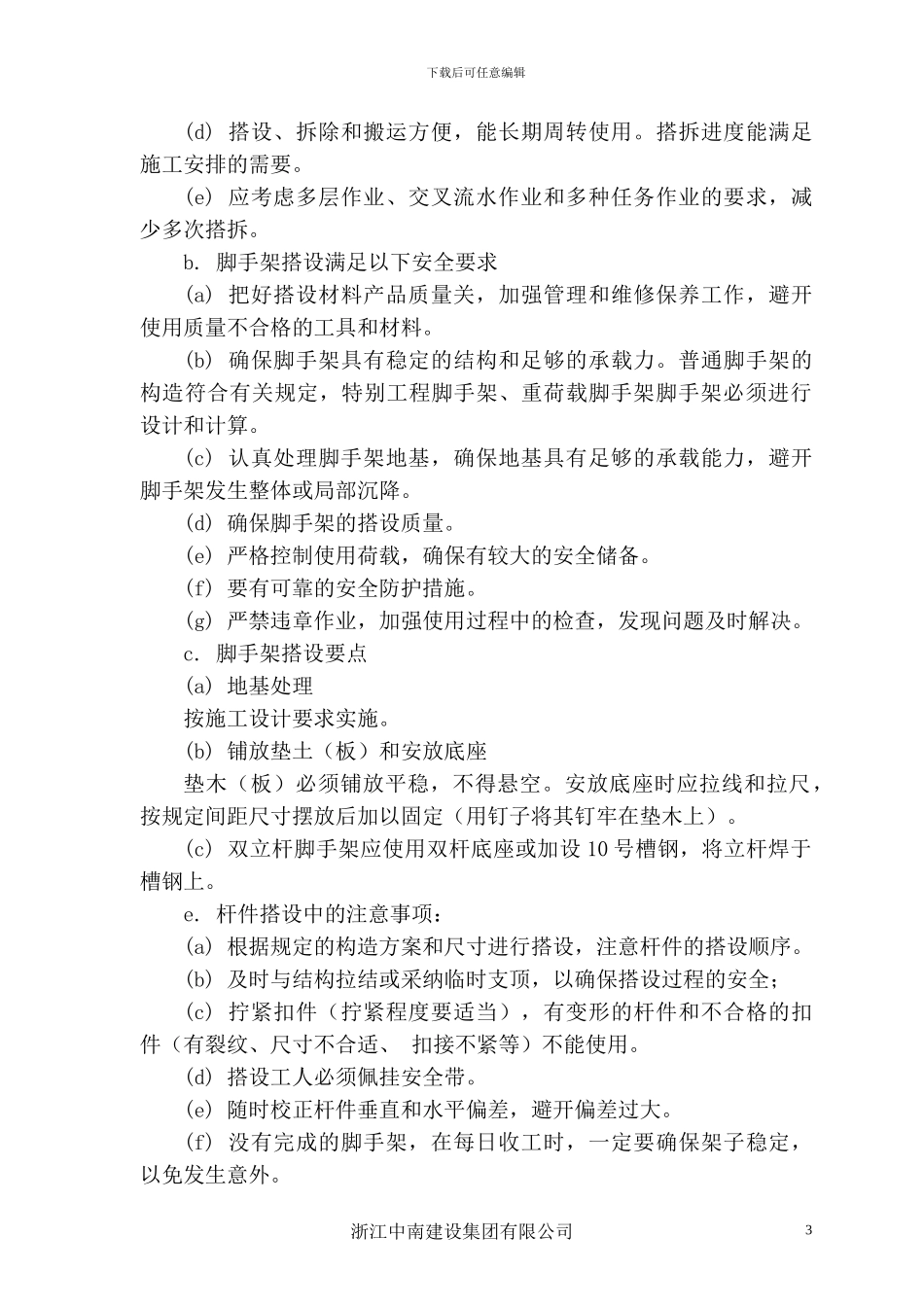

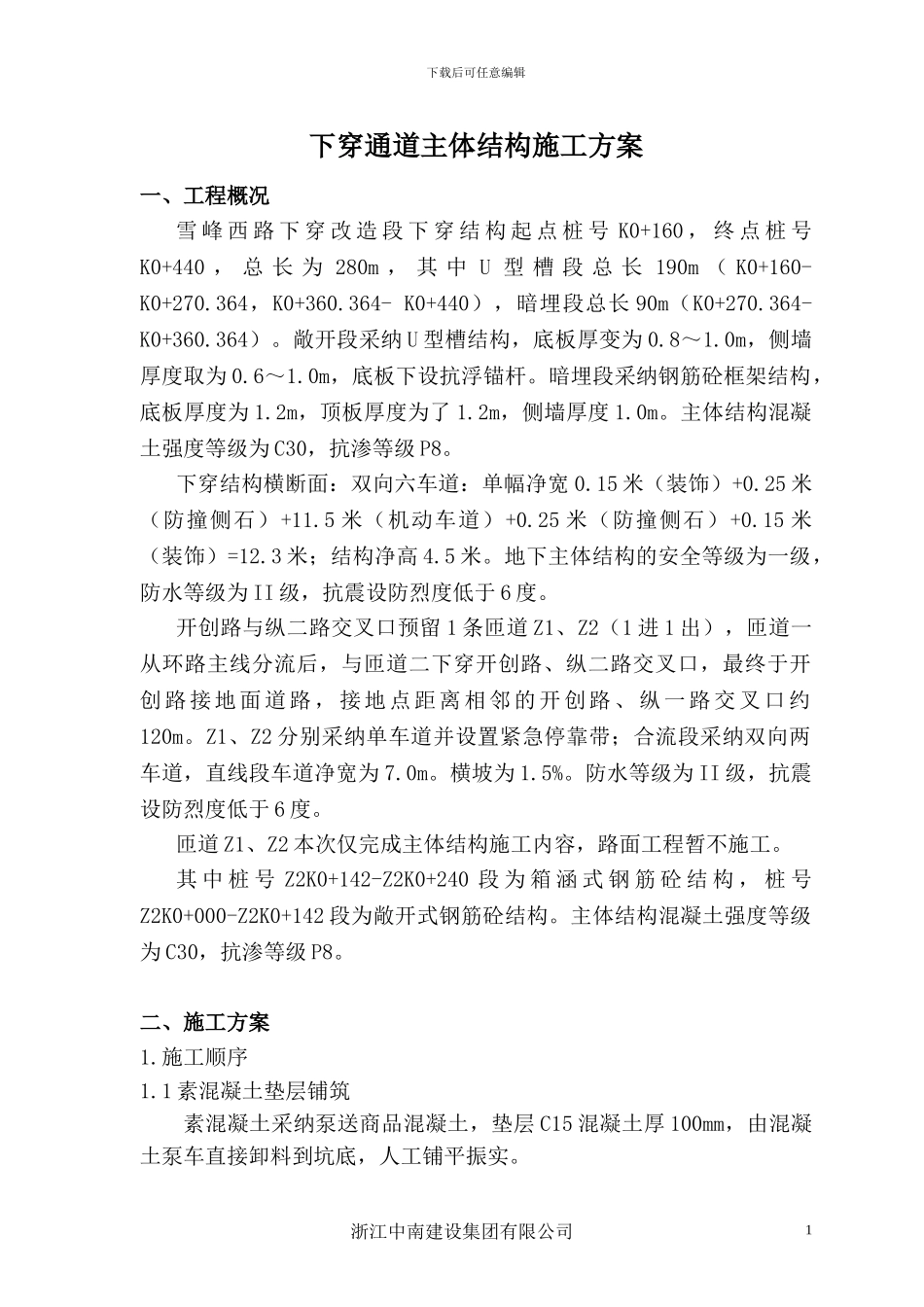

下载后可任意编辑下穿通道主体结构施工方案一、工程概况雪 峰 西 路 下 穿 改 造 段 下 穿 结 构 起 点 桩 号 K0+160 , 终 点 桩 号K0+440 , 总 长 为 280m , 其 中 U 型 槽 段 总 长 190m ( K0+160- K0+270.364,K0+360.364- K0+440),暗埋段总长 90m(K0+270.364- K0+360.364)。敞开段采纳 U 型槽结构,底板厚变为 0.8~1.0m,侧墙厚度取为 0.6~1.0m,底板下设抗浮锚杆。暗埋段采纳钢筋砼框架结构,底板厚度为 1.2m,顶板厚度为了 1.2m,侧墙厚度 1.0m。主体结构混凝土强度等级为 C30,抗渗等级 P8。下穿结构横断面:双向六车道:单幅净宽 0.15 米(装饰)+0.25 米(防撞侧石)+11.5 米(机动车道)+0.25 米(防撞侧石)+0.15 米(装饰)=12.3 米;结构净高 4.5 米。地下主体结构的安全等级为一级,防水等级为 II 级,抗震设防烈度低于 6 度。开创路与纵二路交叉口预留 1 条匝道 Z1、Z2(1 进 1 出),匝道一从环路主线分流后,与匝道二下穿开创路、纵二路交叉口,最终于开创路接地面道路,接地点距离相邻的开创路、纵一路交叉口约120m。Z1、Z2 分别采纳单车道并设置紧急停靠带;合流段采纳双向两车道,直线段车道净宽为 7.0m。横坡为 1.5%。防水等级为 II 级,抗震设防烈度低于 6 度。 匝道 Z1、Z2 本次仅完成主体结构施工内容,路面工程暂不施工。其 中 桩 号 Z2K0+142-Z2K0+240 段 为 箱 涵 式 钢 筋 砼 结 构 , 桩 号Z2K0+000-Z2K0+142 段为敞开式钢筋砼结构。主体结构混凝土强度等级为 C30,抗渗等级 P8。二、施工方案1.施工顺序1.1 素混凝土垫层铺筑素混凝土采纳泵送商品混凝土,垫层 C15 混凝土厚 100mm,由混凝土泵车直接卸料到坑底,人工铺平振实。浙江中南建设集团有限公司1下载后可任意编辑1.2 底板施工基坑挖到标高后,要尽快完成底板浇捣工作,一般要求在 5 天内能完成,施工前要做好材料、设备和劳动力等各方面的准备工作;先浇筑混凝土垫层,减少基坑暴露时间;在浇捣混凝土前,检查各种预埋件。1.3 侧墙施工(1)侧墙在底板达到设计强度后进行。侧墙内外模板采纳组合钢模板。模板必须有足够的厚度以保持不变形,尽可能不使用对拉螺杆固定内外模,采纳斜撑、水平撑、斜拉线或三角撑。如必须使用对拉螺杆,则应在螺杆上焊设止水板。(2)侧墙水平施工缝设置在每层板面以上 500mm 处,须埋设中埋式止水带...
