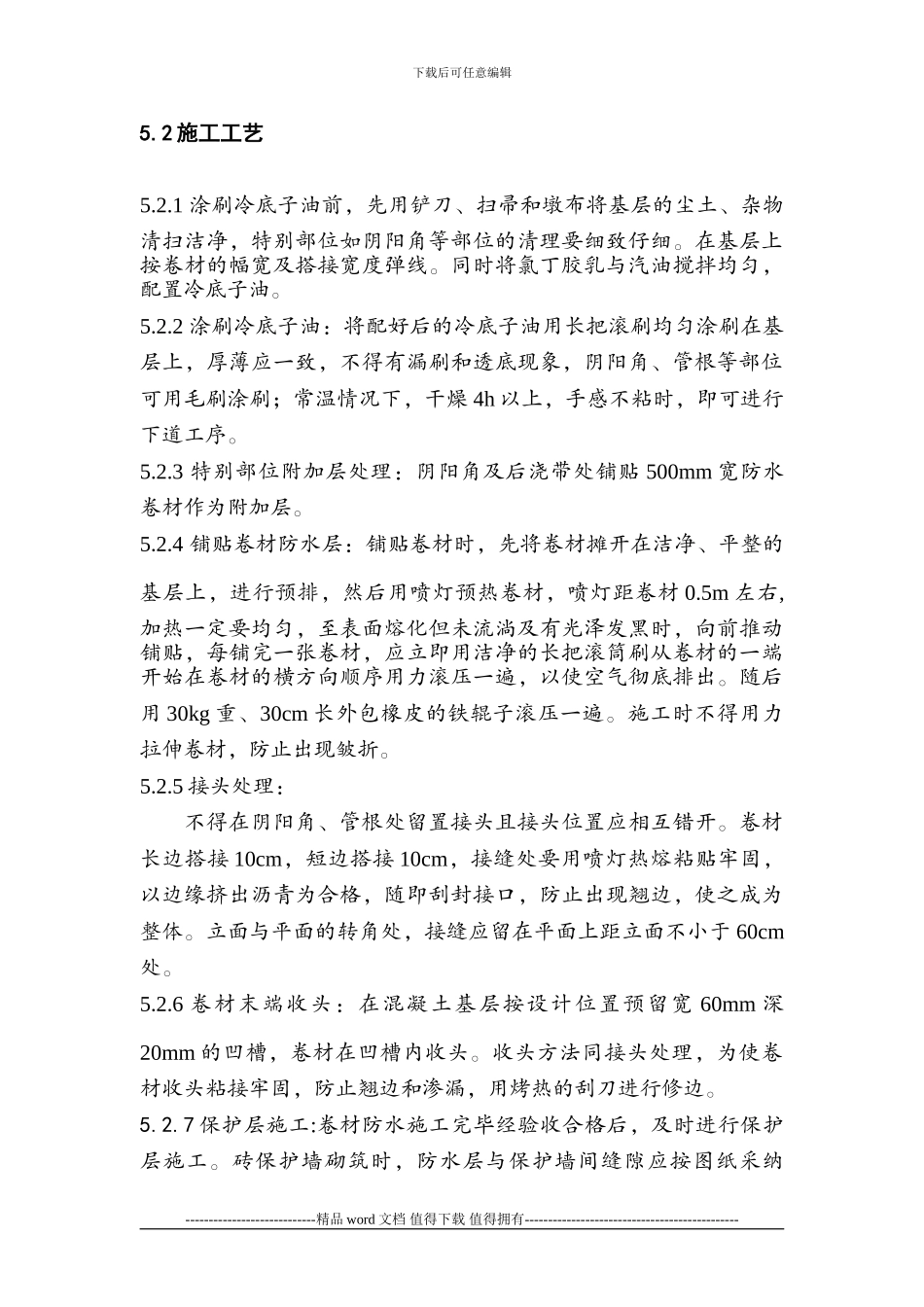

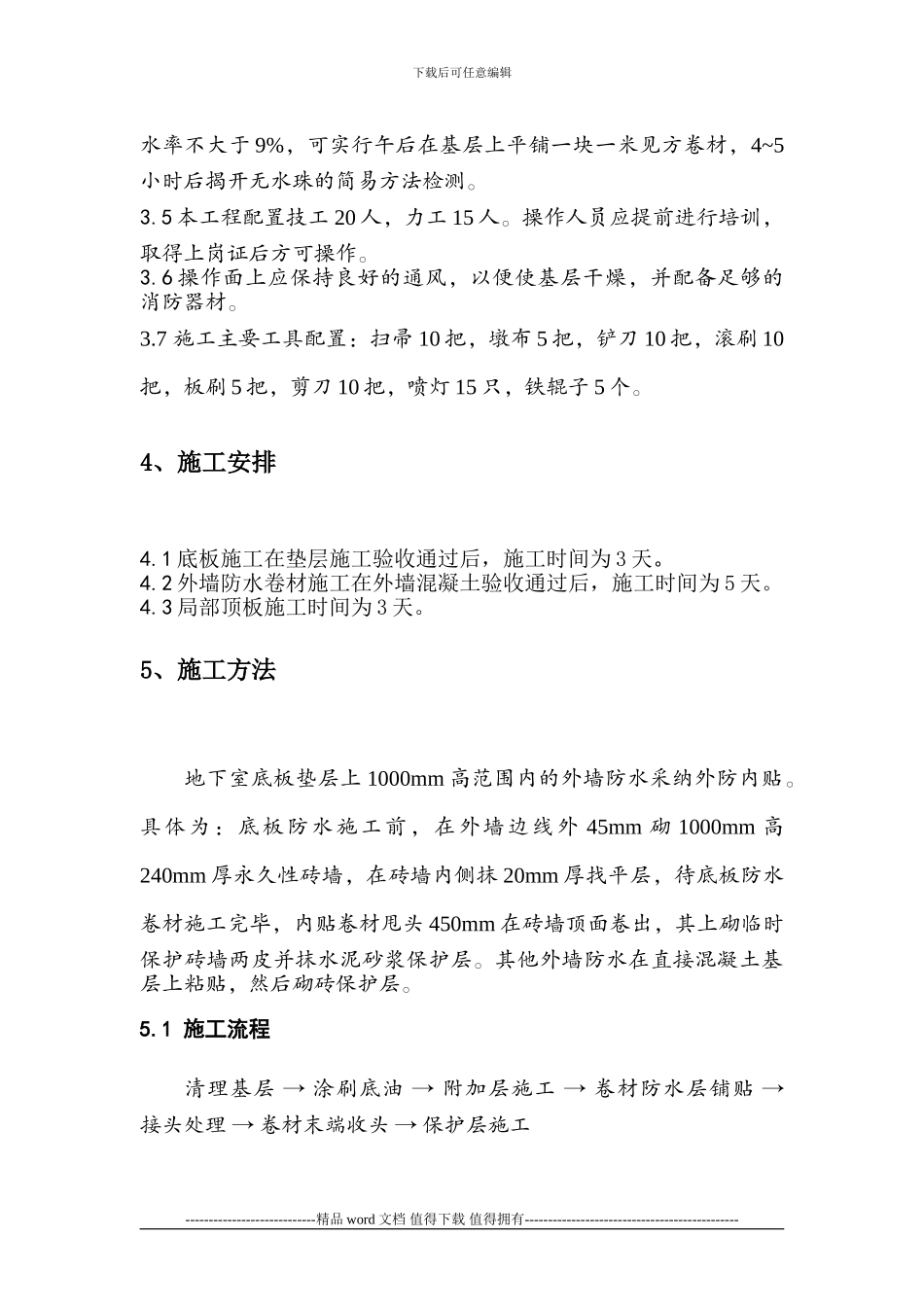

下载后可任意编辑1、编制依据1.1 中天元工程设计有限责任公司设计图纸。1.2〈〈地下工程防水技术法律规范〉〉(GB50108-2001)1.3〈〈地下防水工程质量验收法律规范〉〉(GB50208-2024)1.4〈〈建筑工程冬期施工规程〉〉(JGJ104-97)1.5〈〈环境与职业健康安全管理手册〉〉(CSCEC105-SC-02)2、工程概况北京世纪春天花园小区工程位于北京市朝阳区望京新城,北京世纪春天房地产公司投资,由北京中天元设计有限责任公司,中环监理公司监理。6#楼为该工程中的一个单位工程,地下一层为车库,筏板基础,剪力墙结构,地上 6 层,局部 7 层。本工程地下防水材料采纳聚脂胎 SBS 卷材,厚度为 4mm。地下防水范围为:地下室底板、外墙、局部顶板。3、施工准备3.1 材料进场必须有三证一标,即材料必须有北京市建筑材料质量监督检查站检验报告,北京市建设工程材料准用证(副本),材料出厂合格证及防伪标志。同时必须有产品说明书等。3.2 材料进场后必须现场取样,送交见证实验室做材料试验,试验合格后方可使用。3.3 材料进场后应及时入库存放,防水卷材、冷底子油等均为易燃物品,因此,其仓库应远离火源,保持通风良好,严禁烟火,并配备专用的消防器材,防止发生意外。3.4 卷材基层必须干燥、平整、牢固,不得有起砂、起皮、空鼓、开裂等现象,阴阳角及管根等部位应作成半径为 5cm 的圆角。基层含----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑水率不大于 9%,可实行午后在基层上平铺一块一米见方卷材,4~5小时后揭开无水珠的简易方法检测。3.5 本工程配置技工 20 人,力工 15 人。操作人员应提前进行培训,取得上岗证后方可操作。3.6 操作面上应保持良好的通风,以便使基层干燥,并配备足够的消防器材。3.7 施工主要工具配置:扫帚 10 把,墩布 5 把,铲刀 10 把,滚刷 10把,板刷 5 把,剪刀 10 把,喷灯 15 只,铁辊子 5 个。4、施工安排4.1 底板施工在垫层施工验收通过后,施工时间为 3 天。4.2 外墙防水卷材施工在外墙混凝土验收通过后,施工时间为 5 天。4.3 局部顶板施工时间为 3 天。5、施工方法地下室底板垫层上 1000mm 高范围内的外墙防水采纳外防内贴。具体为:底板防水施工前,在外墙边线外 45mm 砌 1000mm 高240mm 厚永久性砖墙,在砖墙内侧抹 20mm 厚找平层,待底板防水卷材施工完毕,内贴...
