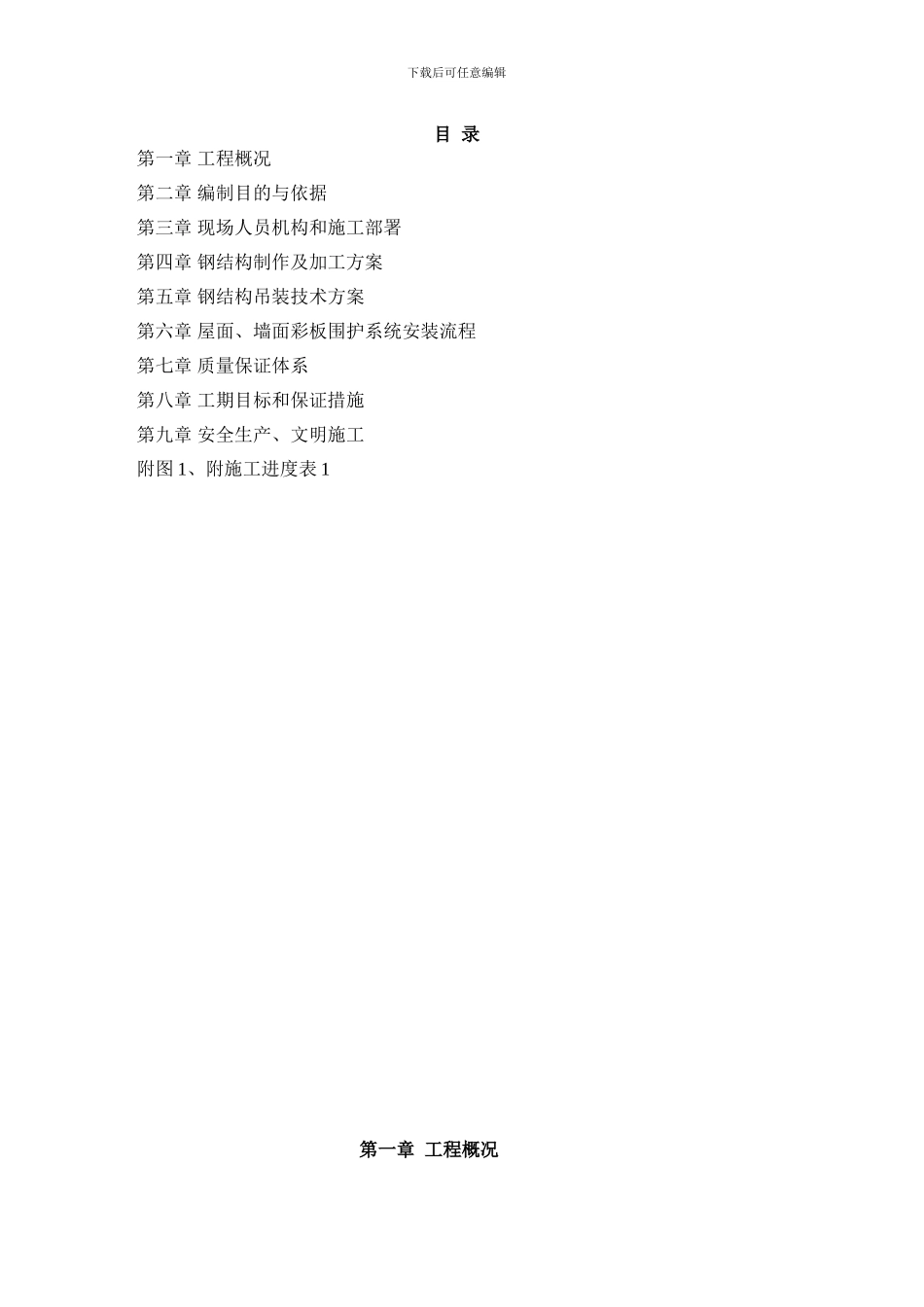

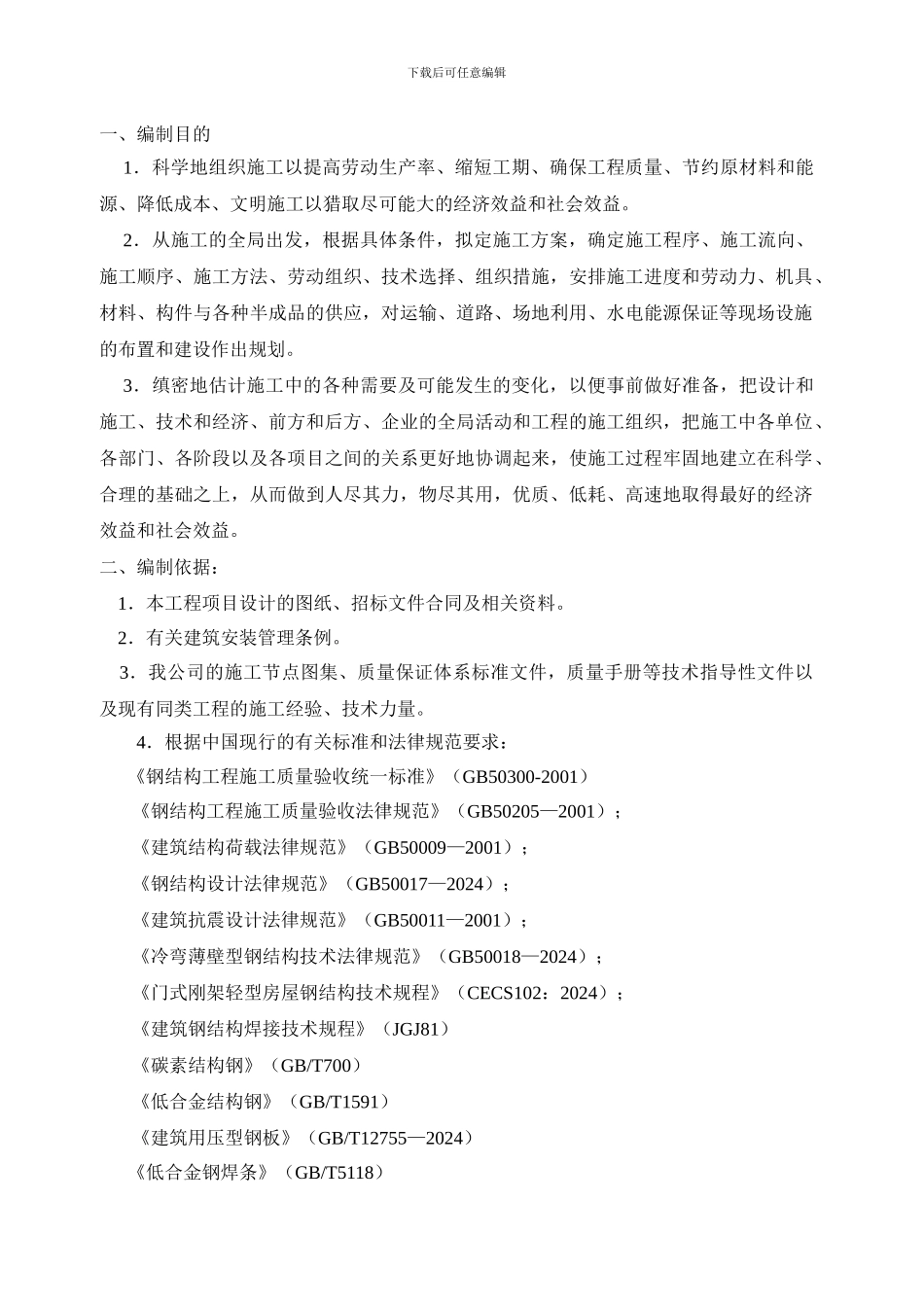

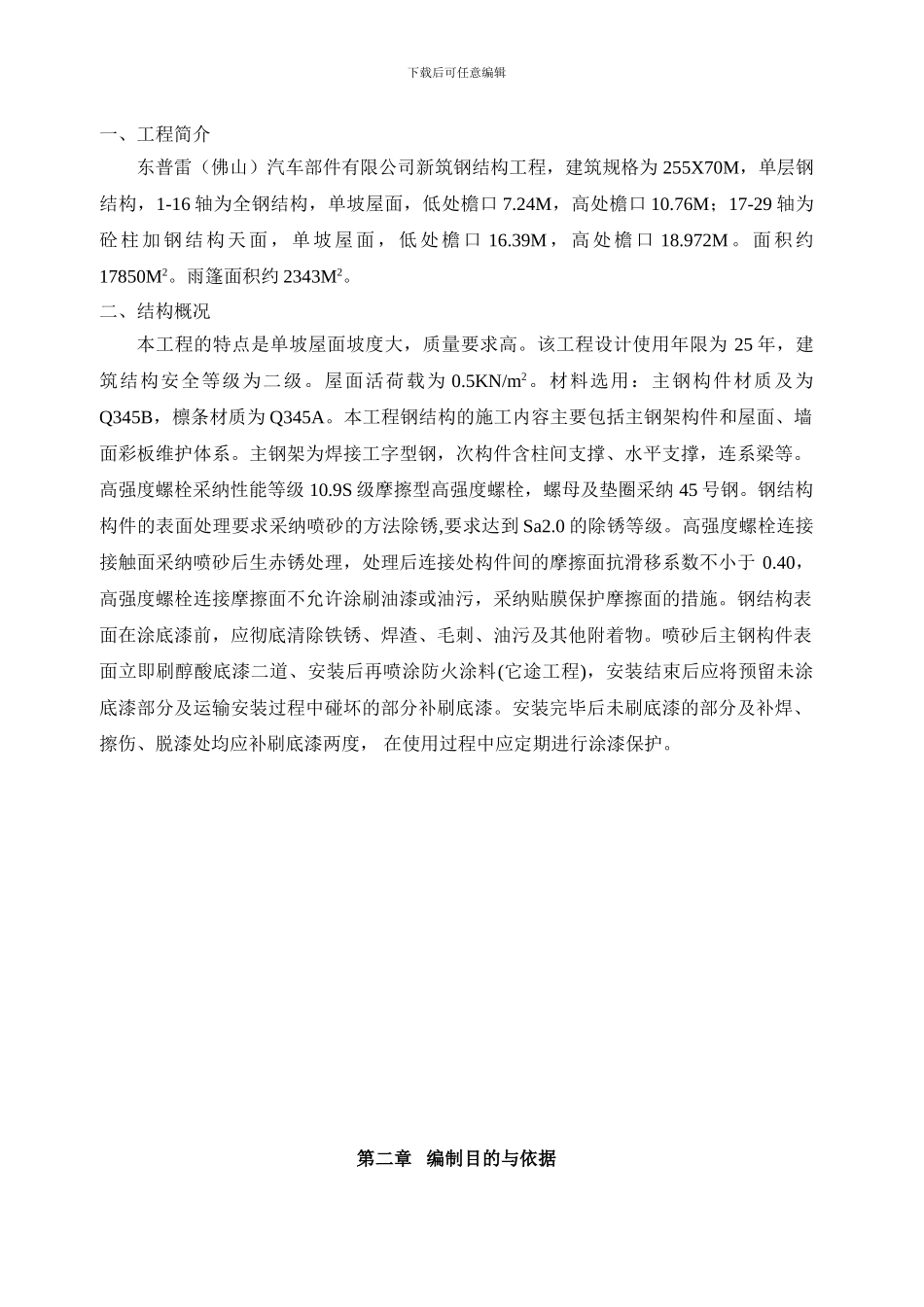

下载后可任意编辑目 录第一章 工程概况第二章 编制目的与依据第三章 现场人员机构和施工部署第四章 钢结构制作及加工方案第五章 钢结构吊装技术方案第六章 屋面、墙面彩板围护系统安装流程第七章 质量保证体系第八章 工期目标和保证措施第九章 安全生产、文明施工附图 1、附施工进度表 1第一章 工程概况 下载后可任意编辑一、工程简介东普雷(佛山)汽车部件有限公司新筑钢结构工程,建筑规格为 255X70M,单层钢结构,1-16 轴为全钢结构,单坡屋面,低处檐口 7.24M,高处檐口 10.76M;17-29 轴为砼柱加钢结构天面,单坡屋面,低处檐口 16.39M,高处檐口 18.972M。面积约17850M2。雨篷面积约 2343M2。二、结构概况本工程的特点是单坡屋面坡度大,质量要求高。该工程设计使用年限为 25 年,建筑结构安全等级为二级。屋面活荷载为 0.5KN/m2。材料选用:主钢构件材质及为Q345B,檩条材质为 Q345A。本工程钢结构的施工内容主要包括主钢架构件和屋面、墙面彩板维护体系。主钢架为焊接工字型钢,次构件含柱间支撑、水平支撑,连系梁等。高强度螺栓采纳性能等级 10.9S 级摩擦型高强度螺栓,螺母及垫圈采纳 45 号钢。钢结构构件的表面处理要求采纳喷砂的方法除锈,要求达到 Sa2.0 的除锈等级。高强度螺栓连接接触面采纳喷砂后生赤锈处理,处理后连接处构件间的摩擦面抗滑移系数不小于 0.40,高强度螺栓连接摩擦面不允许涂刷油漆或油污,采纳贴膜保护摩擦面的措施。钢结构表面在涂底漆前,应彻底清除铁锈、焊渣、毛刺、油污及其他附着物。喷砂后主钢构件表面立即刷醇酸底漆二道、安装后再喷涂防火涂料(它途工程),安装结束后应将预留未涂底漆部分及运输安装过程中碰坏的部分补刷底漆。安装完毕后未刷底漆的部分及补焊、擦伤、脱漆处均应补刷底漆两度, 在使用过程中应定期进行涂漆保护。第二章 编制目的与依据 下载后可任意编辑一、编制目的 1.科学地组织施工以提高劳动生产率、缩短工期、确保工程质量、节约原材料和能源、降低成本、文明施工以猎取尽可能大的经济效益和社会效益。 2.从施工的全局出发,根据具体条件,拟定施工方案,确定施工程序、施工流向、施工顺序、施工方法、劳动组织、技术选择、组织措施,安排施工进度和劳动力、机具、材料、构件与各种半成品的供应,对运输、道路、场地利用、水电能源保证等现场设施的布置和建设作出规划。 3.缜密地估计施工中的各种需要及可能发生的变化,以便事前做好准...
