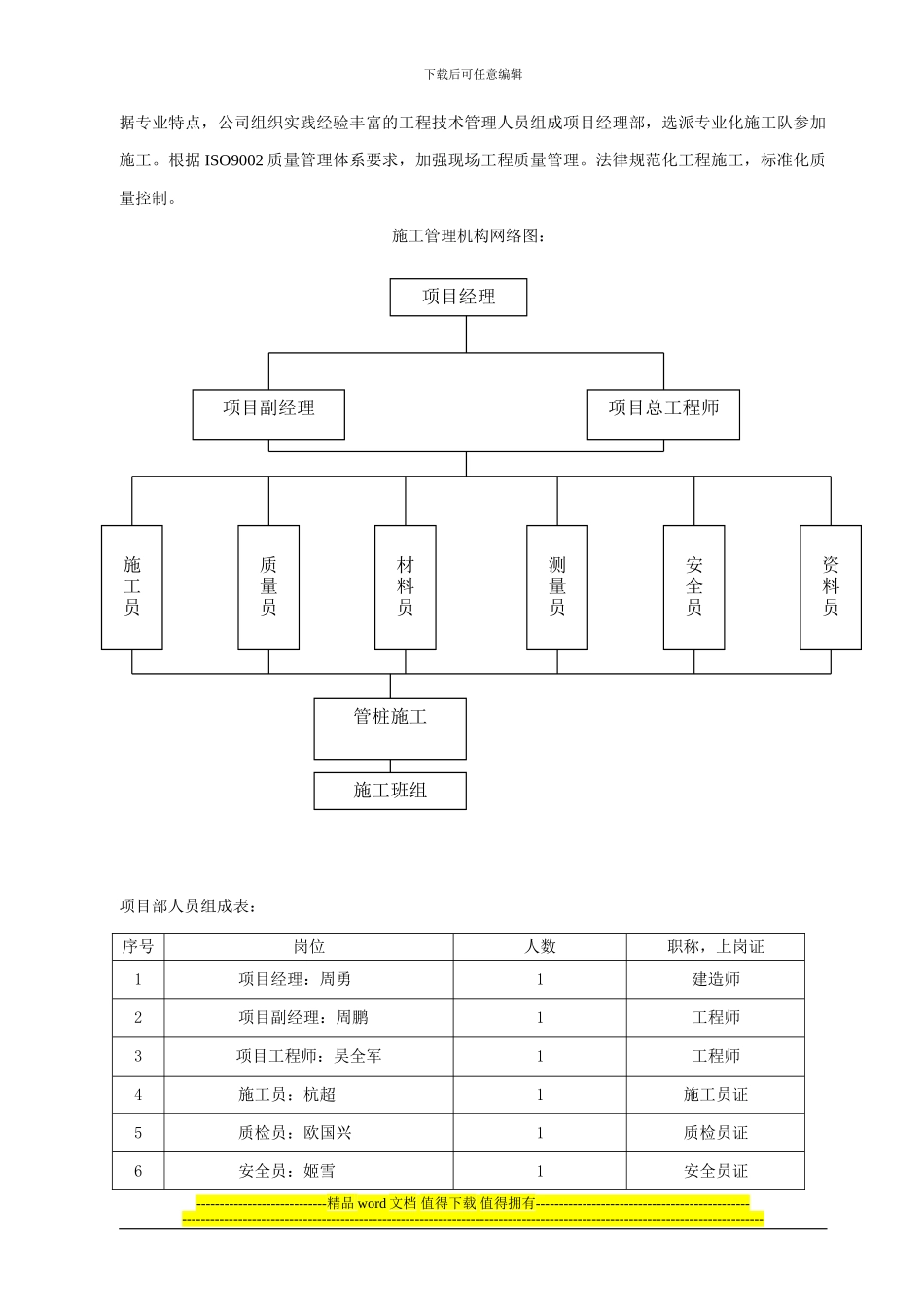

下载后可任意编辑丹金溧漕河航道整治丹金船闸桩基工程施工组织设计编制人:审核人:审批人:建基建设集团有限公司二 0 一三年三月二十一日----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑第一章、总体概述1.1 工程概况,具体设计参数如下:拟建丹金溧漕河航道整治丹金船闸桩基工程位于丹阳与金坛交界处白塔路,设计由中交水运规划设计院有限责任公司设计,桩基采纳 PHC500(110)AB,桩身砼强度等级为 C80。1.2 施工组织设计编制依据1)根据业主提供的《丹金溧漕河航道整治丹金船闸岩土工程勘察报告》、工程桩设计图纸等。2)现行的工程施工,质量,安全管理标准,法律规范规程。(1)《工程测量法律规范》 GB50026-2024(2)《建筑地基基础工程施工质量验收法律规范》 GB50202-2024(3)《江苏省建筑安装工程施工技术操作规程》 DGJ32/J28-2024(4)《先张法预应力混凝土空心方桩》 苏 G/T17-2024(5)《钢筋焊接及验收规程》 JGJ18-2024(6)《建筑机械使用安全技术规程》 JG33-2001、J119-2001(7)《施工现场临时用电安全技术法律规范》 JGJ46-2024(8)本公司长期在常州地区类似工程的施工经验。1.3 工程地质条件 详见地勘报告。1.4 工期目标 以正式开工令为准,施工总工期:30 日历天。1.5 工程质量标准 一次性验收合格。1.6 工程安全目标 安全目标:安全无事故。1.7 现场文明管理目标现场施工文明目标:市级文明施工场地。第二章、施工组织总体部署设想2.1 施工组织为确保优质、按期、安全、文明的完成施工任务,工程实行项目法管理,项目经理负责制。根----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑据专业特点,公司组织实践经验丰富的工程技术管理人员组成项目经理部,选派专业化施工队参加施工。根据 ISO9002 质量管理体系要求,加强现场工程质量管理。法律规范化工程施工,标准化质量控制。施工管理机构网络图:项目部人员组成表:序号岗位人数职称,上岗证1项目经理:周勇1建造师2...
