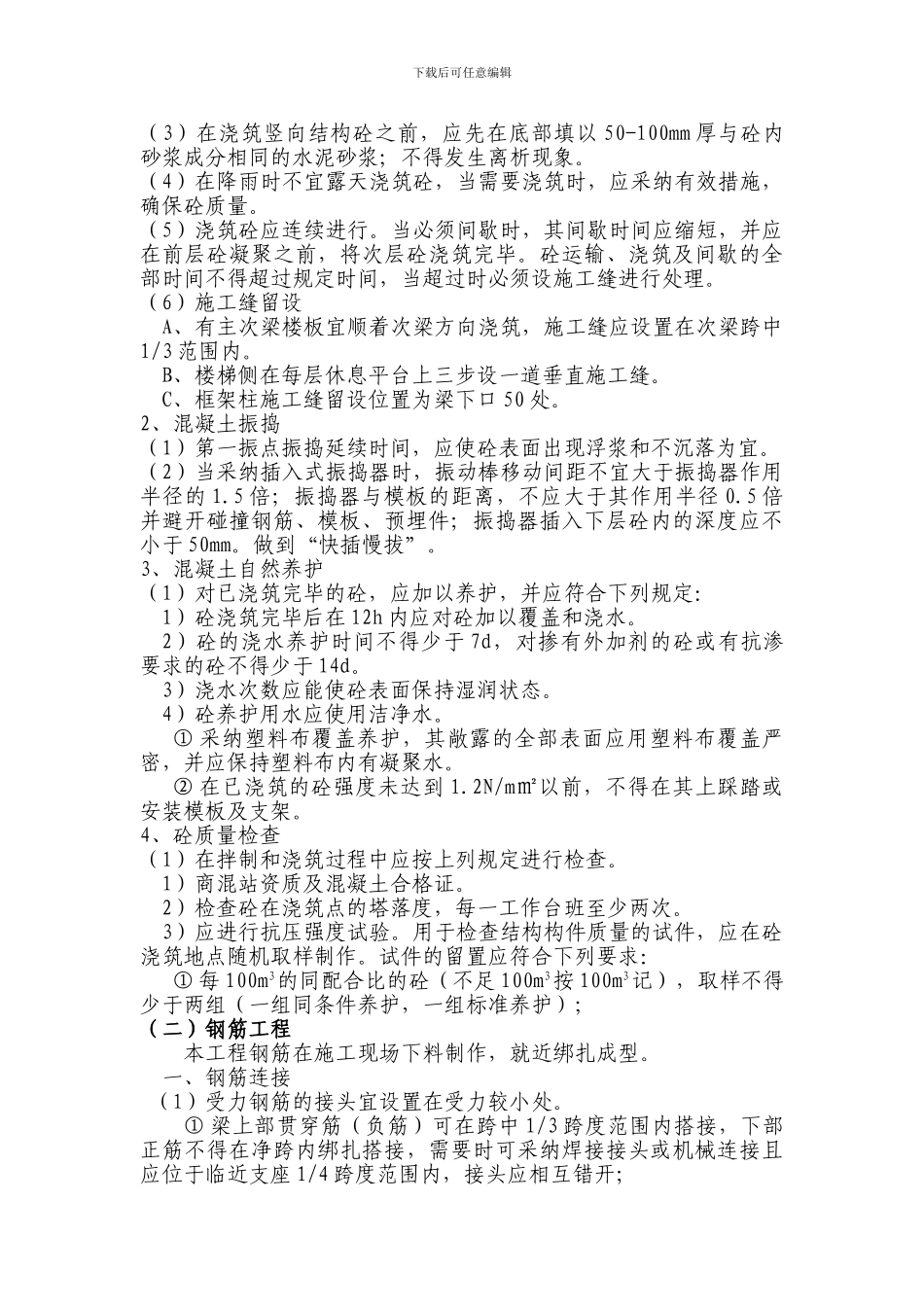

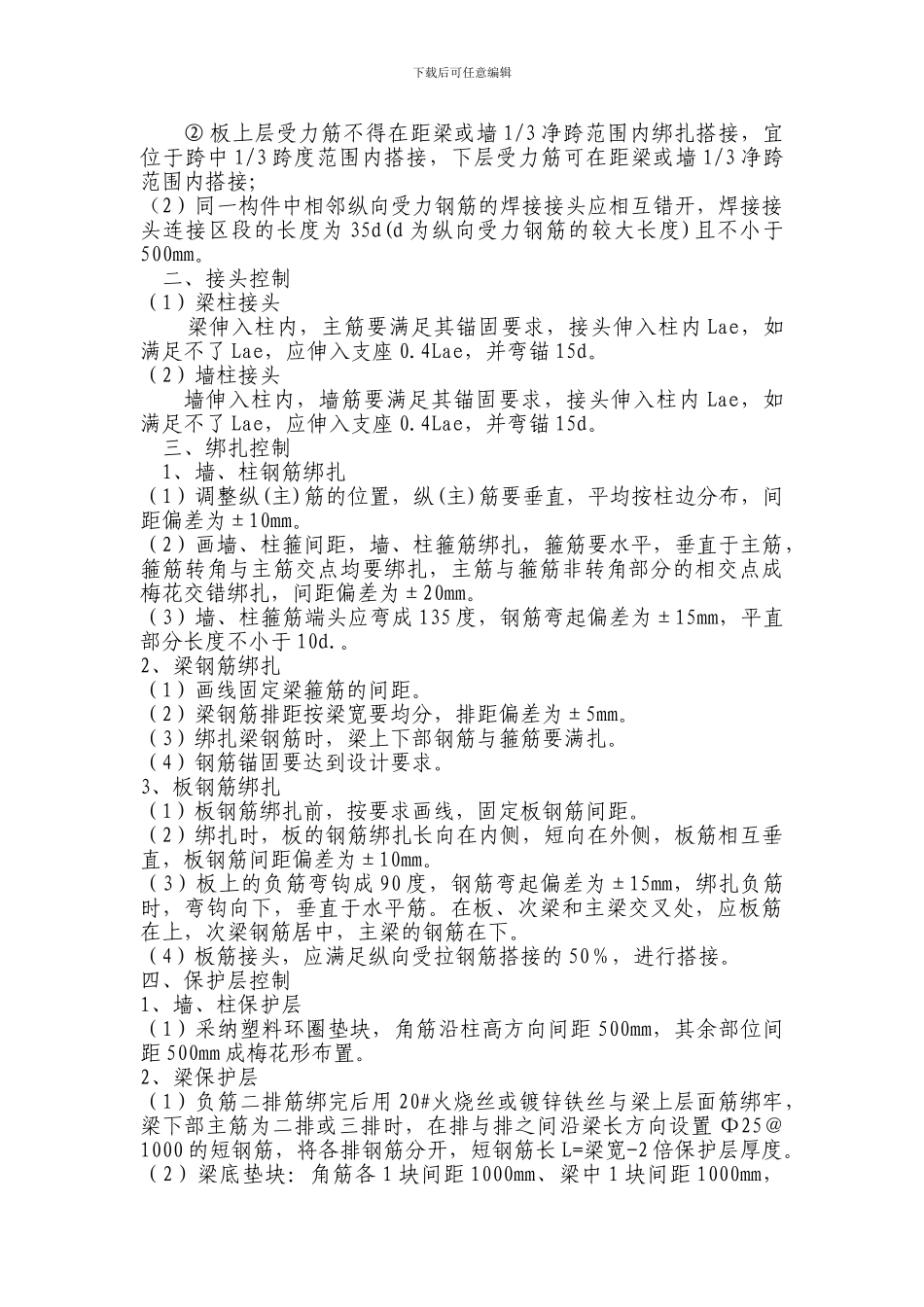

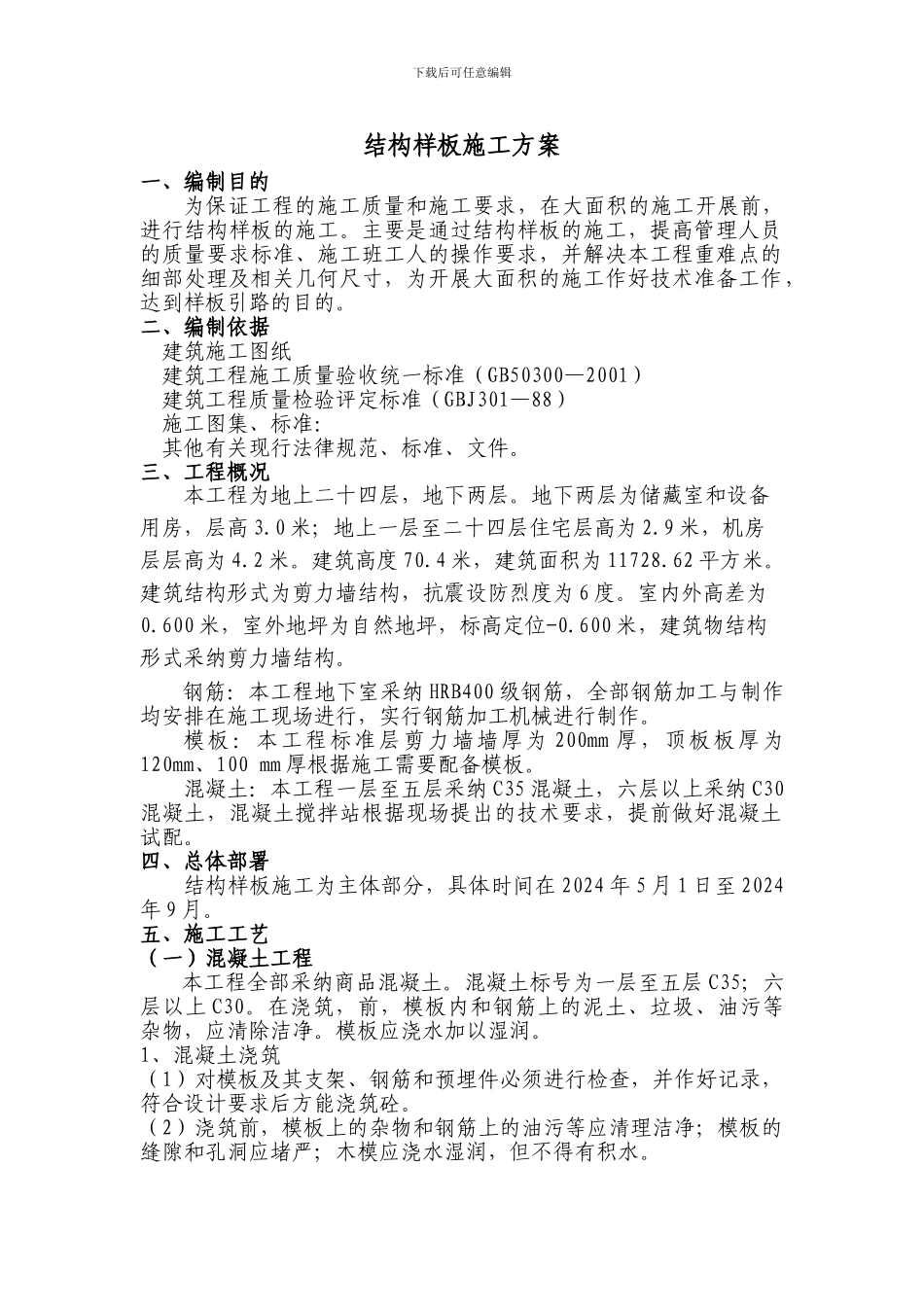

下载后可任意编辑结构样板施工方案一、编制目的为保证工程的施工质量和施工要求,在大面积的施工开展前,进行结构样板的施工。主要是通过结构样板的施工,提高管理人员的质量要求标准、施工班工人的操作要求,并解决本工程重难点的细部处理及相关几何尺寸,为开展大面积的施工作好技术准备工作,达到样板引路的目的。二、编制依据建筑施工图纸建筑工程施工质量验收统一标准(GB50300—2001)建筑工程质量检验评定标准(GBJ301—88)施工图集、标准:其他有关现行法律规范、标准、文件。三、工程概况本工程为地上二十四层,地下两层。地下两层为储藏室和设备用房,层高 3.0 米;地上一层至二十四层住宅层高为 2.9 米,机房层层高为 4.2 米。建筑高度 70.4 米,建筑面积为 11728.62 平方米。建筑结构形式为剪力墙结构,抗震设防烈度为 6 度。室内外高差为0.600 米,室外地坪为自然地坪,标高定位-0.600 米,建筑物结构形式采纳剪力墙结构。钢筋:本工程地下室采纳 HRB400 级钢筋,全部钢筋加工与制作均安排在施工现场进行,实行钢筋加工机械进行制作。模板:本工程标准层剪力墙墙厚为 200mm 厚,顶板板厚为120mm、100 mm 厚根据施工需要配备模板。混凝土:本工程一层至五层采纳 C35 混凝土,六层以上采纳 C30混凝土,混凝土搅拌站根据现场提出的技术要求,提前做好混凝土试配。四、总体部署结构样板施工为主体部分,具体时间在 2024 年 5 月 1 日至 2024年 9 月。五、施工工艺(一)混凝土工程本工程全部采纳商品混凝土。混凝土标号为一层至五层 C35;六层以上 C30。在浇筑,前,模板内和钢筋上的泥土、垃圾、油污等杂物,应清除洁净。模板应浇水加以湿润。1、混凝土浇筑(1)对模板及其支架、钢筋和预埋件必须进行检查,并作好记录,符合设计要求后方能浇筑砼。(2)浇筑前,模板上的杂物和钢筋上的油污等应清理洁净;模板的缝隙和孔洞应堵严;木模应浇水湿润,但不得有积水。下载后可任意编辑(3)在浇筑竖向结构砼之前,应先在底部填以 50-100mm 厚与砼内砂浆成分相同的水泥砂浆;不得发生离析现象。(4)在降雨时不宜露天浇筑砼,当需要浇筑时,应采纳有效措施,确保砼质量。(5)浇筑砼应连续进行。当必须间歇时,其间歇时间应缩短,并应在前层砼凝聚之前,将次层砼浇筑完毕。砼运输、浇筑及间歇的全部时间不得超过规定时间,当超过时必须设施工缝进行处理。(6)施工缝留设A、有主次梁楼板宜顺着次梁方向...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

主体样板房施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
