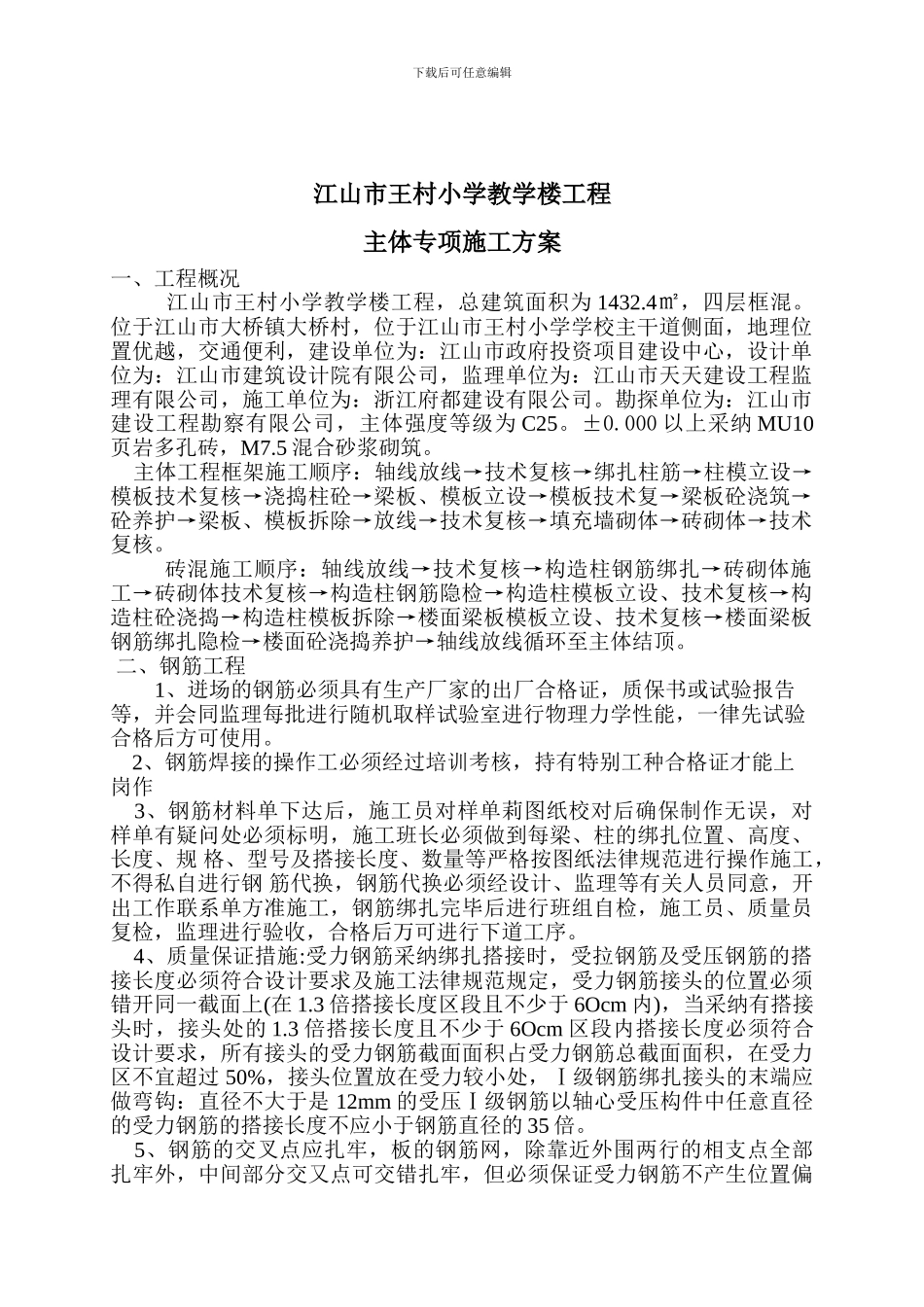

下载后可任意编辑浙建监 A2 施工组织设计(专项施工方案)报审表工程名称:江山市王村小学教学楼工程 骗号:A2 致: 江山市天天建设监理工程有限公司 (监理单位) 我方已根据施工合同的有关规定完成了 主 体 工程施工组织设计(专项施工方案)的编制,并经我单位上级技术负责人审核批准,请予以审查。附件:施工组织设计(专项施工方案)承包单位(章): 浙江府都建设有限公司 项目经理: 日 期: 专业监理工程师审查意见: 专业监理工程师: 日 期: 总监理工程师审核意见: 项目监理机构(章): 总监理工程师: 日 期: 本表一式三份,经项目理监机构审核后,建设单位、监理单位、承包单位各存一份江山市王村小学教学楼工程下载后可任意编辑专项施工方案主体工程编制:审核:审查:浙江府都建设有限公司二 O 一二年二月下载后可任意编辑江山市王村小学教学楼工程主体专项施工方案一、工程概况 江山市王村小学教学楼工程,总建筑面积为 1432.4㎡,四层框混。位于江山市大桥镇大桥村,位于江山市王村小学学校主干道侧面,地理位置优越,交通便利,建设单位为:江山市政府投资项目建设中心,设计单位为:江山市建筑设计院有限公司,监理单位为:江山市天天建设工程监理有限公司,施工单位为:浙江府都建设有限公司。勘探单位为:江山市建设工程勘察有限公司,主体强度等级为 C25。±0.000 以上采纳 MU10页岩多孔砖,M7.5 混合砂浆砌筑。 主体工程框架施工顺序:轴线放线→技术复核→绑扎柱筋→柱模立设→模板技术复核→浇捣柱砼→梁板、模板立设→模板技术复→梁板砼浇筑→砼养护→梁板、模板拆除→放线→技术复核→填充墙砌体→砖砌体→技术复核。 砖混施工顺序:轴线放线→技术复核→构造柱钢筋绑扎→砖砌体施工→砖砌体技术复核→构造柱钢筋隐检→构造柱模板立设、技术复核→构造柱砼浇捣→构造柱模板拆除→楼面梁板模板立设、技术复核→楼面梁板钢筋绑扎隐检→楼面砼浇捣养护→轴线放线循环至主体结顶。 二、钢筋工程1、迸场的钢筋必须具有生产厂家的出厂合格证,质保书或试验报告等,并会同监理每批进行随机取样试验室进行物理力学性能,一律先试验合格后方可使用。 2、钢筋焊接的操作工必须经过培训考核,持有特别工种合格证才能上岗作 3、钢筋材料单下达后,施工员对样单莉图纸校对后确保制作无误,对样单有疑问处必须标明,施工班长必须做到每梁、柱的绑扎位置、高度、长度、规 格、型号及搭接长...
