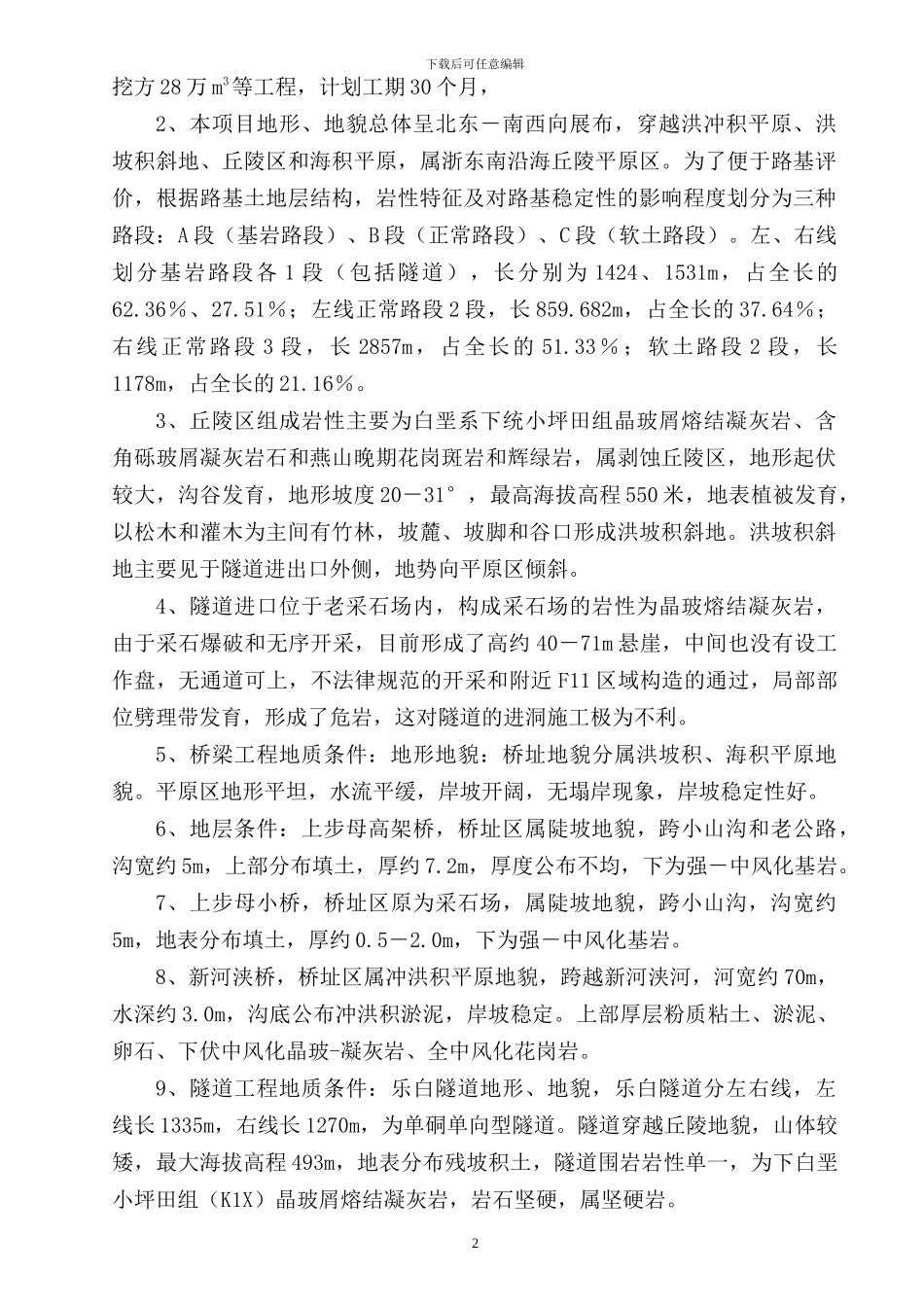

下载后可任意编辑乐白隧道安全专项施工方案第一章 总 则一、编制依据1、浙江省公路水运危险性较大分部分项工程安全专项施工方案管理办法 2、《中华人民共和国爆破安全规程》(GB6722-2024)3、依据国家颁布的行业标准:《公路隧道施工技术法律规范》;4、《工程爆破手册》5、《民用爆炸物品安全管理条例》(国务院 466 号)6、《乐清市乐成至乐清火车站公路工程第一合同段施工设计图》;二、编制原则坚持“安全第一、预防为主、综合治理”的方针,严格贯彻执行《中华人民共和国安全生产法》、《建设工程安全生产管理条例》以及有关安全生产的法律规范、规程等,坚持“管生产必须管安全”的原则,做到安全生产、文明生产,使安全工作群众化、常常化、制度化
最大限度的避开事故的发生,切实维护职工生命健康,确保施工安全,使隧道工程平稳安全的向前推动
三、编制目的为了对隧道施工作业中安全的风险因素进行有效控制,加强施工现场安全管理及劳动保障,预防安全事故的发生,保证隧道施工正常进行,确保施工人员在施工过程中的安全与健康,针对该工程施工特点制定施工安全管理方案
四、工程概况1、本项目为第 1 标段:全长 5
566㎞,桩号 K3+670~K9+236,《公路工程技术标准》(JTG B01-2024 双向四车道一级公路标准建设,设计速度60km/h ,整体式路基宽度 23m,分离式单侧 11
25 m,隧道宽度为 10
5m,设计荷载公路-I 级
主要内容包括路基填方 19
2 万 m3 ,挖方 8

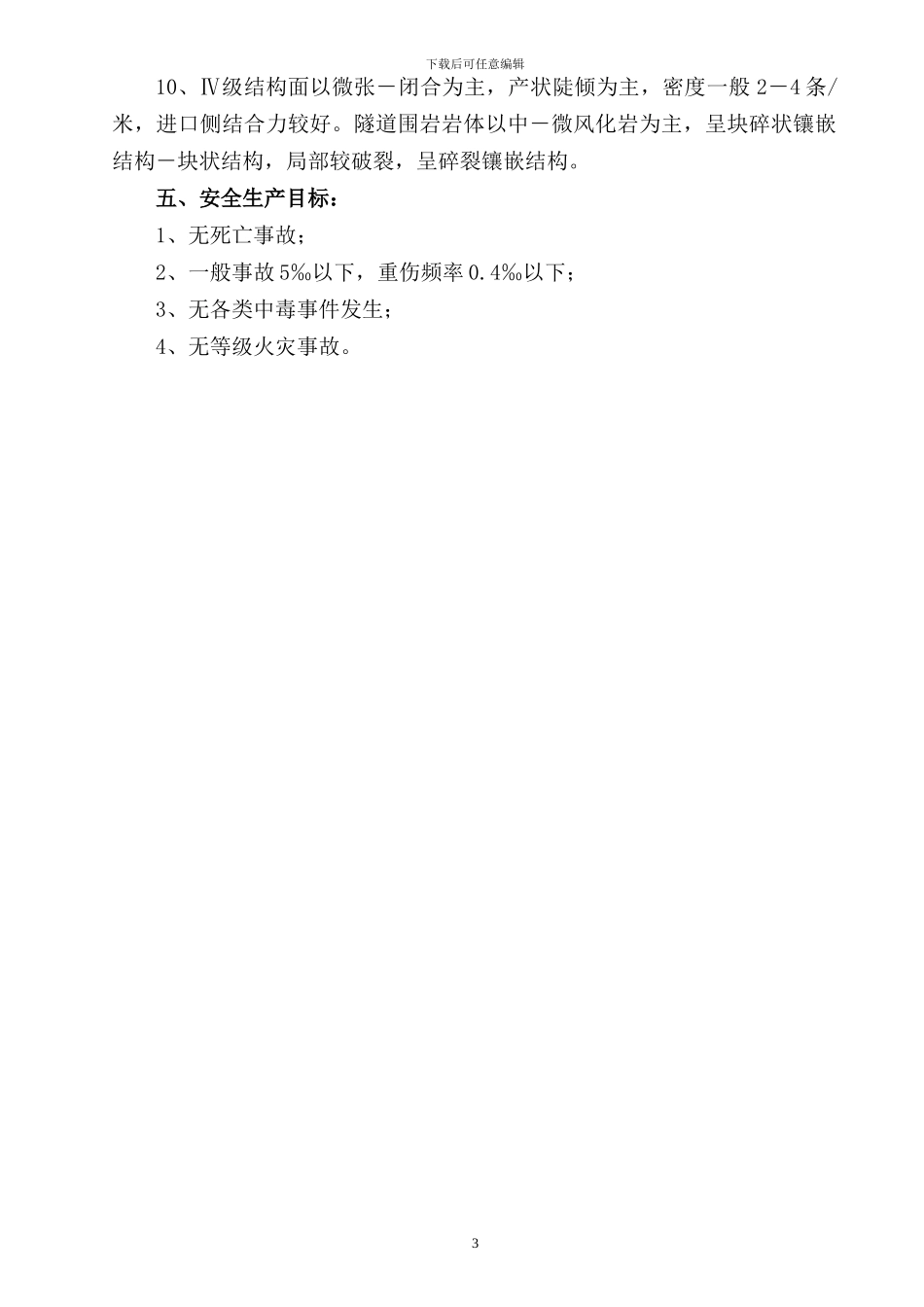

42 万 m3 ,弃方 3 万 m3;路面 5㎝AC-13 细粒式沥青砼面层 9 万 m2;桥涵其中新河浃桥结构类型为 7×25m 预应力组合箱梁,上步母桥高架桥结构类型为 3×25m预应力组合箱梁,上步母小桥及匝道桥结构类型为 1×10 m 预应力空心板;涵洞共 26 道;防护 3 万 m3;隧道为分离式,左
