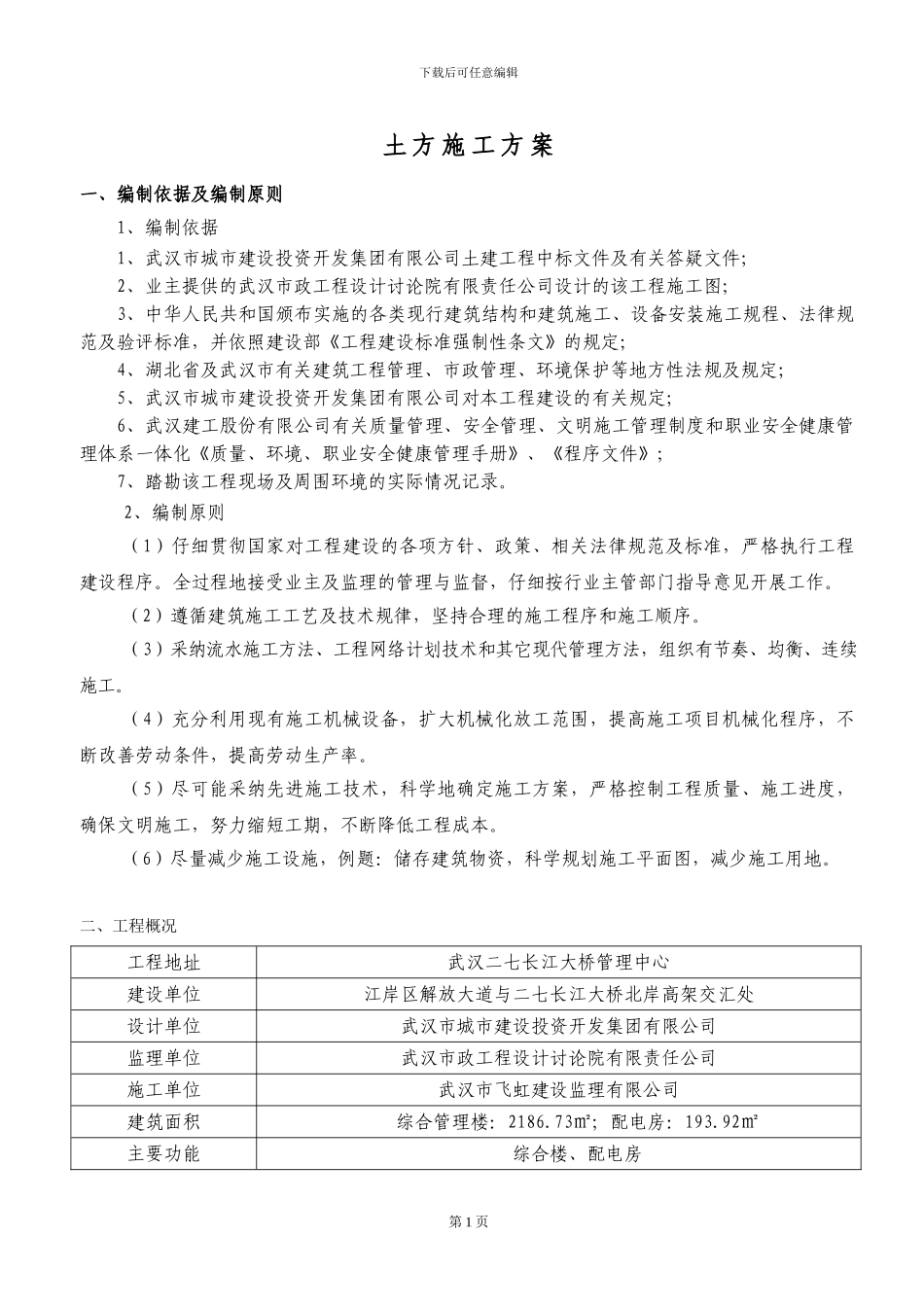

武汉二七长江大桥管理中心工程综合管理楼、配电房土方施工方案编制人: 审核人: 审批人: 武 汉 建 工 股 份 有 限 公 司2024 年 11 月武汉二七长江大桥管理中心综合管理楼、配电房下载后可任意编辑土 方 施 工 方 案一、编制依据及编制原则1、编制依据1、武汉市城市建设投资开发集团有限公司土建工程中标文件及有关答疑文件;2、业主提供的武汉市政工程设计讨论院有限责任公司设计的该工程施工图;3、中华人民共和国颁布实施的各类现行建筑结构和建筑施工、设备安装施工规程、法律规范及验评标准,并依照建设部《工程建设标准强制性条文》的规定;4、湖北省及武汉市有关建筑工程管理、市政管理、环境保护等地方性法规及规定;5、武汉市城市建设投资开发集团有限公司对本工程建设的有关规定;6、武汉建工股份有限公司有关质量管理、安全管理、文明施工管理制度和职业安全健康管理体系一体化《质量、环境、职业安全健康管理手册》、《程序文件》;7、踏勘该工程现场及周围环境的实际情况记录
2、编制原则(1)仔细贯彻国家对工程建设的各项方针、政策、相关法律规范及标准,严格执行工程建设程序
全过程地接受业主及监理的管理与监督,仔细按行业主管部门指导意见开展工作
(2)遵循建筑施工工艺及技术规律,坚持合理的施工程序和施工顺序
(3)采纳流水施工方法、工程网络计划技术和其它现代管理方法,组织有节奏、均衡、连续施工
(4)充分利用现有施工机械设备,扩大机械化放工范围,提高施工项目机械化程序,不断改善劳动条件,提高劳动生产率
(5)尽可能采纳先进施工技术,科学地确定施工方案,严格控制工程质量、施工进度,确保文明施工,努力缩短工期,不断降低工程成本
(6)尽量减少施工设施,例题:储存建筑物资,科学规划施工平面图,减少施工用地

二、工程概况工程地址武汉二七长江大桥管理中心建设单位江岸区解放大道与二七长江大桥北岸高架交汇处设计单
