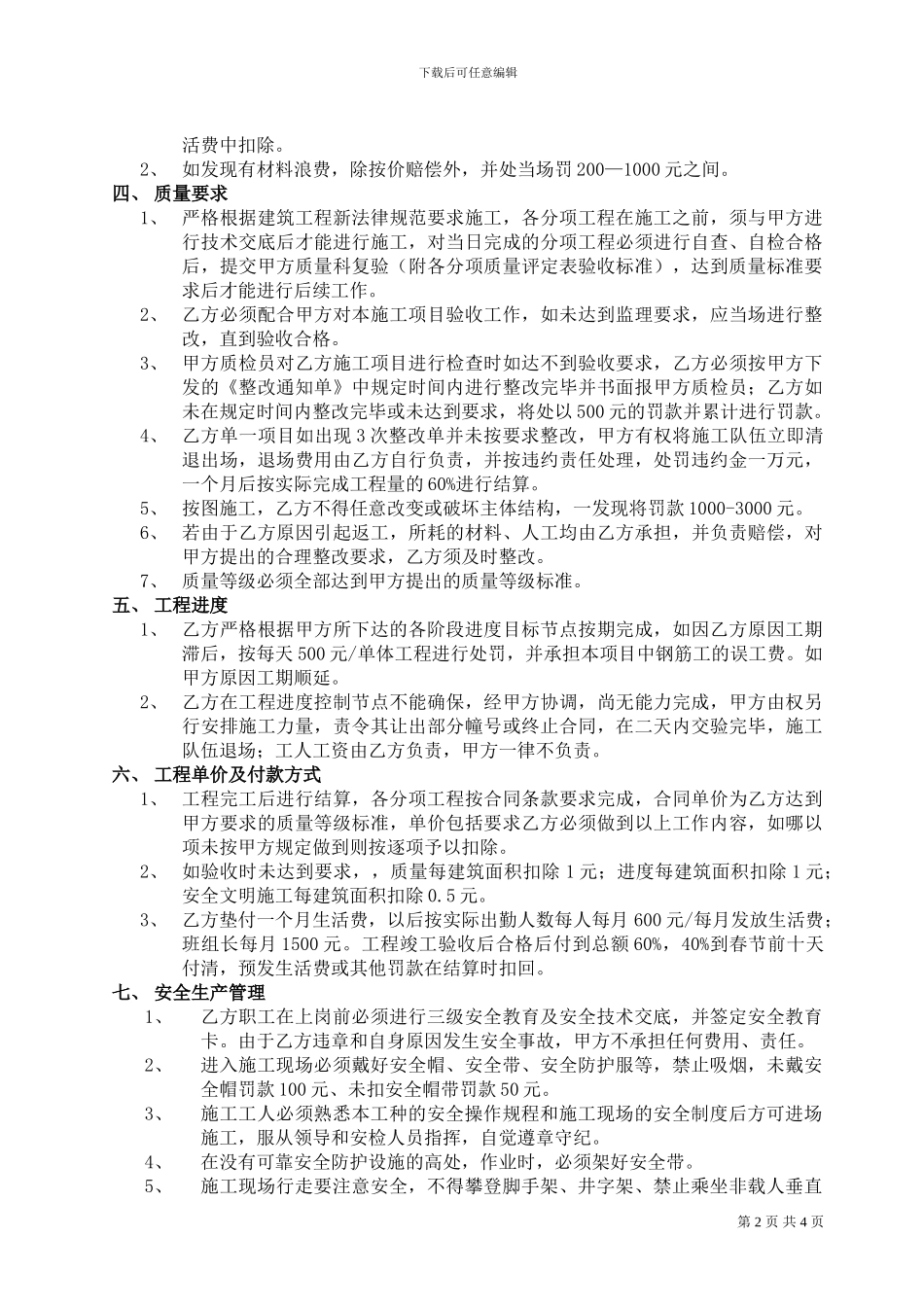

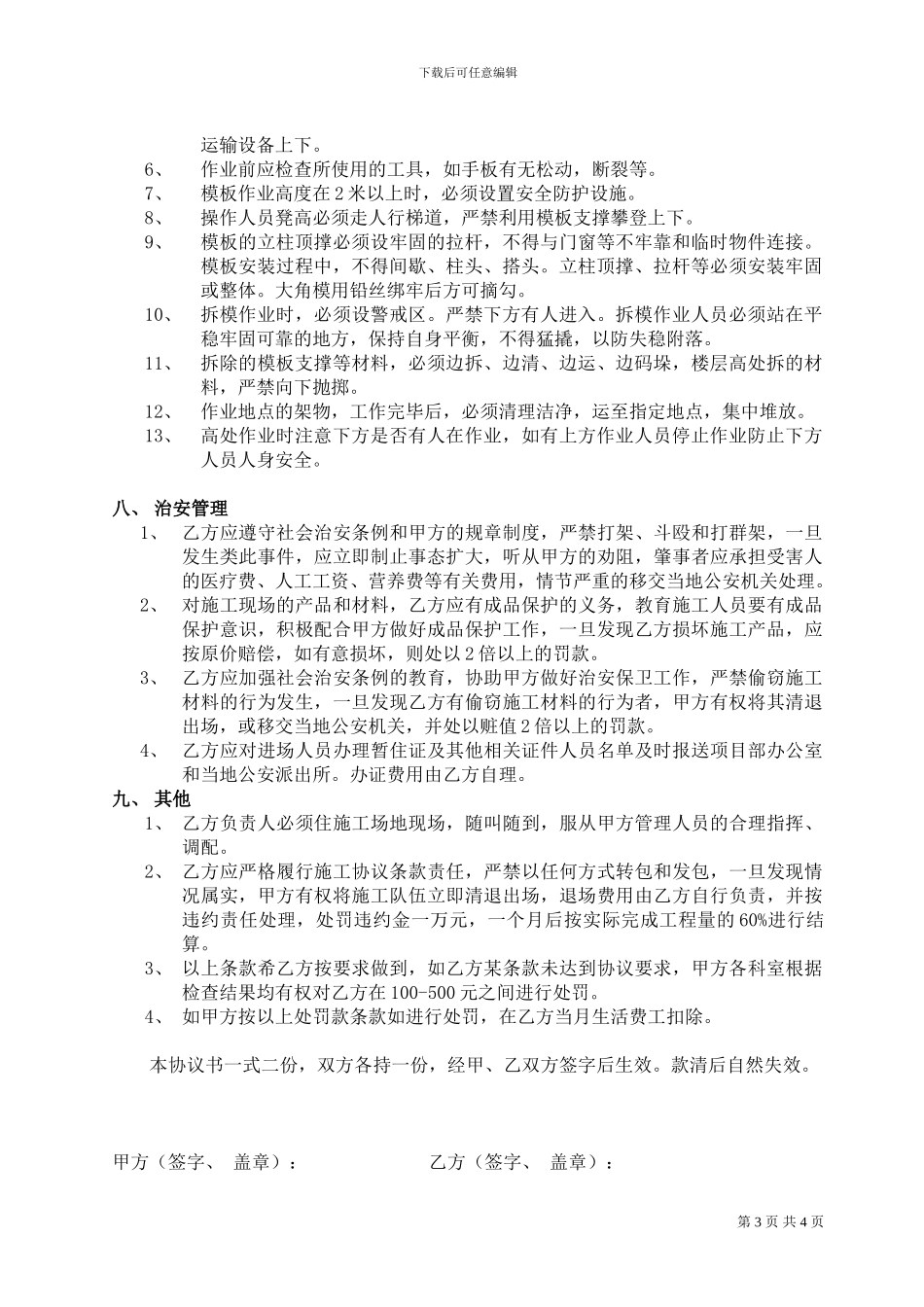

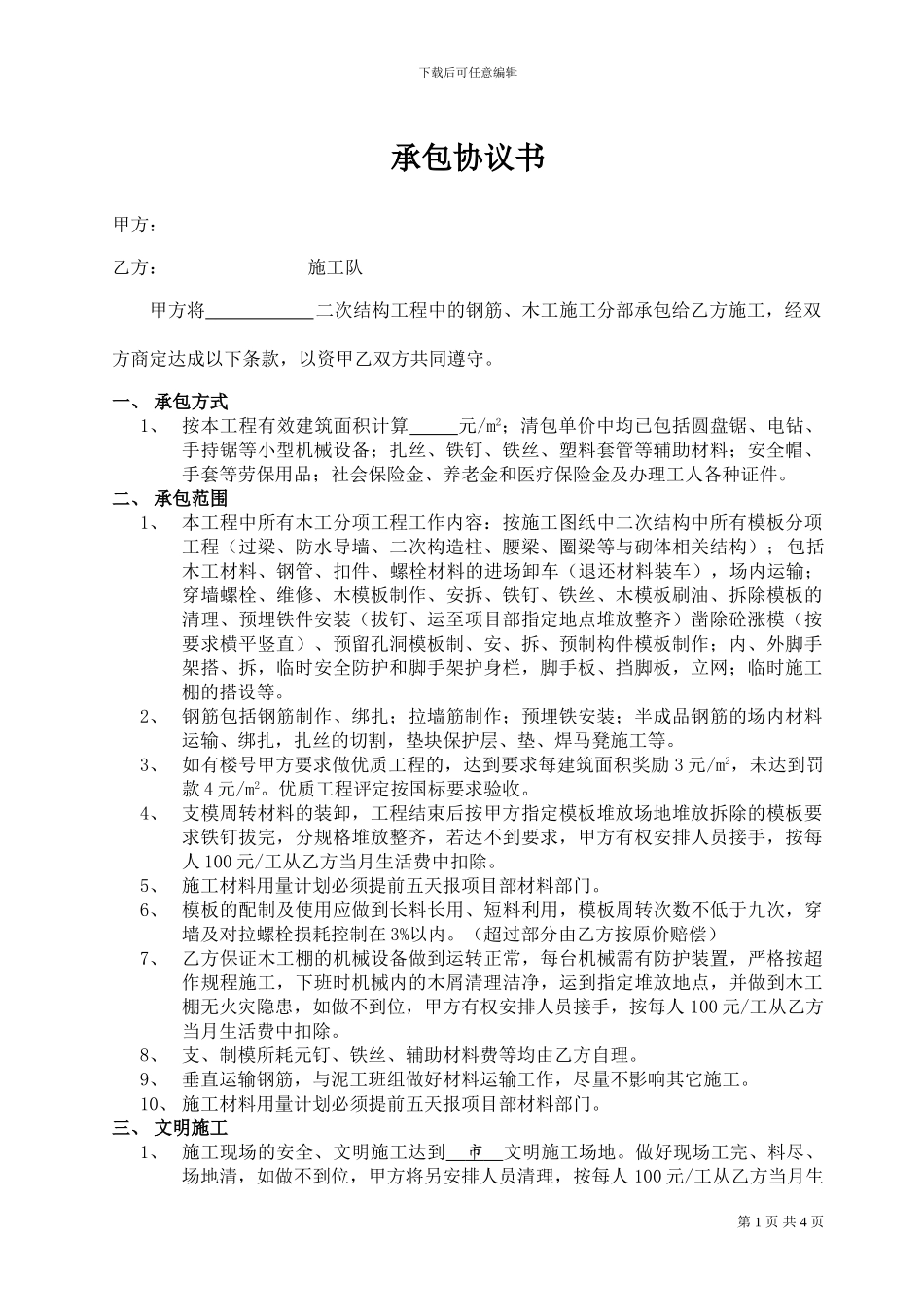

下载后可任意编辑承包协议书甲方: 乙方: 施工队甲方将 二次结构工程中的钢筋、木工施工分部承包给乙方施工,经双方商定达成以下条款,以资甲乙双方共同遵守。一、 承包方式1、 按本工程有效建筑面积计算 元/m2;清包单价中均已包括圆盘锯、电钻、手持锯等小型机械设备;扎丝、铁钉、铁丝、塑料套管等辅助材料;安全帽、手套等劳保用品;社会保险金、养老金和医疗保险金及办理工人各种证件。二、 承包范围1、 本工程中所有木工分项工程工作内容:按施工图纸中二次结构中所有模板分项工程(过梁、防水导墙、二次构造柱、腰梁、圈梁等与砌体相关结构);包括木工材料、钢管、扣件、螺栓材料的进场卸车(退还材料装车),场内运输;穿墙螺栓、维修、木模板制作、安拆、铁钉、铁丝、木模板刷油、拆除模板的清理、预埋铁件安装(拔钉、运至项目部指定地点堆放整齐)凿除砼涨模(按要求横平竖直)、预留孔洞模板制、安、拆、预制构件模板制作;内、外脚手架搭、拆,临时安全防护和脚手架护身栏,脚手板、挡脚板,立网;临时施工棚的搭设等。2、 钢筋包括钢筋制作、绑扎;拉墙筋制作;预埋铁安装;半成品钢筋的场内材料运输、绑扎,扎丝的切割,垫块保护层、垫、焊马凳施工等。3、 如有楼号甲方要求做优质工程的,达到要求每建筑面积奖励 3 元/m2,未达到罚款 4 元/m2。优质工程评定按国标要求验收。4、 支模周转材料的装卸,工程结束后按甲方指定模板堆放场地堆放拆除的模板要求铁钉拔完,分规格堆放整齐,若达不到要求,甲方有权安排人员接手,按每人 100 元/工从乙方当月生活费中扣除。5、 施工材料用量计划必须提前五天报项目部材料部门。6、 模板的配制及使用应做到长料长用、短料利用,模板周转次数不低于九次,穿墙及对拉螺栓损耗控制在 3%以内。(超过部分由乙方按原价赔偿) 7、 乙方保证木工棚的机械设备做到运转正常,每台机械需有防护装置,严格按超作规程施工,下班时机械内的木屑清理洁净,运到指定堆放地点,并做到木工棚无火灾隐患,如做不到位,甲方有权安排人员接手,按每人 100 元/工从乙方当月生活费中扣除。8、 支、制模所耗元钉、铁丝、辅助材料费等均由乙方自理。9、 垂直运输钢筋,与泥工班组做好材料运输工作,尽量不影响其它施工。10、 施工材料用量计划必须提前五天报项目部材料部门。三、 文明施工1、 施工现场的安全、文明施工达到 市 文明施工场地。做好现场工完、料尽、场地清,如做不到...
