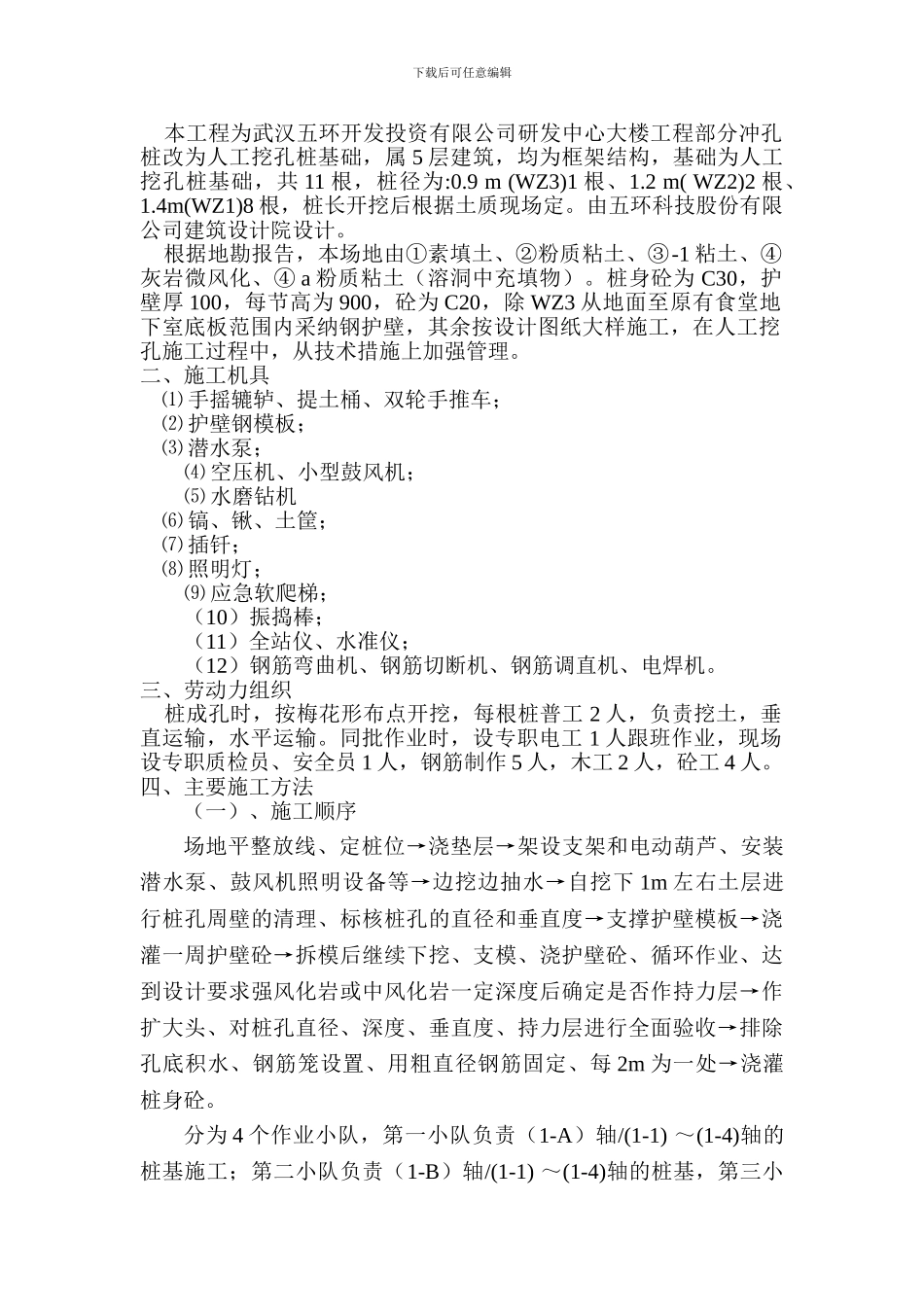

下载后可任意编辑武汉五环开发投资有限公司研发中心大楼工程人工挖孔桩施工方案施工单位:中太建设集团股份有限公司编制时间:2024 年 12 月 26 日一、工程概况下载后可任意编辑 本工程为武汉五环开发投资有限公司研发中心大楼工程部分冲孔桩改为人工挖孔桩基础,属 5 层建筑,均为框架结构,基础为人工挖孔桩基础,共 11 根,桩径为:0
9 m (WZ3)1 根、1
2 m( WZ2)2 根、1
4m(WZ1)8 根,桩长开挖后根据土质现场定
由五环科技股份有限公司建筑设计院设计
根据地勘报告,本场地由①素填土、②粉质粘土、③-1 粘土、④灰岩微风化、④ a 粉质粘土(溶洞中充填物)
桩身砼为 C30,护壁厚 100,每节高为 900,砼为 C20,除 WZ3 从地面至原有食堂地下室底板范围内采纳钢护壁,其余按设计图纸大样施工,在人工挖孔施工过程中,从技术措施上加强管理
二、施工机具 ⑴ 手摇辘轳、提土桶、双轮手推车; ⑵ 护壁钢模板; ⑶ 潜水泵;⑷ 空压机、小型鼓风机;⑸ 水磨钻机 ⑹ 镐、锹、土筐; ⑺ 插钎; ⑻ 照明灯;⑼ 应急软爬梯;(10)振捣棒;(11)全站仪、水准仪;(12)钢筋弯曲机、钢筋切断机、钢筋调直机、电焊机
三、劳动力组织 桩成孔时,按梅花形布点开挖,每根桩普工 2 人,负责挖土,垂直运输,水平运输
同批作业时,设专职电工 1 人跟班作业,现场设专职质检员、安全员 1 人,钢筋制作 5 人,木工 2 人,砼工 4 人

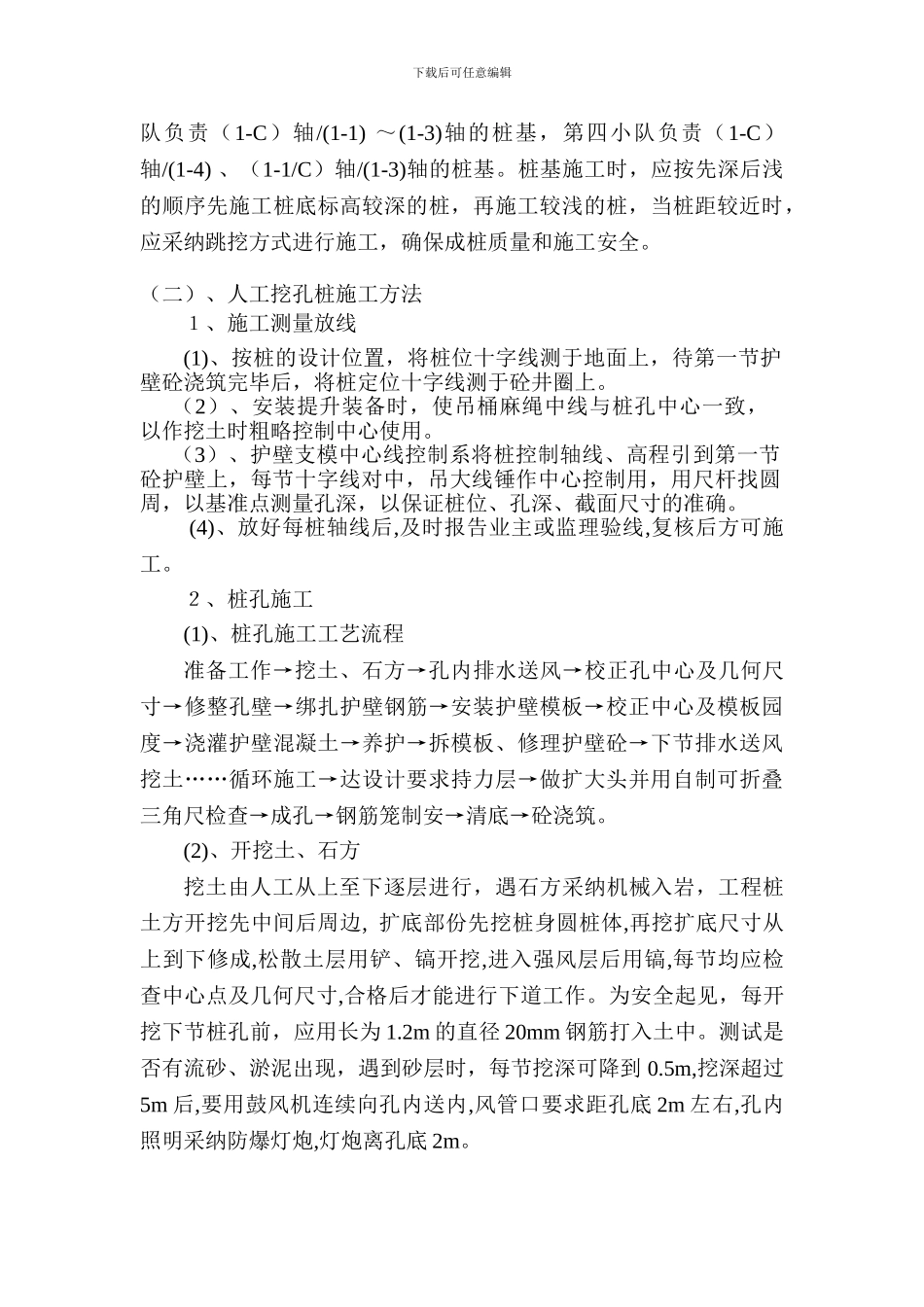

四、主要施工方法(一)、施工顺序场地平整放线、定桩位→浇垫层→架设支架和电动葫芦、安装潜水泵、鼓风机照明设备等→边挖边抽水→自挖下 1m 左右土层进行桩孔周壁的清理、标核桩孔的直径和垂直度→支撑护壁模板→浇灌一周护壁砼→拆模后继续下挖、支模、浇护壁砼、循环作业、达到设计要求强风化岩或中风化岩一定深度后确定是否作持力层→作扩大头、对桩孔
