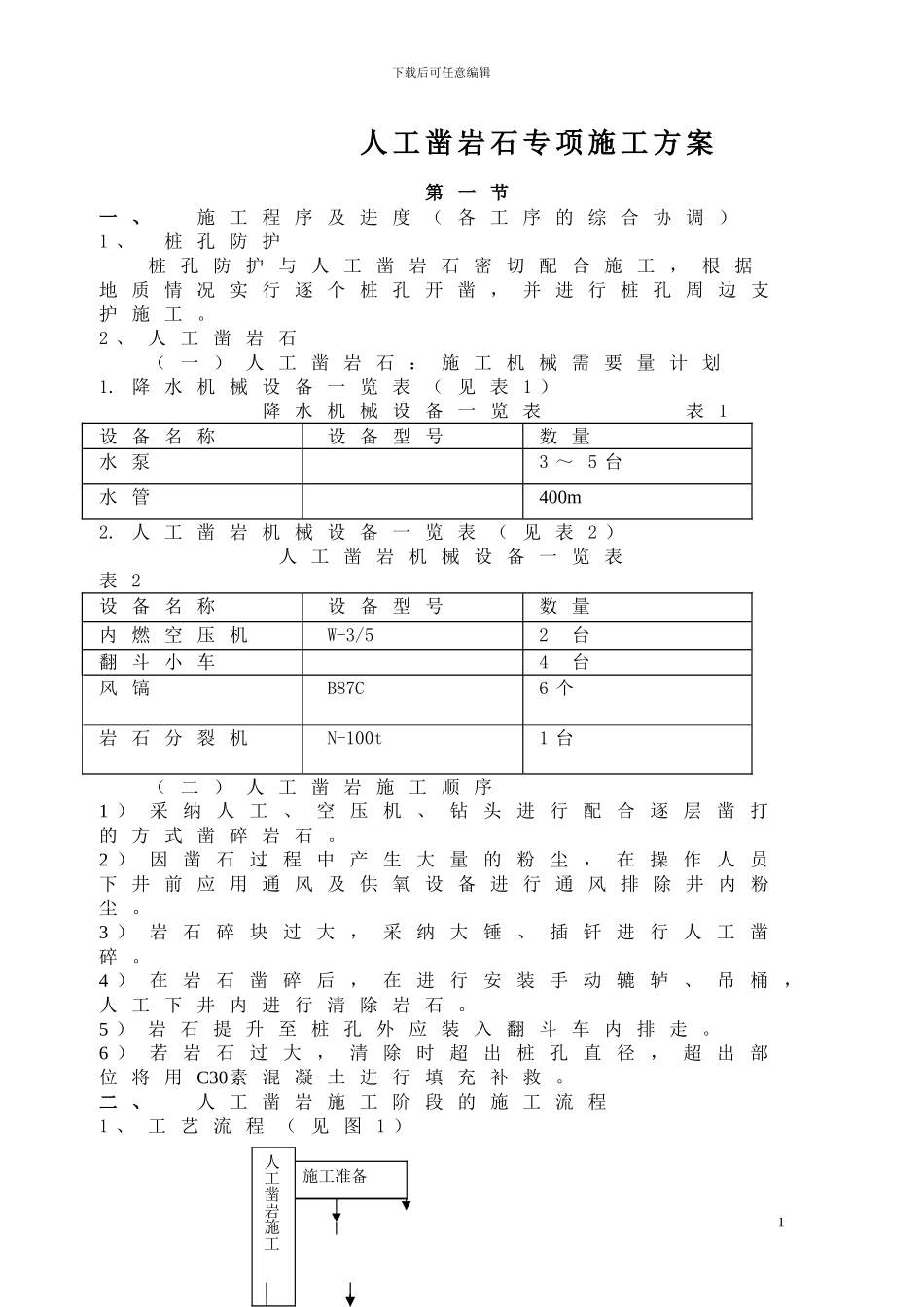

下载后可任意编辑 人 工 凿 岩 石 专 项 施 工 方 案 第 一 节 一 、施 工 程 序 及 进 度 ( 各 工 序 的 综 合 协 调 )1 、 桩 孔 防 护桩 孔 防 护 与 人 工 凿 岩 石 密 切 配 合 施 工 , 根 据地 质 情 况 实 行 逐 个 桩 孔 开 凿 , 并 进 行 桩 孔 周 边 支护 施 工 。2 、 人 工 凿 岩 石( 一 ) 人 工 凿 岩 石 : 施 工 机 械 需 要 量 计 划1. 降 水 机 械 设 备 一 览 表 ( 见 表 1 ) 降 水 机 械 设 备 一 览 表 表 1设 备 名 称设 备 型 号数 量水 泵3 ~ 5 台水 管400m2. 人 工 凿 岩 机 械 设 备 一 览 表 ( 见 表 2 )人 工 凿 岩 机 械 设 备 一 览 表 表 2设 备 名 称设 备 型 号数 量内 燃 空 压 机W-3/52 台翻 斗 小 车 4 台风 镐B87C6 个岩 石 分 裂 机N-100t1 台( 二 ) 人 工 凿 岩 施 工 顺 序1 ) 采 纳 人 工 、 空 压 机 、 钻 头 进 行 配 合 逐 层 凿 打的 方 式 凿 碎 岩 石 。2 ) 因 凿 石 过 程 中 产 生 大 量 的 粉 尘 , 在 操 作 人 员下 井 前 应 用 通 风 及 供 氧 设 备 进 行 通 风 排 除 井 内 粉尘 。 3 ) 岩 石 碎 块 过 大 , 采 纳 大 锤 、 插 钎 进 行 人 工 凿碎 。4 ) 在 岩 石 凿 碎 后 , 在 进 行 安 装 手 动 辘 轳 、 吊 桶,人 工 下 井 内 进 行 清 除 岩 石 。5 ) 岩 石 提 升 至 桩 孔 外 应 装 入 翻 斗 车 内 排 走 。6 ) 若 岩 石 过 大 , 清 除 时 超 出 桩 孔 直 径 , 超 出 部位 将 用 C30素 混 凝 土 进 行 填 充 补 救 。二 、人 工 凿 岩 施 工 阶 段 的 施 工 流 程1 、 工 艺 流 程 ( 见 图 1 ) 1 施工准备人工凿岩施工下载后可任意编辑图 1 工 艺 流 程2 、 进 度 计 划 : 估 计 人 工 凿 岩 施 工 期 15 个 工 作 日3 、 工 程 目 标( 一 ) 质 量 目 标质 量 标 准 为 “ 合 格 ” 。( 二 ) 工 期 目 标根 据 建 设 单 位 要 求 进 行 。( 三 ) 安...
