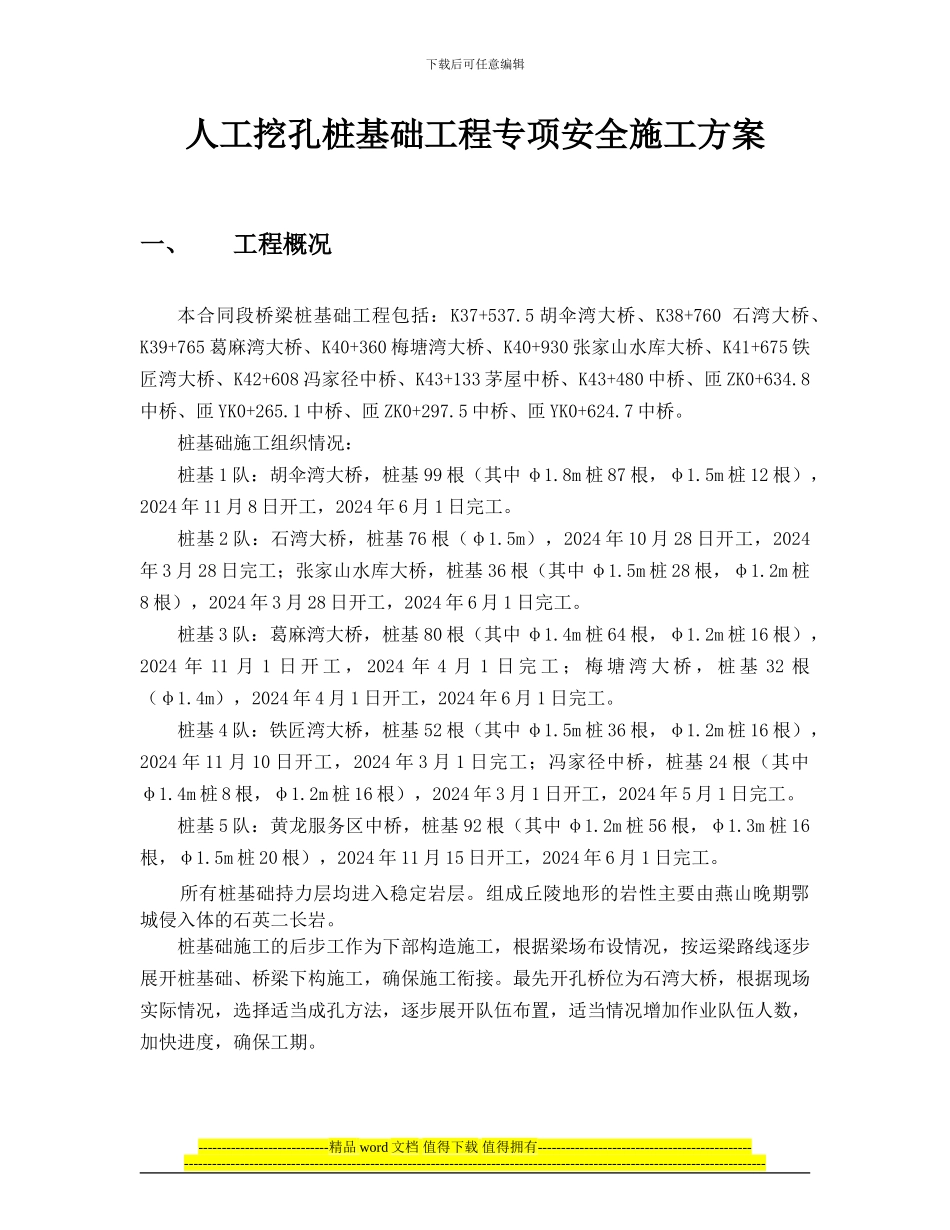

下载后可任意编辑人工挖孔桩基础工程专项安全施工方案一、工程概况 本合同段桥梁桩基础工程包括:K37+537.5 胡伞湾大桥、K38+760 石湾大桥、K39+765 葛麻湾大桥、K40+360 梅塘湾大桥、K40+930 张家山水库大桥、K41+675 铁匠湾大桥、K42+608 冯家径中桥、K43+133 茅屋中桥、K43+480 中桥、匝 ZK0+634.8中桥、匝 YK0+265.1 中桥、匝 ZK0+297.5 中桥、匝 YK0+624.7 中桥。桩基础施工组织情况:桩基 1 队:胡伞湾大桥,桩基 99 根(其中 φ1.8m 桩 87 根,φ1.5m 桩 12 根),2024 年 11 月 8 日开工,2024 年 6 月 1 日完工。桩基 2 队:石湾大桥,桩基 76 根(φ1.5m),2024 年 10 月 28 日开工,2024年 3 月 28 日完工;张家山水库大桥,桩基 36 根(其中 φ1.5m 桩 28 根,φ1.2m 桩8 根),2024 年 3 月 28 日开工,2024 年 6 月 1 日完工。桩基 3 队:葛麻湾大桥,桩基 80 根(其中 φ1.4m 桩 64 根,φ1.2m 桩 16 根),2024 年 11 月 1 日 开 工 , 2024 年 4 月 1 日 完 工 ; 梅 塘 湾 大 桥 , 桩 基 32 根(φ1.4m),2024 年 4 月 1 日开工,2024 年 6 月 1 日完工。桩基 4 队:铁匠湾大桥,桩基 52 根(其中 φ1.5m 桩 36 根,φ1.2m 桩 16 根),2024 年 11 月 10 日开工,2024 年 3 月 1 日完工;冯家径中桥,桩基 24 根(其中φ1.4m 桩 8 根,φ1.2m 桩 16 根),2024 年 3 月 1 日开工,2024 年 5 月 1 日完工。桩基 5 队:黄龙服务区中桥,桩基 92 根(其中 φ1.2m 桩 56 根,φ1.3m 桩 16根,φ1.5m 桩 20 根),2024 年 11 月 15 日开工,2024 年 6 月 1 日完工。所有桩基础持力层均进入稳定岩层。组成丘陵地形的岩性主要由燕山晚期鄂城侵入体的石英二长岩。桩基础施工的后步工作为下部构造施工,根据梁场布设情况,按运梁路线逐步展开桩基础、桥梁下构施工,确保施工衔接。最先开孔桥位为石湾大桥,根据现场实际情况,选择适当成孔方法,逐步展开队伍布置,适当情况增加作业队伍人数,加快进度,确保工期。----------------------------精品 word 文档 值得下载 值得拥有-----------------------------------------------------------------------------------------------------------------------------------------------------...
