】人工挖孔桩施工技术措施1、人工挖孔桩开挖及护壁圈施工⑴、施工顺序、方法在开挖前,由测量工根据图纸尺寸进行桩位测放,经校核无误后,方可进行孔桩开挖施工
采纳人工从上至下逐层用镐、锹进行挖土,挖土顺序为先中间后周边
施工中按设计桩径二倍护壁厚度控制截面,其尺寸允许偏差不超过 30mm
每节护壁高度为 1
0m,所以每施工挖深1
0m,即应验收孔中心位置、孔径、进行护壁钢筋绑扎,支定型模板和浇筑砼,循环作业直至设计要求深度
同时为保证桩的垂直度,要求每灌筑三节护壁,就应校核桩中心位置及垂直度一次
扩底部分实行先挖桩深圆柱体,再按扩底尺寸从上到下削土修成扩底型

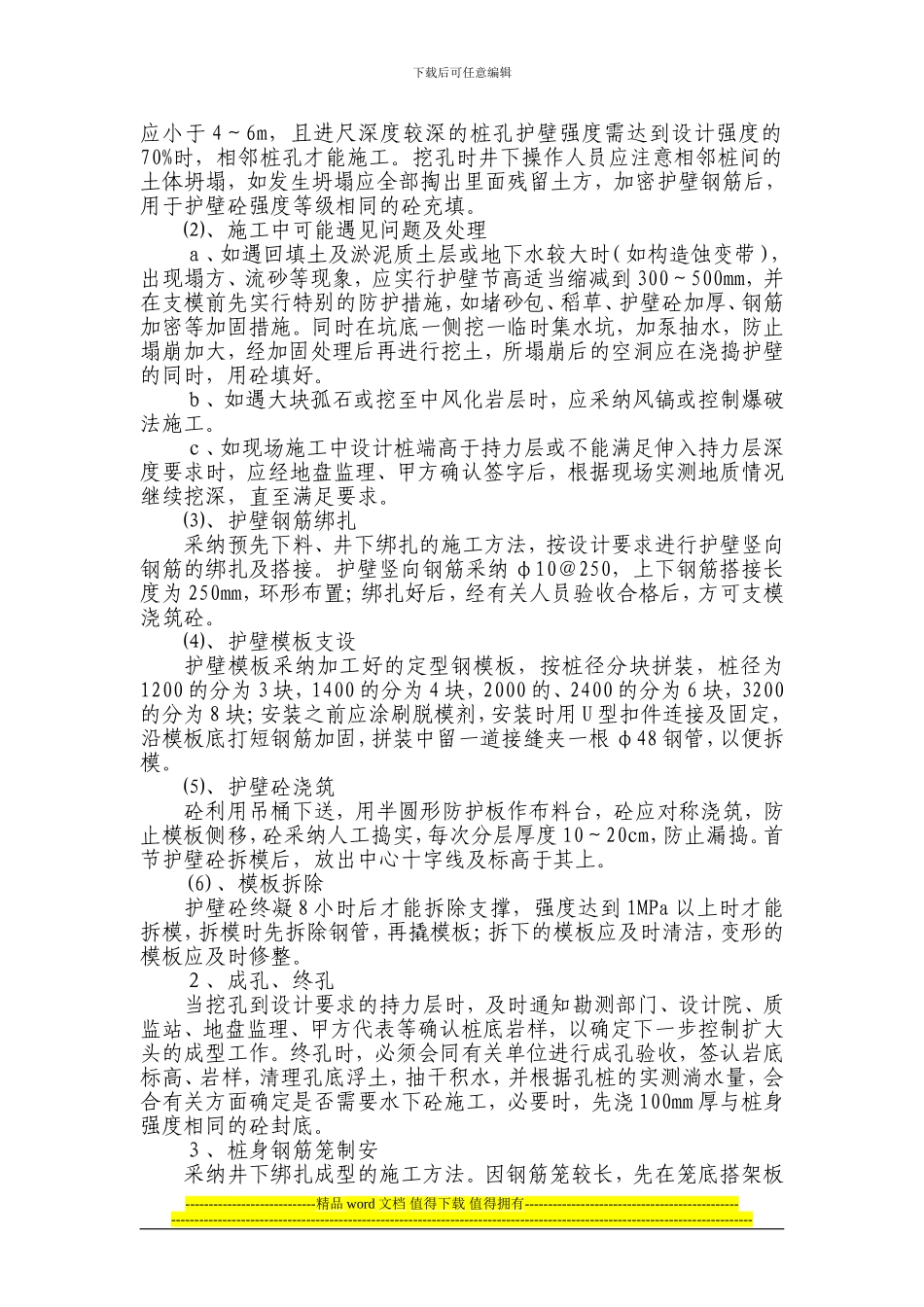

5t 电控卷扬机提升至地面,然后用人力手推车运至堆土区
对桩间净距小于 3 倍桩径的相邻桩孔实行跳挖施工
根据桩位设计布置及各桩中心距,挖孔桩分批施工
跳挖时相邻桩孔进尺深度不----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑应小于 4~6m,且进尺深度较深的桩孔护壁强度需达到设计强度的70%时,相邻桩孔才能施工

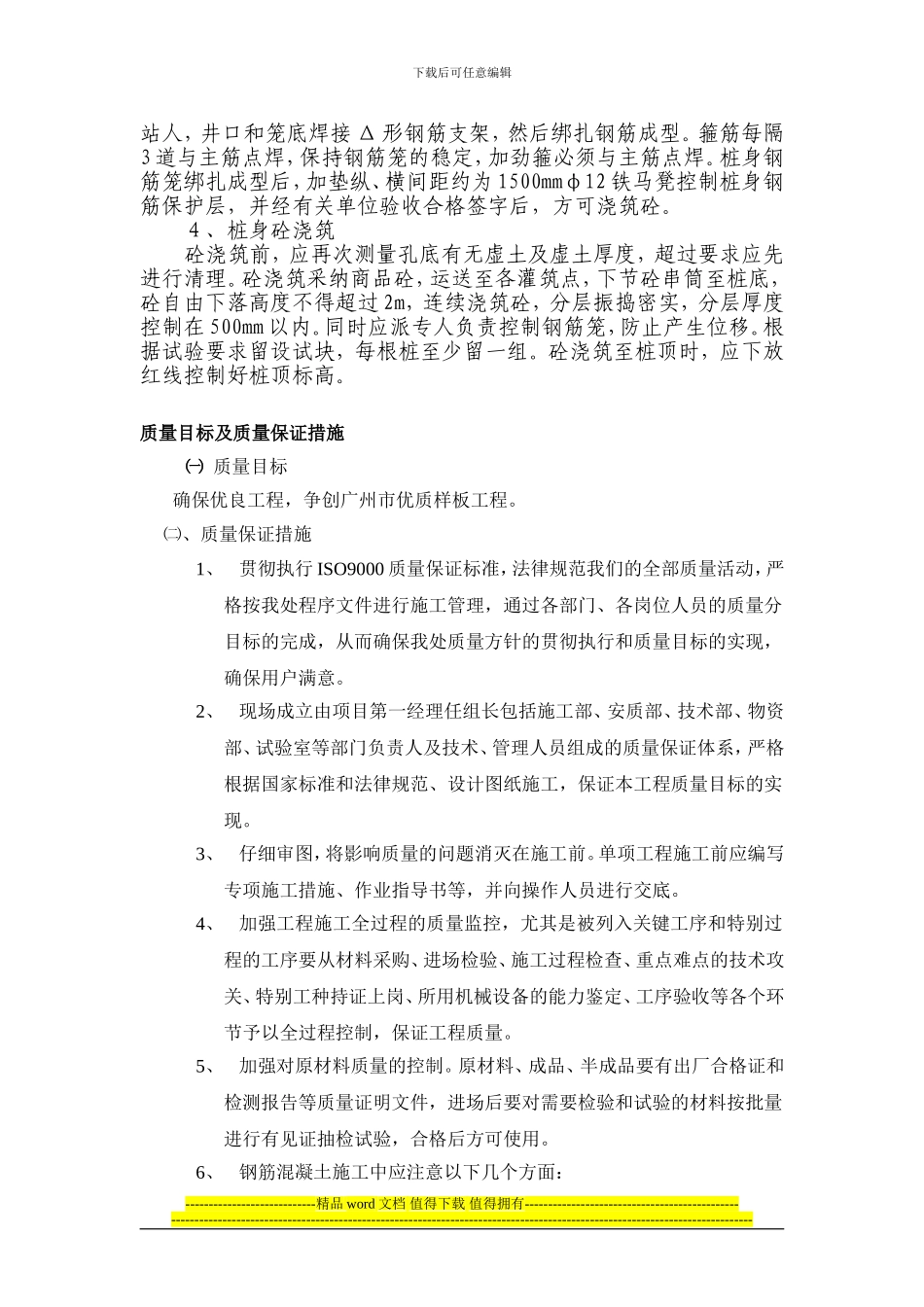

挖孔时井下操作人员应注意相邻桩间的土体坍塌,如发生坍塌应全部掏出里面残留土方,加密护壁钢筋后,用于护壁砼强度等级相同的砼充填
⑵、施工中可能遇见问题及处理 a、如遇回填土及淤泥质土
