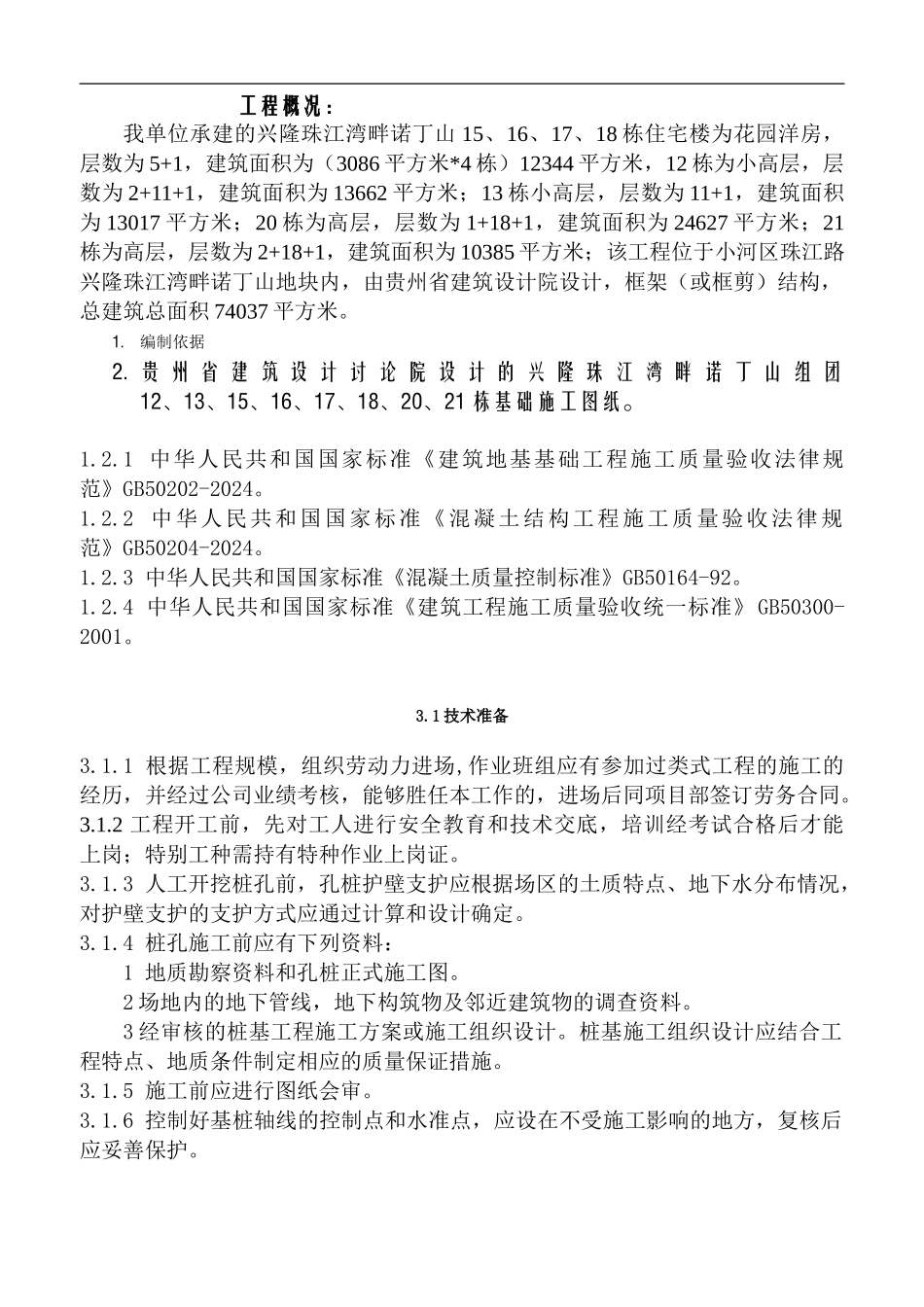

工程概况:我单位承建的兴隆珠江湾畔诺丁山 15、16、17、18 栋住宅楼为花园洋房,层数为 5+1,建筑面积为(3086 平方米*4 栋)12344 平方米,12 栋为小高层,层数为 2+11+1,建筑面积为 13662 平方米;13 栋小高层,层数为 11+1,建筑面积为 13017 平方米;20 栋为高层,层数为 1+18+1,建筑面积为 24627 平方米;21栋为高层,层数为 2+18+1,建筑面积为 10385 平方米;该工程位于小河区珠江路兴隆珠江湾畔诺丁山地块内,由贵州省建筑设计院设计,框架(或框剪)结构,总建筑总面积 74037 平方米。1.编制依据2. 贵 州 省 建 筑 设 计 讨 论 院 设 计 的 兴 隆 珠 江 湾 畔 诺 丁 山 组 团12、13、15、16、17、18、20、21 栋基础施工图纸。1.2.1 中华人民共和国国家标准《建筑地基基础工程施工质量验收法律规范》GB50202-2024。1.2.2 中华人民共和国国家标准《混凝土结构工程施工质量验收法律规范》GB50204-2024。1.2.3 中华人民共和国国家标准《混凝土质量控制标准》GB50164-92。1.2.4 中华人民共和国国家标准《建筑工程施工质量验收统一标准》 GB50300-2001。3.1 技术准备3.1.1 根据工程规模,组织劳动力进场,作业班组应有参加过类式工程的施工的经历,并经过公司业绩考核,能够胜任本工作的,进场后同项目部签订劳务合同。3.1.2 工程开工前,先对工人进行安全教育和技术交底,培训经考试合格后才能上岗;特别工种需持有特种作业上岗证。3.1.3 人工开挖桩孔前,孔桩护壁支护应根据场区的土质特点、地下水分布情况,对护壁支护的支护方式应通过计算和设计确定。3.1.4 桩孔施工前应有下列资料:1 地质勘察资料和孔桩正式施工图。2 场地内的地下管线,地下构筑物及邻近建筑物的调查资料。3 经审核的桩基工程施工方案或施工组织设计。桩基施工组织设计应结合工程特点、地质条件制定相应的质量保证措施。3.1.5 施工前应进行图纸会审。3.1.6 控制好基桩轴线的控制点和水准点,应设在不受施工影响的地方,复核后应妥善保护。下载后可任意编辑3.2 主要施工机具设备一般采纳一孔一绞钢管焊接铁辘轳垂直提运挖掘物。当孔深超过 30 米,则可采纳小型卷扬机。手推车,镐、锹、手铲、纤、线坠、混凝土搅拌机、吊桶、串筒、溜槽、导管、锤钻、风钻、振捣棒、插纤、粗麻绳、钢丝绳、安全活动盖板、防水照明灯(低压 36V、100W)、电焊机、通风及供氧设备、活动爬梯、安全帽、安全带、潜水泵...
