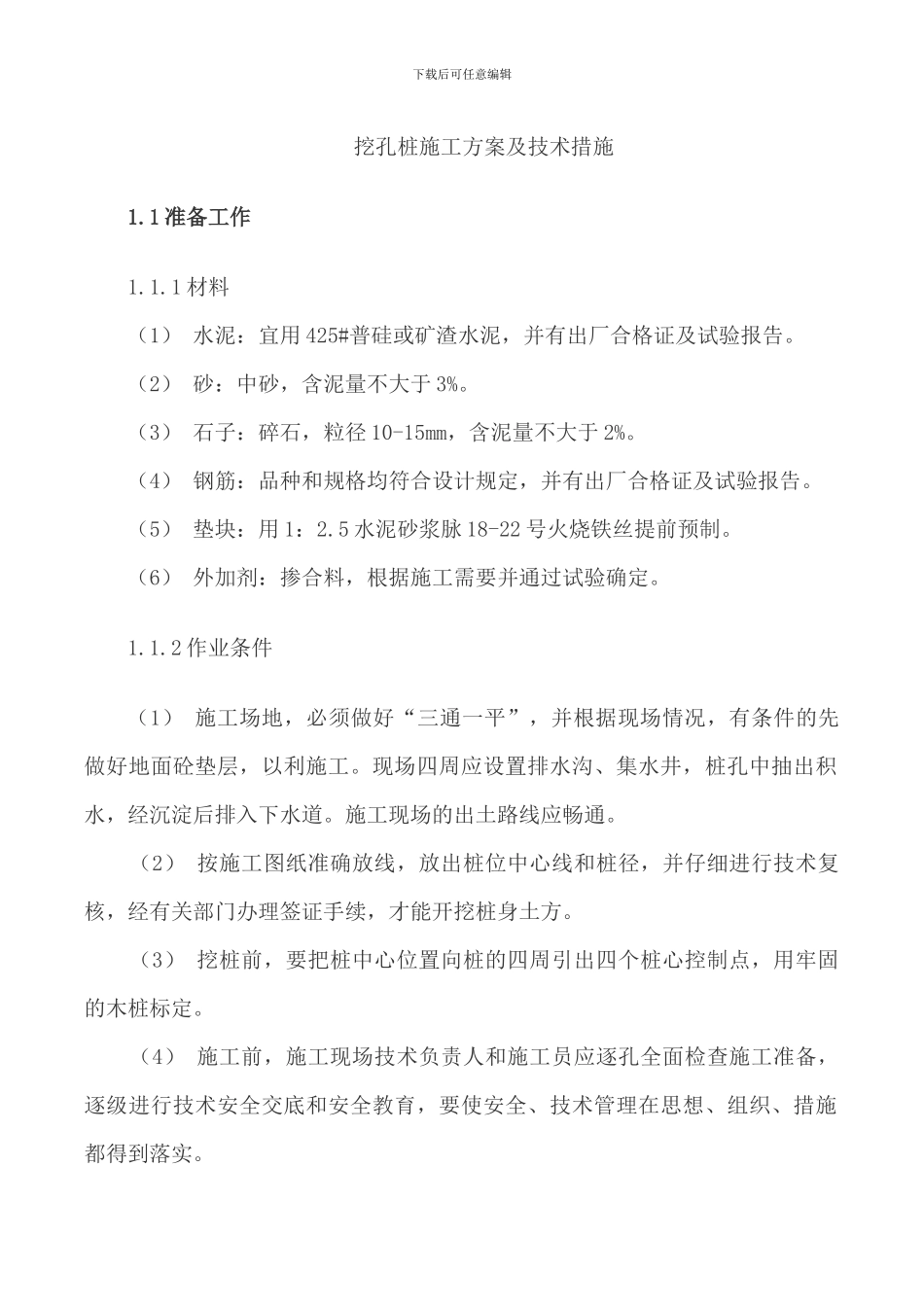

下载后可任意编辑挖孔桩施工方案及技术措施1
1 准备工作1
1 材料(1) 水泥:宜用 425#普硅或矿渣水泥,并有出厂合格证及试验报告
(2) 砂:中砂,含泥量不大于 3%
(3) 石子:碎石,粒径 10-15mm,含泥量不大于 2%
(4) 钢筋:品种和规格均符合设计规定,并有出厂合格证及试验报告
(5) 垫块:用 1:2
5 水泥砂浆脉 18-22 号火烧铁丝提前预制
(6) 外加剂:掺合料,根据施工需要并通过试验确定
2 作业条件(1) 施工场地,必须做好“三通一平”,并根据现场情况,有条件的先做好地面砼垫层,以利施工
现场四周应设置排水沟、集水井,桩孔中抽出积水,经沉淀后排入下水道
施工现场的出土路线应畅通
(2) 按施工图纸准确放线,放出桩位中心线和桩径,并仔细进行技术复核,经有关部门办理签证手续,才能开挖桩身土方
(3) 挖桩前,要把桩中心位置向桩的四周引出四个桩心控制点,用牢固的木桩标定
(4) 施工前,施工现场技术负责人和施工员应逐孔全面检查施工准备,逐级进行技术安全交底和安全教育,要使安全、技术管理在思想、组织、措施都得到落实

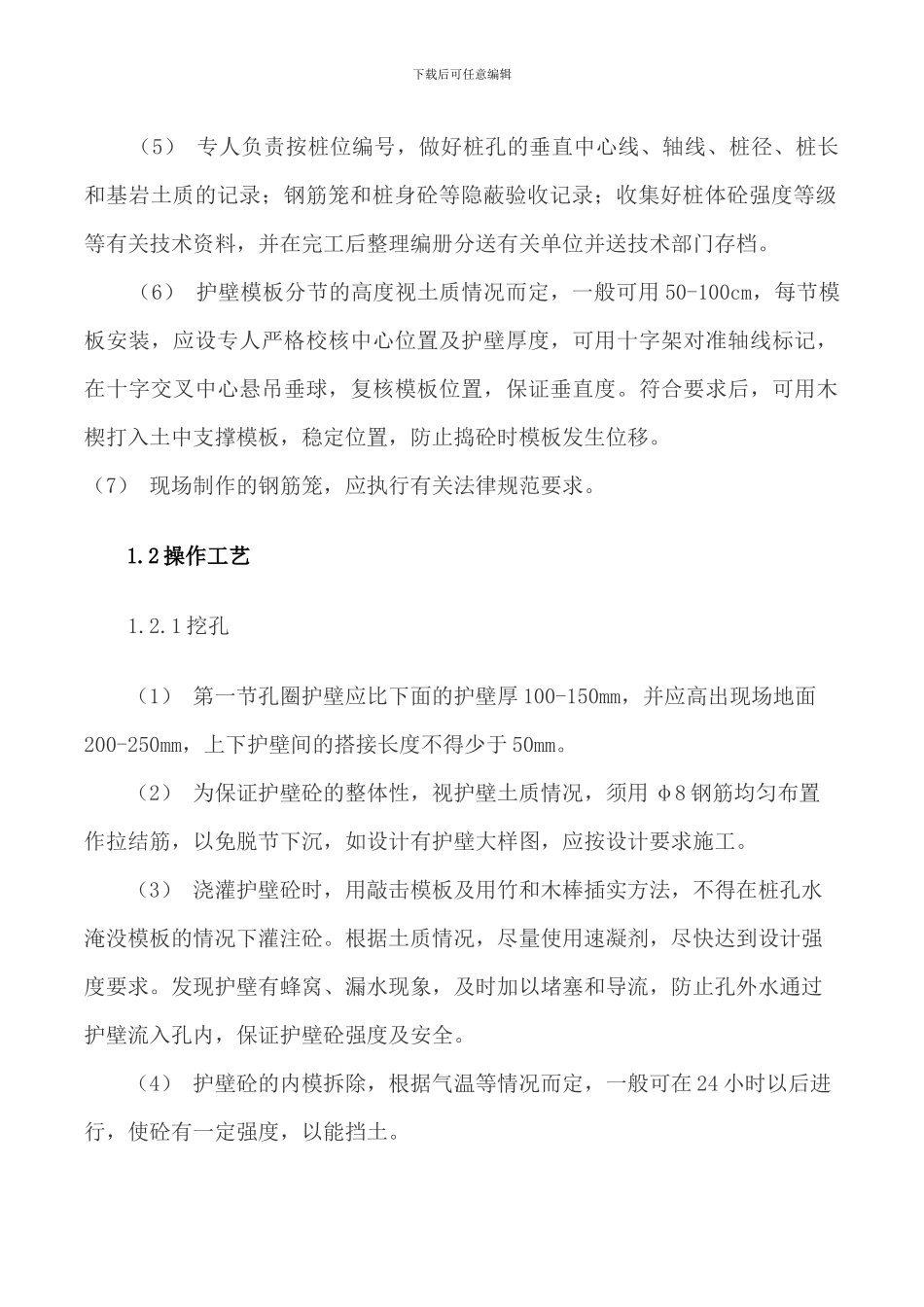

下载后可任意编辑 (5) 专人负责按桩位编号,做好桩孔的垂直中心线、轴线、桩径、桩长和基岩土质的记录;钢筋笼和桩身砼等隐蔽验收记录;收集好桩体砼强度等级等有关技术资料,并在完工后整理编册分送有关单位并送技术部门存档
(6) 护壁模板分节的高度视土质情况而定,一般可用 50-100cm,每节模板安装,应设专人严格校核中心位置及护壁厚度,可用十字架对准轴线标记,在十字交叉中心悬吊垂球,复核模板位置,保证垂直度
符合要求后,可用木楔打入土中支撑模板,稳定位置,防止捣砼时模板发生位移
(7) 现场制作的钢筋笼,应执行有关法律规范要求
2 操作工艺1
1 挖孔(1) 第一节孔圈护壁应比下面的护壁厚 100-150
