下载后可任意编辑人工挖孔灌注桩施工方案编制单位:编制人:审核人:审批人:编制日期:年月日目 录壱

施工进度计划四
施工进度保证措施伍
施工现场平面布置原则----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑六
临时用水设计方案八
现场临时用电设计方案九
组织保证措施十
人员资源保证措施十一
机械设备及检测仪器资源保证措施十二
材料资源保证措施十三
技术保证措施十四
安全组织管理措施十五
安全检查措施十六
安全教育措施十七
安全技术措施十八
组织措施十九
管理措施一、工程概况:1、工程特点:工程地点位于 旁,场地交通便利,所有施工机械设备均可直接进入施工区
施工区场地开阔,施工区域地表无建筑物

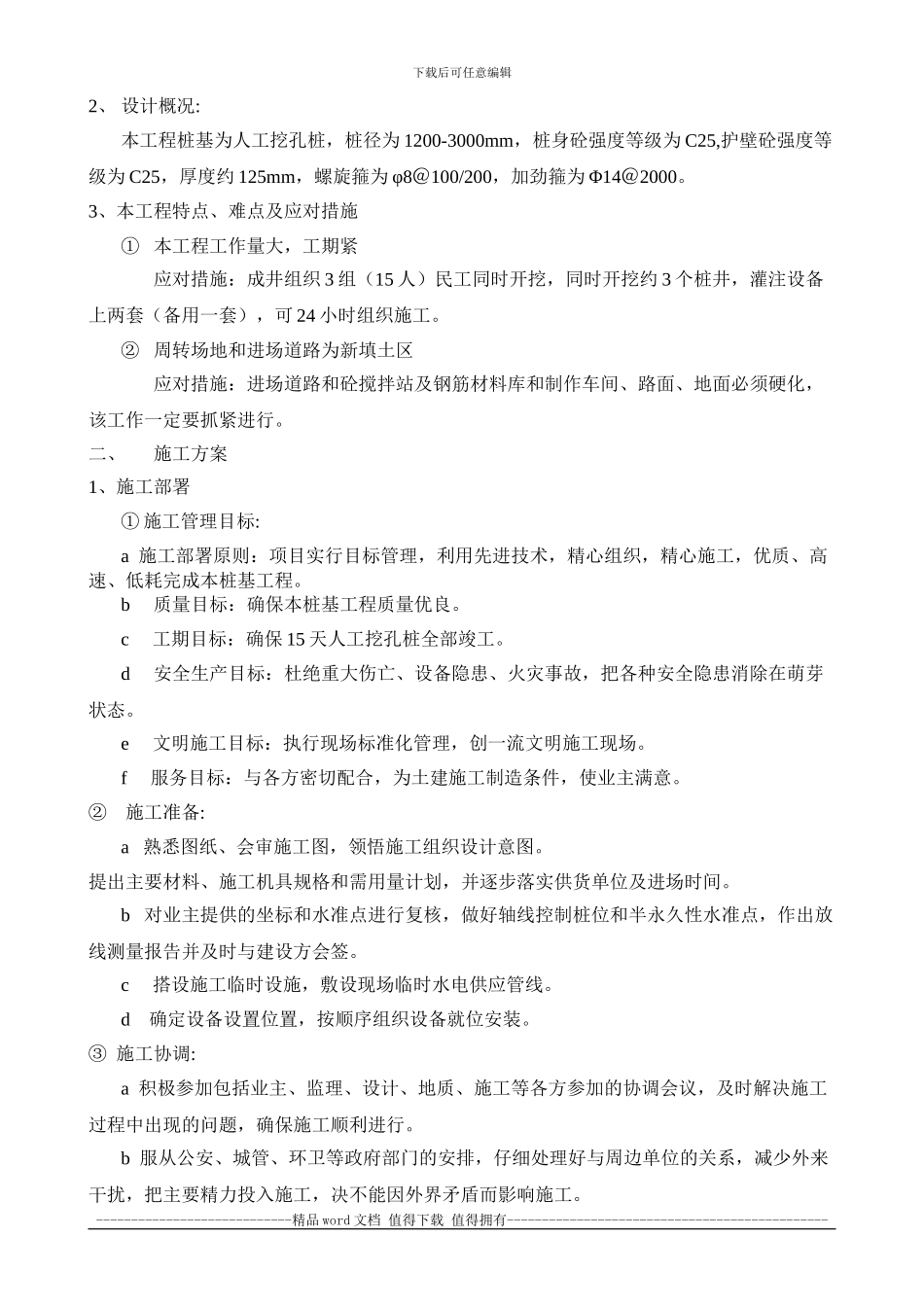

----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑2、 设计概况:本工程桩基为人工挖孔桩,桩径为 1200-3000mm,桩身砼强度等级为 C25,护壁砼强度等级为 C25,厚度约 125mm,螺旋箍为 φ8@100/200,加劲箍为 Φ14@2000
3、本工程特点、难点及应对措施① 本工程工作量大,工期紧应对措施:成井组织 3 组(15 人)民工同时开挖,同时开挖约 3 个桩井,灌注设备上两套(备用一套),可 24 小时组织施工
② 周转场地和进场道路为新填土区应对措施:进场道路和砼搅拌站及钢筋材料库和制作车间、路面、地面必须硬化,该工作一定要抓紧进行
二、施工方案1、施工部署① 施工管理目标:a 施工部署原
