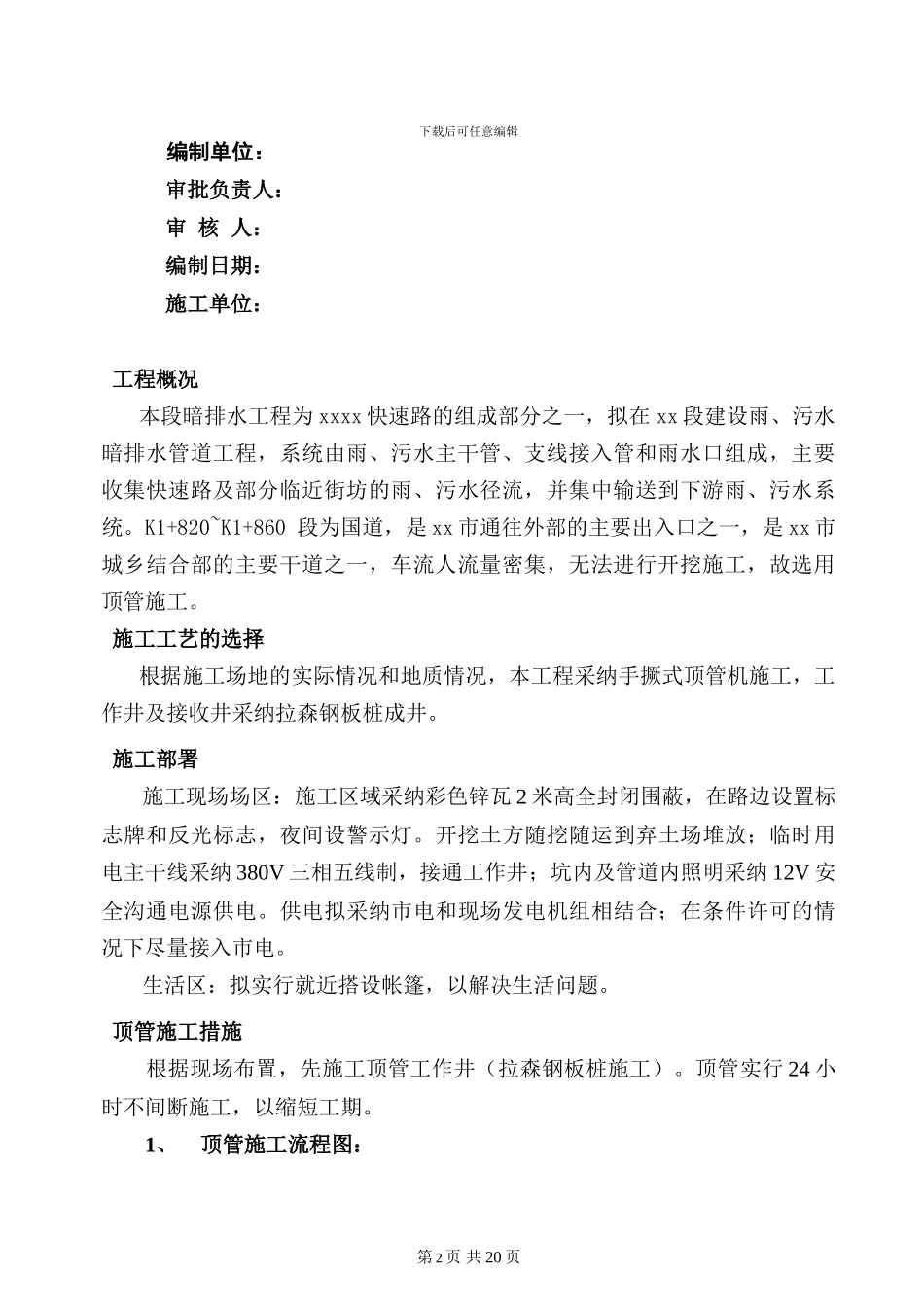

】 人工顶管专项施工方案第 1 页 共 20 页下载后可任意编辑 编制单位: 审批负责人: 审 核 人: 编制日期: 施工单位: 工程概况本段暗排水工程为 xxxx 快速路的组成部分之一,拟在 xx 段建设雨、污水暗排水管道工程,系统由雨、污水主干管、支线接入管和雨水口组成,主要收集快速路及部分临近街坊的雨、污水径流,并集中输送到下游雨、污水系统
K1+820~K1+860 段为国道,是 xx 市通往外部的主要出入口之一,是 xx 市城乡结合部的主要干道之一,车流人流量密集,无法进行开挖施工,故选用顶管施工
施工工艺的选择根据施工场地的实际情况和地质情况,本工程采纳手撅式顶管机施工,工作井及接收井采纳拉森钢板桩成井
施工部署施工现场场区:施工区域采纳彩色锌瓦 2 米高全封闭围蔽,在路边设置标志牌和反光标志,夜间设警示灯
开挖土方随挖随运到弃土场堆放;临时用电主干线采纳 380V 三相五线制,接通工作井;坑内及管道内照明采纳 12V 安全沟通电源供电
供电拟采纳市电和现场发电机组相结合;在条件许可的情况下尽量接入市电
生活区:拟实行就近搭设帐篷,以解决生活问题
顶管施工措施根据现场布置,先施工顶管工作井(拉森钢板桩施工)
顶管实行 24 小时不间断施工,以缩短工期
1、顶管施工流程图:第 2 页 共 20 页下载后可任意编辑2、顶管顶力计算 顶管的推力就是顶管过程管道受的阻力,包括工具管切土正压力、管壁摩第 3 页 共 20 页砌筑井体工作井施工工作井施工浇筑砼浇筑砼钢筋制安钢筋制安工作井后背施工工作井后背施工顶管设备安装顶管设备安装检查顶管设备备备检查顶管设备备备开机顶进开机顶进管内挖泥管内挖泥下一节管吊装下一节管吊装接管接管正常顶进正常顶进回收掘进回收掘进管道贯穿管道贯穿
