下载后可任意编辑施工升降机安拆专项施工方案一、工程概况:蚌埠市胜利东路保障性住房项目 48#—52#楼工程,由蚌埠城市开发建设有限公司开发,蚌埠建筑工程设计院设计,建筑总面积为 26493 m2
按平面位置布置分为,胜利东路以北、曹山路以东,48#、51#、52#楼为高层地上十八层,地下一层,建筑物高56
5 m;49#、50#楼为地上十一层,基础埋深为自然地坪以下 3
二、准备工作:根据现场实际情况,安装的施工升降机紧靠房屋边缘,利用地下室顶板作为升降机基础使用,对地下室顶板进行验算能符合设计承载力要求(验算过程详附页 2)
并预埋底架脚钩及 6 个地脚钩与钢筋网格扎成一体
开始施工前,应对所有搭设材料进行一次全面清点,特别是对一些零星接配件,落实专人清点并复核
对动力、电控系统进行仔细检查,做到搭设材料齐全完备,配套设备合格完好
准备好各种运输工具、搭设工具、卸具、绳具等,现场道路应畅通,并保证有一定的堆场和工作面积,搭设面的垂直上方做好围护设施

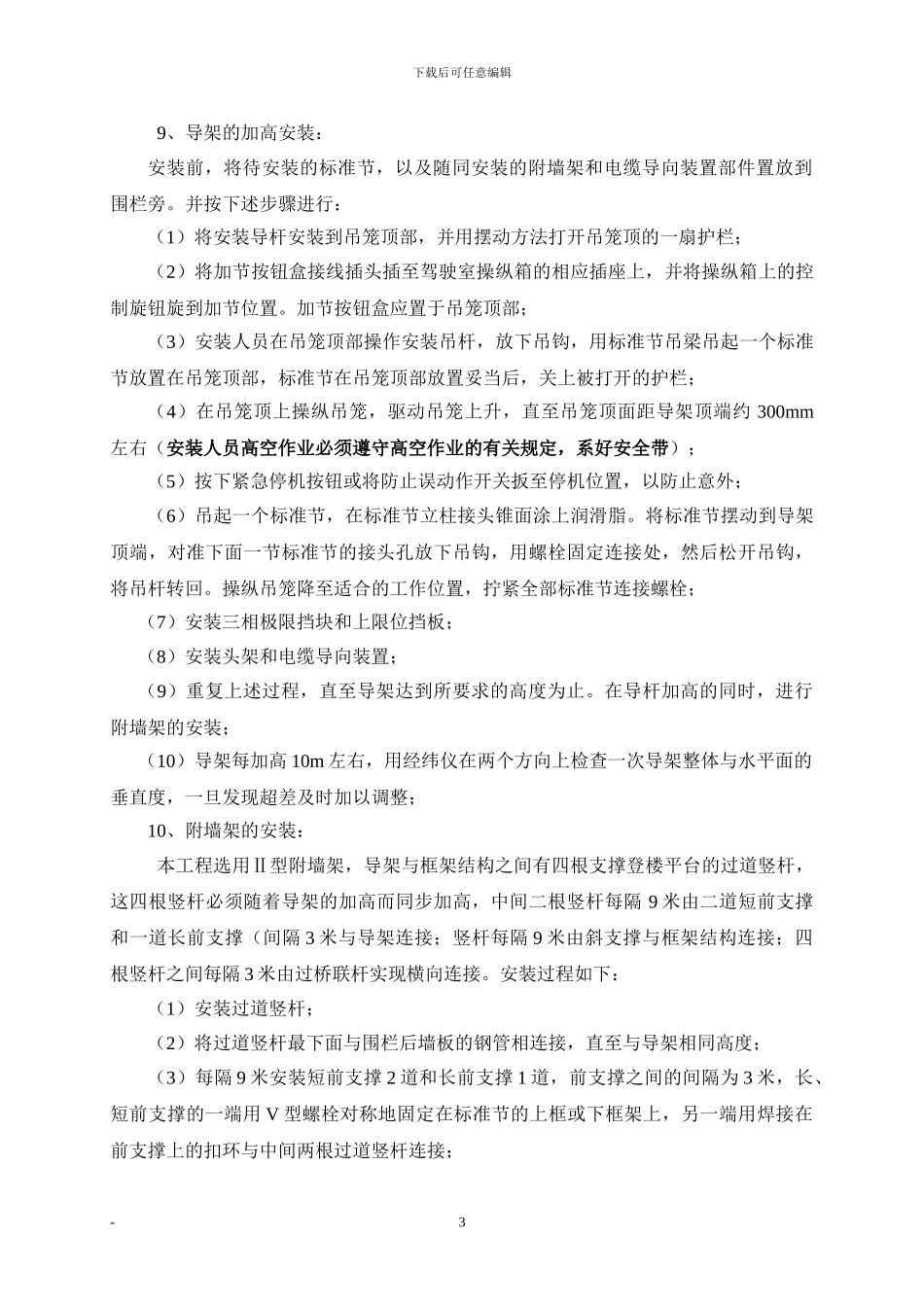

三、施工升降机搭拆管理网络四、施工升降机的搭设安装(一)安装作业前应对以下内容进行检查:1、检查生产厂家生产许可证,装拆单位资质及拆卸许可证,并报监理单位审查-项目经理兼职安全员项目安全员架子工机修工工电工厂方技术员1下载后可任意编辑同意文件,使用与装拆单位的承包合同安全生产责任书,安全技术交底书
2、金属结构的成套性和完好性;3、提升机构是否完整良好;4、电气设备是否齐全可靠;5、基础位置和做法是否符合要求;6、附墙架连接埋件的位置是否正确和埋设牢靠;(二)搭设程序:搭设安装过程严格按下列程序进行施工,不得变更
1、地下室顶板砼浇筑前正确预理底架脚钩;2、安装前,必须将待安装的标准节、附墙架等零部件的插口、销孔、螺孔等穿插处的的锈皮、毛刺去除,并在这些部位及齿条上上涂上适量的润滑脂
对滚动部件应确保其润滑充分,转
