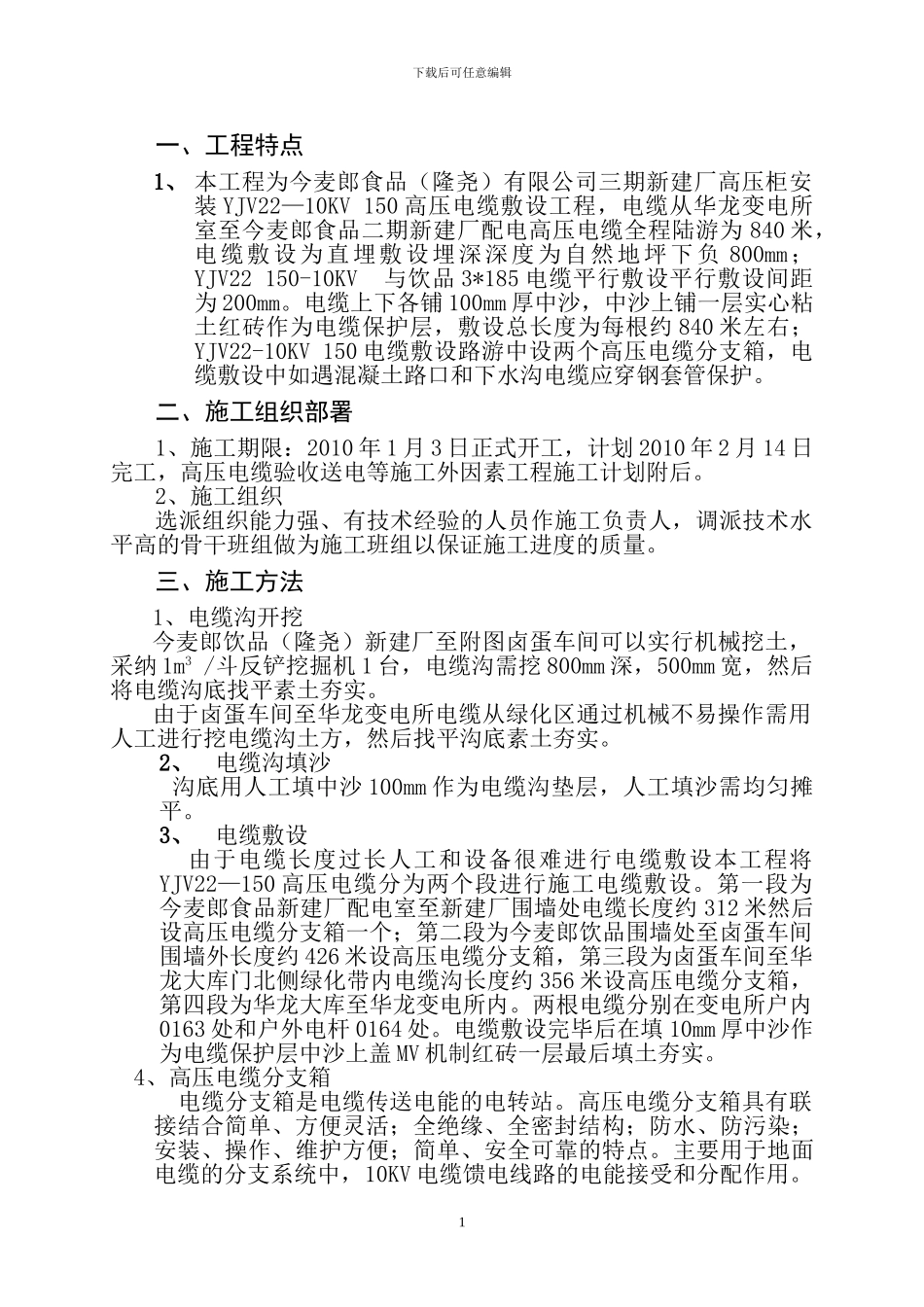

下载后可任意编辑一、工程特点1、 本工程为今麦郎食品(隆尧)有限公司三期新建厂高压柜安装 YJV22—10KV 150 高压电缆敷设工程,电缆从华龙变电所室至今麦郎食品二期新建厂配电高压电缆全程陆游为 840 米,电缆敷设为直埋敷设埋深深度为自然地坪下负 800mm; YJV22 150-10KV 与饮品 3*185 电缆平行敷设平行敷设间距为 200mm
电缆上下各铺 100mm 厚中沙,中沙上铺一层实心粘土红砖作为电缆保护层,敷设总长度为每根约 840 米左右; YJV22-10KV 150 电缆敷设路游中设两个高压电缆分支箱,电缆敷设中如遇混凝土路口和下水沟电缆应穿钢套管保护
二、施工组织部署1、施工期限:2010 年 1 月 3 日正式开工,计划 2010 年 2 月 14 日完工,高压电缆验收送电等施工外因素工程施工计划附后
2、施工组织选派组织能力强、有技术经验的人员作施工负责人,调派技术水平高的骨干班组做为施工班组以保证施工进度的质量
三、施工方法1、电缆沟开挖今麦郎饮品(隆尧)新建厂至附图卤蛋车间可以实行机械挖土,采纳 1m3 /斗反铲挖掘机 1 台,电缆沟需挖 800mm 深,500mm 宽,然后将电缆沟底找平素土夯实
由于卤蛋车间至华龙变电所电缆从绿化区通过机械不易操作需用人工进行挖电缆沟土方,然后找平沟底素土夯实
2、电缆沟填沙 沟底用人工填中沙 100mm 作为电缆沟垫层,人工填沙需均匀摊平
3、电缆敷设 由于电缆长度过长人工和设备很难进行电缆敷设本工程将YJV22—150 高压电缆分为两个段进行施工电缆敷设
第一段为今麦郎食品新建厂配电室至新建厂围墙处电缆长度约 312 米然后设高压电缆分支箱一个;第二段为今麦郎饮品围墙处至卤蛋车间围墙外长度约 426 米设高压电缆分支箱,第三段为卤蛋车间至华龙大库门北侧绿化带内电缆沟长度约 356 米设高压电缆分
