下载后可任意编辑七、关键施工工艺及方法本次杭长铁路义乌站改造工程,工期紧,技术新,在既有线上改造
本标段工程采纳设备如下:ZPW—2000A 型闭环电码化、车站计算机联锁、列车指挥系统、微机监测,新型材料采纳如组合柜、组合断路器等,根据本工程的特点,以及工期的要求,经过仔细细致地现场调查
施工中实行工厂化预配和现场安装相结合的方式
箱、盒等基础集中预制 ,轨道电路、信号机及转辙机内部线把统一预配,集中安装
各班组按流水作业、交叉作业与平行作业相结合的原则进行施工,充分推广应用新技术、新工艺,最大限度地提高工作效率
合理调配使用施工机械、设备、仪器、仪表,进一步提高机械化施工水平
各班组的劳力按施工需要合理安排,保证各阶段施工任务按进度完成
室内施工因受各方面影响,临时无法施工,先安排电缆敷设及室外设备安装,受站场线路影响的地段,及时调整工作面,保证施工任务量比较均衡,减少交叉施工干扰,将行车干扰降到最低程度
当机械室具备室内施工条件是,迅速组织作业人员进行室内设备的施工

信号工程施工流程图7
1 电缆的敷设施工工艺及方法7
1 施工工艺流程图室外电缆施工工艺流程图施工封锁开通挖沟、敷缆电缆单盘测试室内设备安装线路复测信号机安装转辙装置安装轨道电路设备安装室外设备单项调试模拟导通试验联锁试验施工准备电源屏通电试验电缆箱盒安装电缆地下接续工程交验下载后可任意编辑7

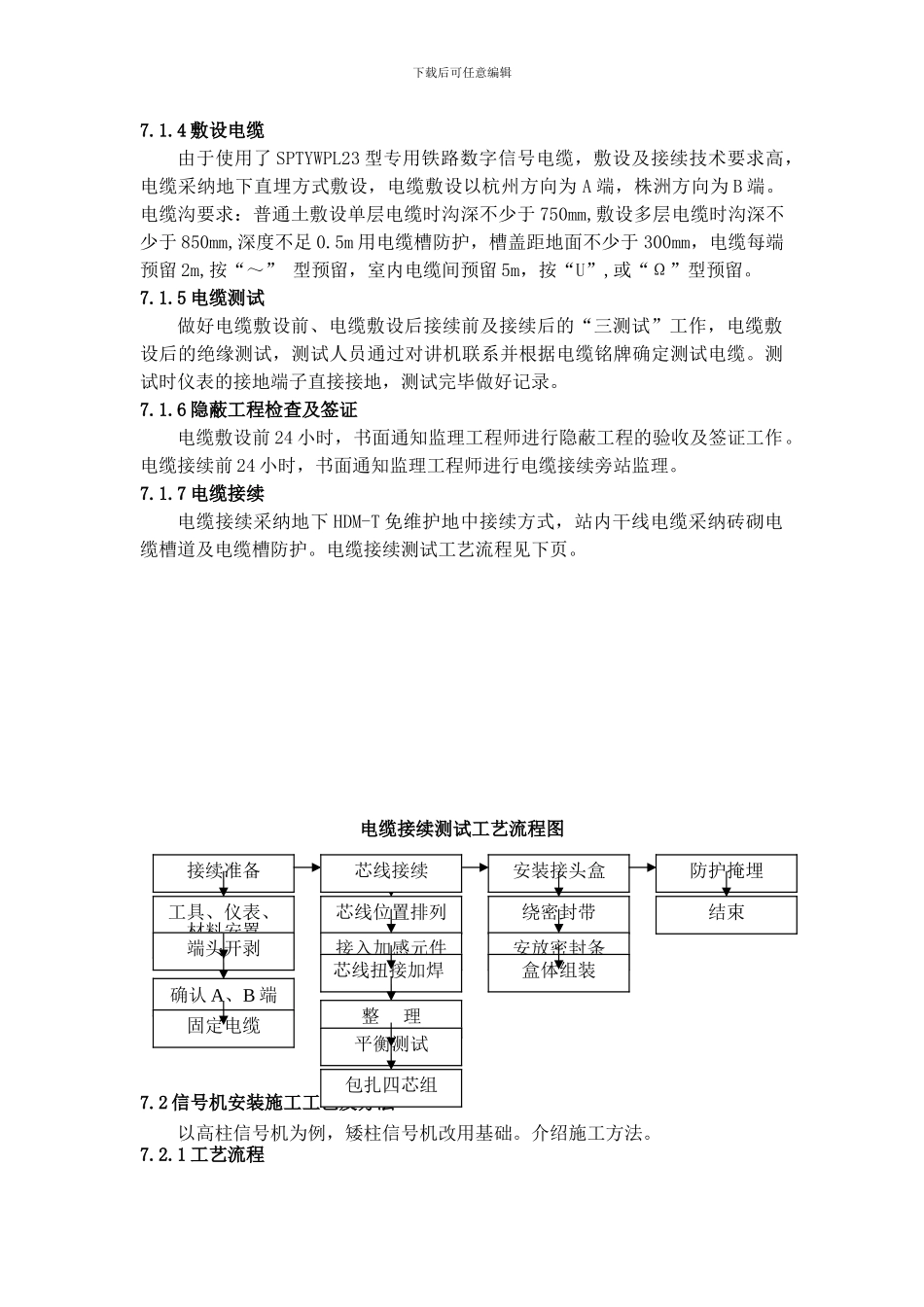

2 施工准备施工准备包括电缆径路复测、地下管线及其它设备调查、确定防护措施、准备工器具、电缆订货等,既有线施工与有关单位签订施工配合协议及安全协议
电缆采纳地下管线探测仪,确定开挖保护措施
3 电缆单盘测试及配盘电缆敷设前,根据电缆实际到达长度和使用长度进行电缆的单盘测试和配盘
配盘工作包括实测电缆径路,检查电缆长度,建立电缆使用台帐

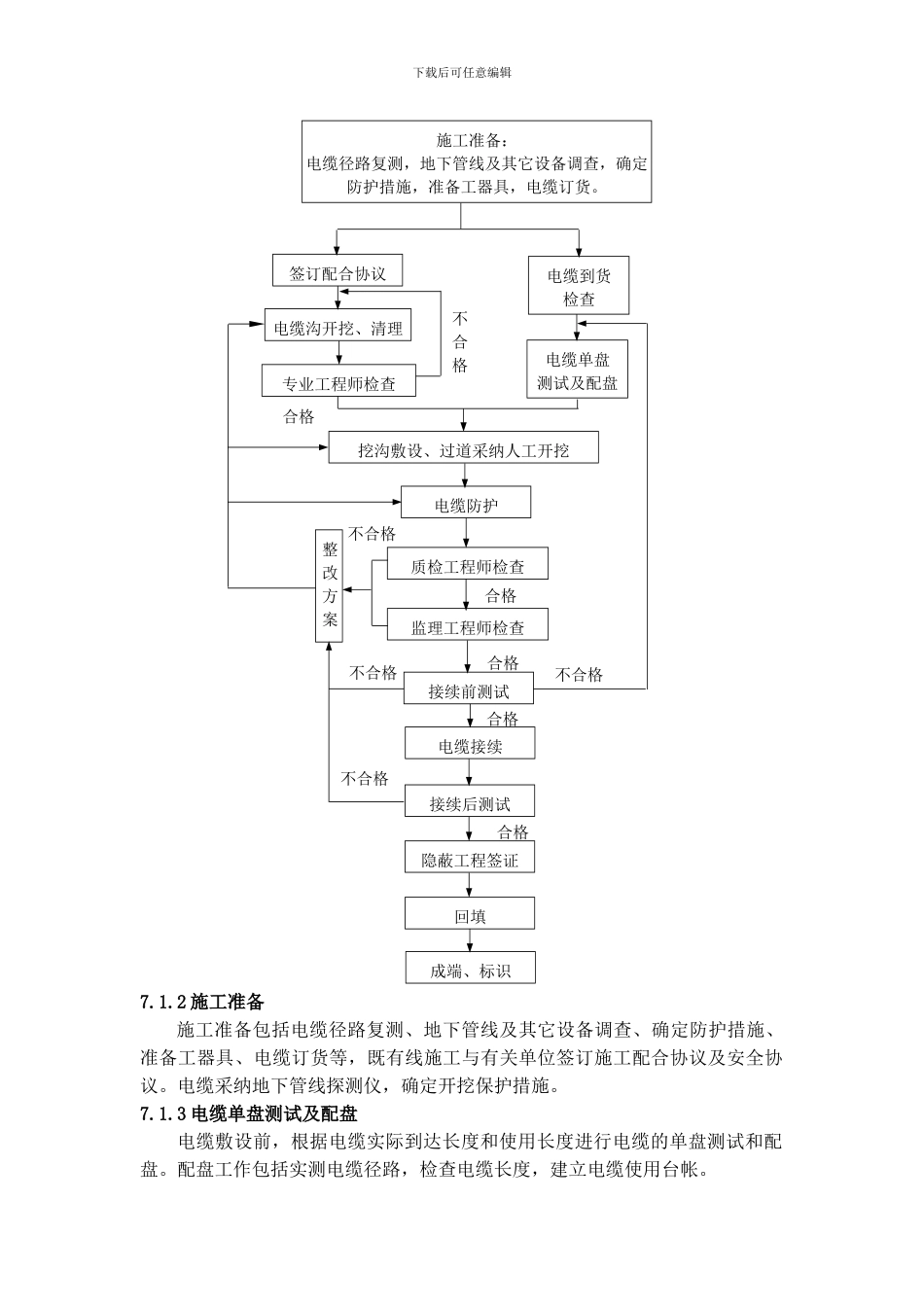

施工准备:电缆径路复测,地下管线及其它设备调查,确定防护措施,准
