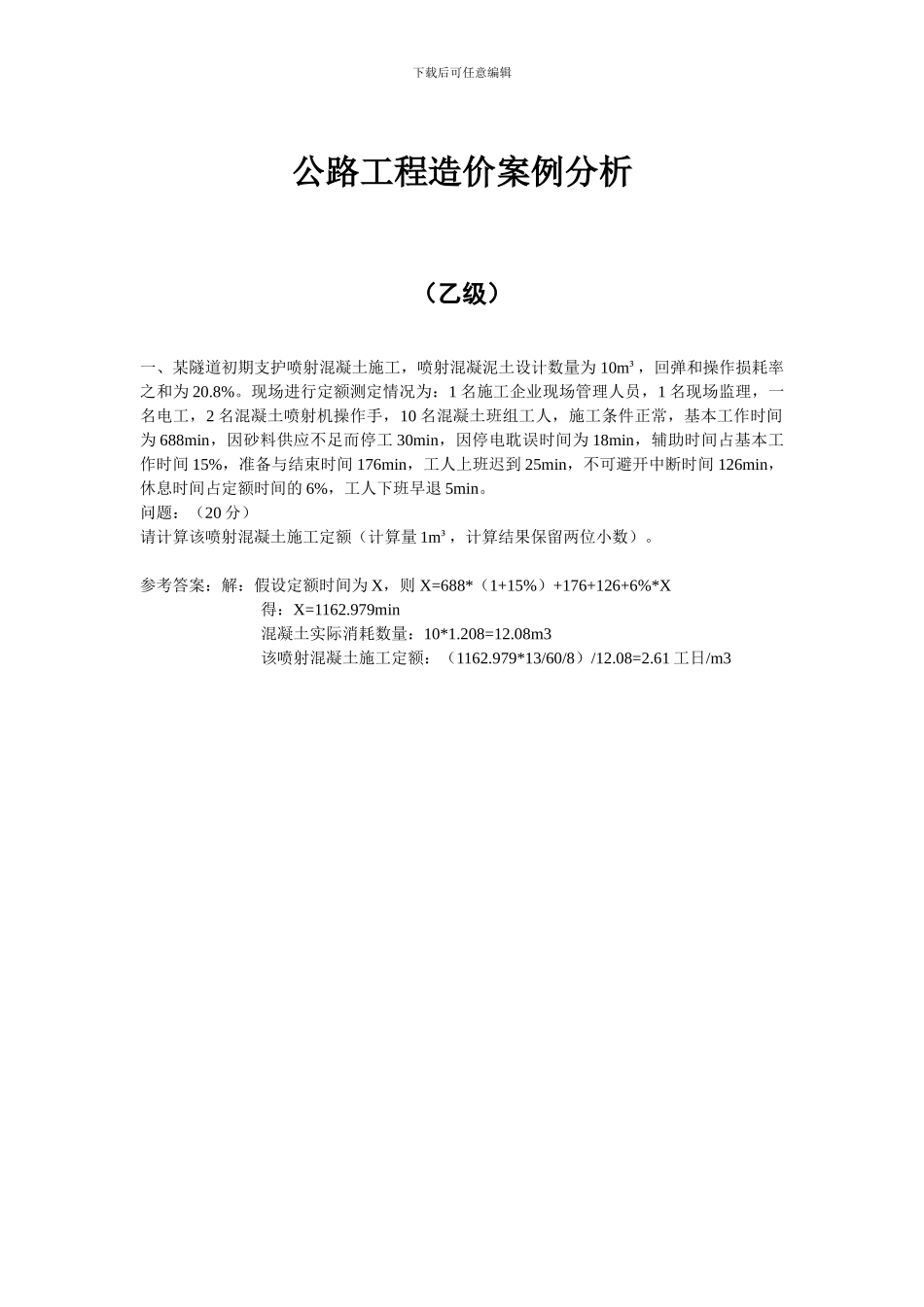

下载后可任意编辑公路工程造价案例分析(乙级)一、某隧道初期支护喷射混凝土施工,喷射混凝泥土设计数量为 10m³,回弹和操作损耗率之和为 20.8%。现场进行定额测定情况为:1 名施工企业现场管理人员,1 名现场监理,一名电工,2 名混凝土喷射机操作手,10 名混凝土班组工人,施工条件正常,基本工作时间为 688min,因砂料供应不足而停工 30min,因停电耽误时间为 18min,辅助时间占基本工作时间 15%,准备与结束时间 176min,工人上班迟到 25min,不可避开中断时间 126min,休息时间占定额时间的 6%,工人下班早退 5min。问题:(20 分)请计算该喷射混凝土施工定额(计算量 1m³,计算结果保留两位小数)。参考答案:解:假设定额时间为 X,则 X=688*(1+15%)+176+126+6%*X得:X=1162.979min混凝土实际消耗数量:10*1.208=12.08m3该喷射混凝土施工定额:(1162.979*13/60/8)/12.08=2.61 工日/m3下载后可任意编辑二、某标段的高速公路路基宽 26m,路线长度 8.0km。填方段平均填土高度 4m,边坡坡度1:1.5,工程数量见下表,为保证路基边缘压实度须加宽填筑,宽填宽度为 50cm;基底压实回填增加土方为 7600m³,路基沉陷厚度为 15cm。土的压实干密度为 1.4t/m³,自然土的含水量低于最佳含水量的 3%。本项目只考虑借普通土,借土方平均运距 5.2km。路基土石工程数量表序号项目名称单位数量附注1挖土方m³41200硬土2挖石方m³6850软石3本桩利用土方m³138004远运利用土方m³6200运距 300m5从其他标段调用土方m³89100运距 4000m6按断面计算填土方m³6048007按断面计算填石方m³5850全部为本桩利用问题:(30 分)二、考虑路基沉陷和宽填等增加土方,请列式计算路基填土方量。三、请列式计算土方的借方数量、弃方数量。四、请列式计算石方的弃方数量。五、请列式计算土方压实所需加水数量六、采纳 2m³ 挖掘机和 10t 自卸汽车配合施工,计算借土方预算基价。参考答案:解:(1)宽填增加土方 8000*0.5*4*2=32000m3 路基沉陷增加土方 8000*(26+4*1.5*2)*0.15=45600m3 路基填土方 604800+32000+45600+7600=690000m3(2)利用土方(压实)=(13800+6200+89100)/1.16=94052m3 借土方数量=690000-94051=595948m3弃土方数量=挖方-本合同段利用=41200-(13800+6200)=21200m3(3)石方的弃方数量=挖石方-利用石方(天然方) =6850-5850*0.92=1468m3(4)土方压实需加水数量=690000*1.4*3%=28980m3(5)开挖...
