下载后可任意编辑半幅桥现浇箱梁施工专项方案一、工程概况本工程为重庆市合川区化工园一横路
K3+234~K3+327 处设半幅桥,桥梁全长 93 米,K4+042~K4+138 处设半幅桥,桥梁全长 96m,下部结构桥台采纳重力式桥台,桥墩采纳双柱式桥墩,基础持力层选用中等风化泥岩基础选用人工挖孔嵌岩桩基础
上部结构采纳一联 4×20m 普通钢筋混凝土连续箱梁结构,主梁采纳非预应力 C40 混凝土箱梁,,混凝土中加入替代水泥用量 8%的 GNA 膨胀剂,箱梁截面为双箱三室结构,全幅桥宽为16m,顶面设 1
5%横坡,梁高为 1
3m,两侧悬臂长均为 2
0m,箱梁顶板厚 0
25 m,底板厚 0
25m,两侧腹板板厚 0
箱梁设中横梁和端横梁,端横梁厚 1m、中横梁厚 1
5m,横隔板厚 0
二、编制依据1、本工程施工设计图纸;2、本工程设计技术交底要点;3、本工程合同技术文件要求;4、施工法律规范及标准:《公路工程质量检验评定标准》;《公路桥涵施工技术法律规范》
三、施工组织1、工程起讫时间:2012 年 12 月 1 日~2013 年 1 月 31 日
2、质量目标:单位工程质量评定为合格
3、文明安全施工目标:确保文明施工,无安全事故

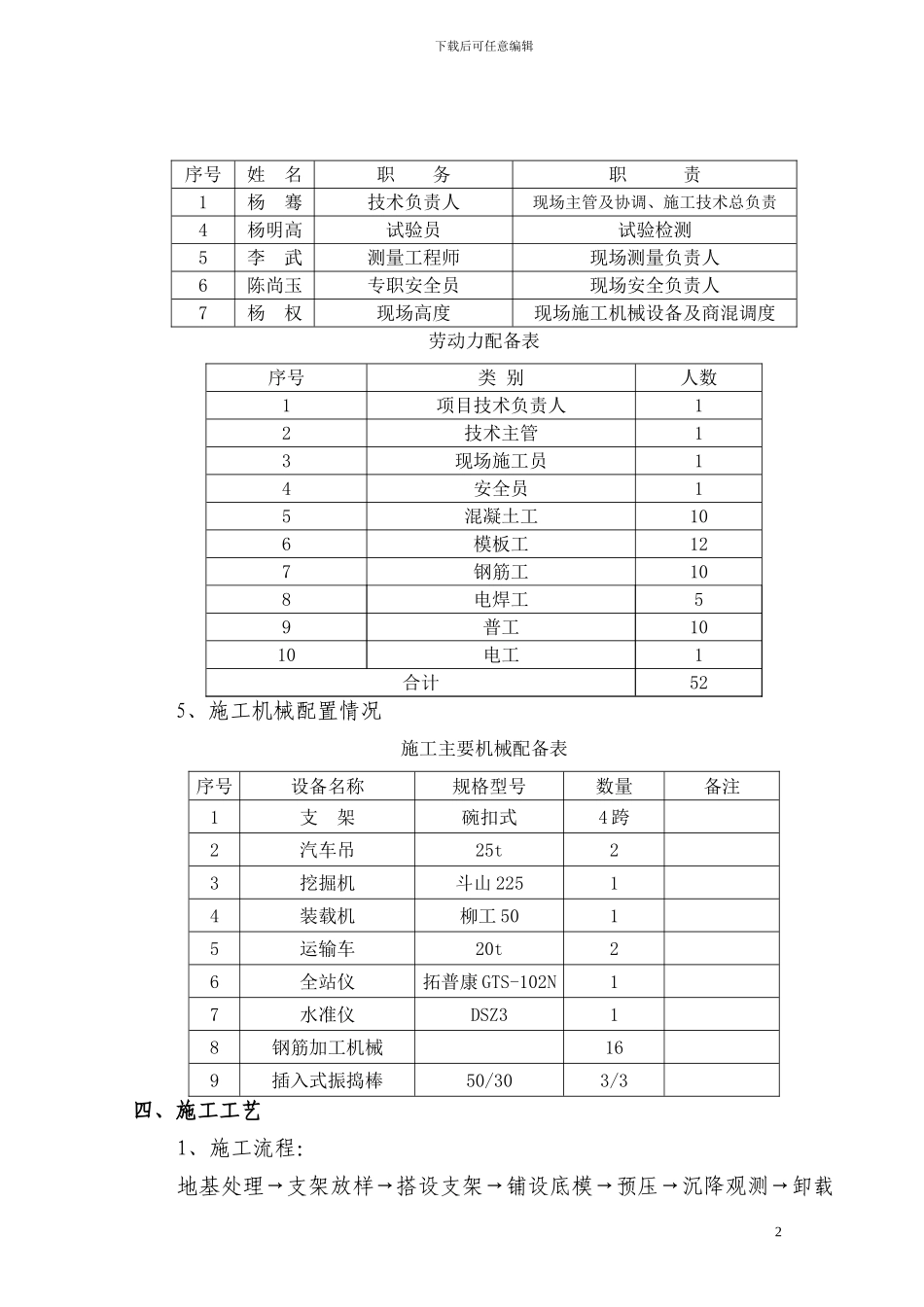

4、施工人员配置情况主要管理人员配备表序号姓 名职 务职 责1杨 骞技术负责人现场主管及协调、施工技术总负责2任国庆质检(桥梁)负责人现场技术及生产安排、桥梁技术3张思桃技术员现场施工及质量控制1下载后可任意编辑序号姓 名职 务职 责1杨 骞技术负责人现场主管及协调、施工技术总负责4杨明高试验员试验检测5李 武测量工程师现场测量负责人6陈尚玉专职安全员现场安全负责人7杨 权现场高度现场施工机械设备及商混调度劳动力配备表序号类 别人数1项目技术负责人12技术主管13现场施工员14安全员15混凝土工106模板工127钢
