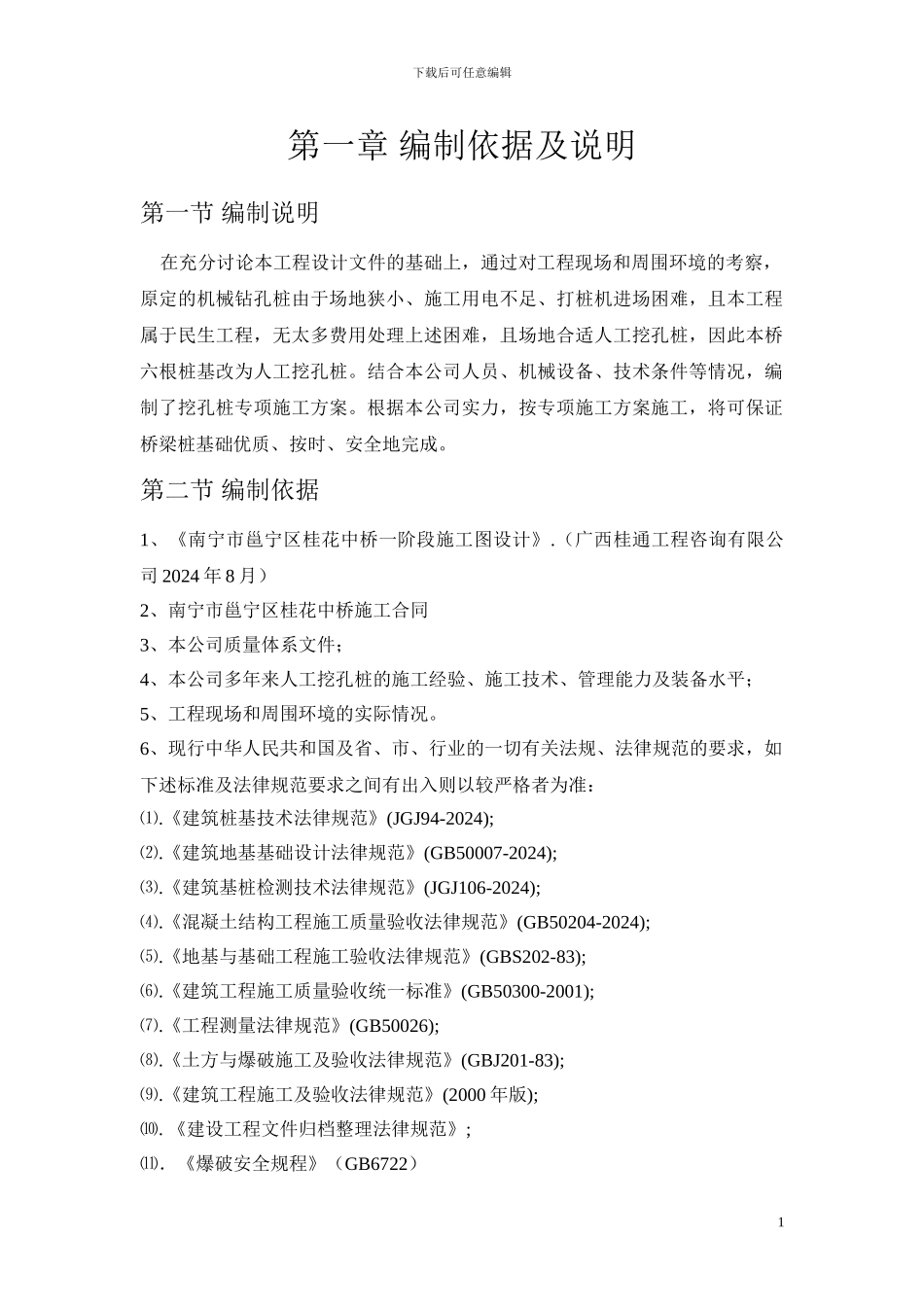

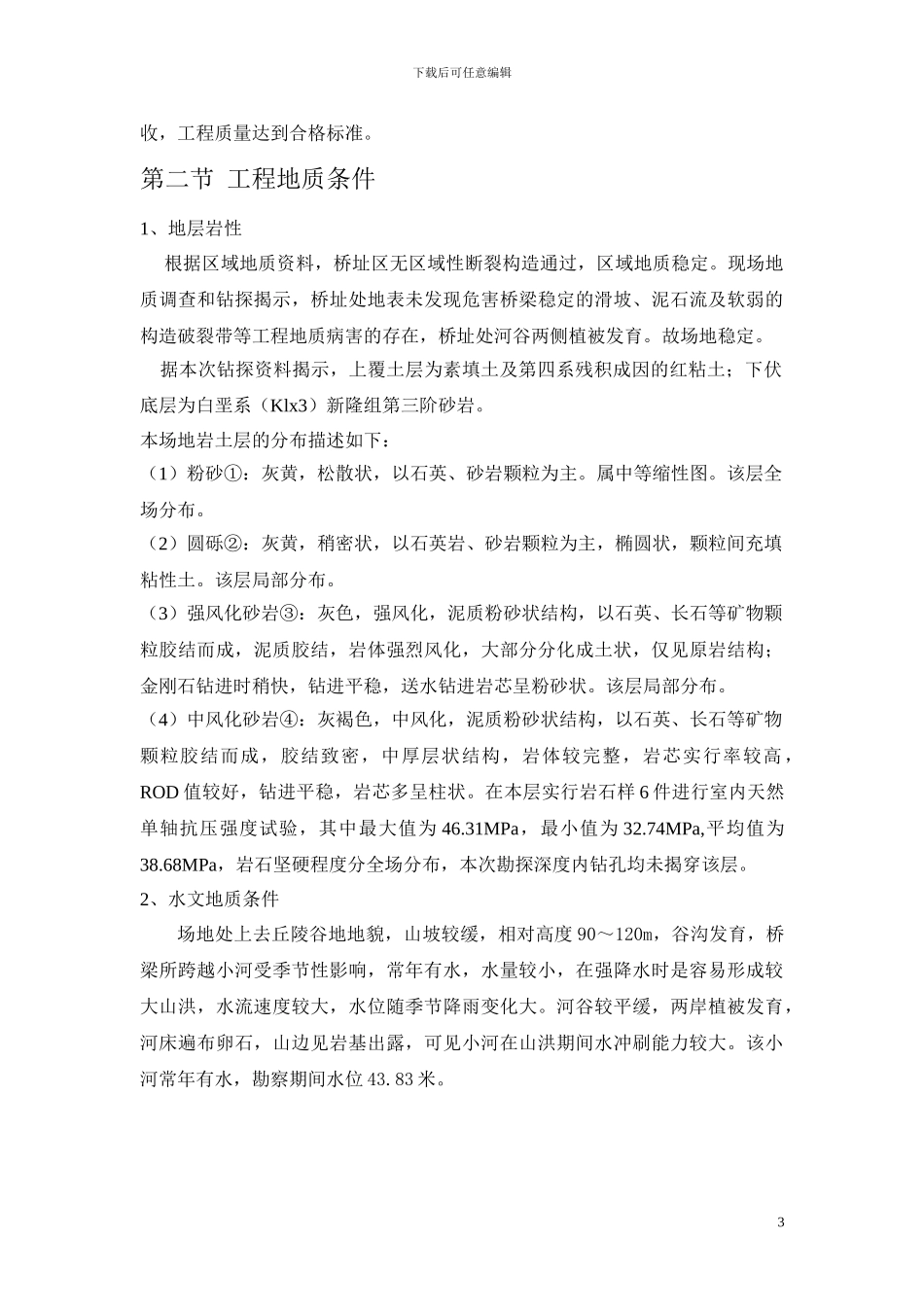

下载后可任意编辑第一章 编制依据及说明第一节 编制说明 在充分讨论本工程设计文件的基础上,通过对工程现场和周围环境的考察,原定的机械钻孔桩由于场地狭小、施工用电不足、打桩机进场困难,且本工程属于民生工程,无太多费用处理上述困难,且场地合适人工挖孔桩,因此本桥六根桩基改为人工挖孔桩。结合本公司人员、机械设备、技术条件等情况,编制了挖孔桩专项施工方案。根据本公司实力,按专项施工方案施工,将可保证桥梁桩基础优质、按时、安全地完成。第二节 编制依据1、《南宁市邕宁区桂花中桥一阶段施工图设计》.(广西桂通工程咨询有限公司 2024 年 8 月)2、南宁市邕宁区桂花中桥施工合同3、本公司质量体系文件; 4、本公司多年来人工挖孔桩的施工经验、施工技术、管理能力及装备水平;5、工程现场和周围环境的实际情况。6、现行中华人民共和国及省、市、行业的一切有关法规、法律规范的要求,如下述标准及法律规范要求之间有出入则以较严格者为准:⑴.《建筑桩基技术法律规范》(JGJ94-2024);⑵.《建筑地基基础设计法律规范》(GB50007-2024);⑶.《建筑基桩检测技术法律规范》(JGJ106-2024);⑷.《混凝土结构工程施工质量验收法律规范》(GB50204-2024);⑸.《地基与基础工程施工验收法律规范》(GBS202-83);⑹.《建筑工程施工质量验收统一标准》(GB50300-2001);⑺.《工程测量法律规范》(GB50026);⑻.《土方与爆破施工及验收法律规范》(GBJ201-83);⑼.《建筑工程施工及验收法律规范》(2000 年版);⑽.《建设工程文件归档整理法律规范》;⑾.《爆破安全规程》(GB6722)1下载后可任意编辑第二章工程概况第一节 工程简介南宁市邕宁区新江镇桂花桥工程位于南宁市邕宁区新江镇华联村华联小学西南约 1.2 公里处,所在公路属四级公路,路基宽度 7m,路面宽度 4m,设计速度不足 20km/h。原有旧桥为五连拱石桥,桥长约 42m,桥面宽度 5.5m,因年久失修,旧桥栏杆、桥面均有不同程度的破损,基础有不均匀沉降导致桥面错台明显,并且旧桥桥面高程偏低,雨季时常漫过桥面,严重影响当地区民经济生活。拟建新桥位于旧桥上游 10 米处,左右岸与华联至那花的通村水泥混凝土路相接。桂花中桥为新建桥梁,本桥上构采纳 4×13 米预应力钢筋混凝土简支空心桥板,正交,桥宽 8 米。0 号、4 号桥台为桩柱式桥台;1、2 号桥墩为双柱式墩,扩大基础,3 号桥墩为双柱式墩,桩基础,全桥在 0 号、4 号桥台处各设置一道伸缩缝,共 2 道...
