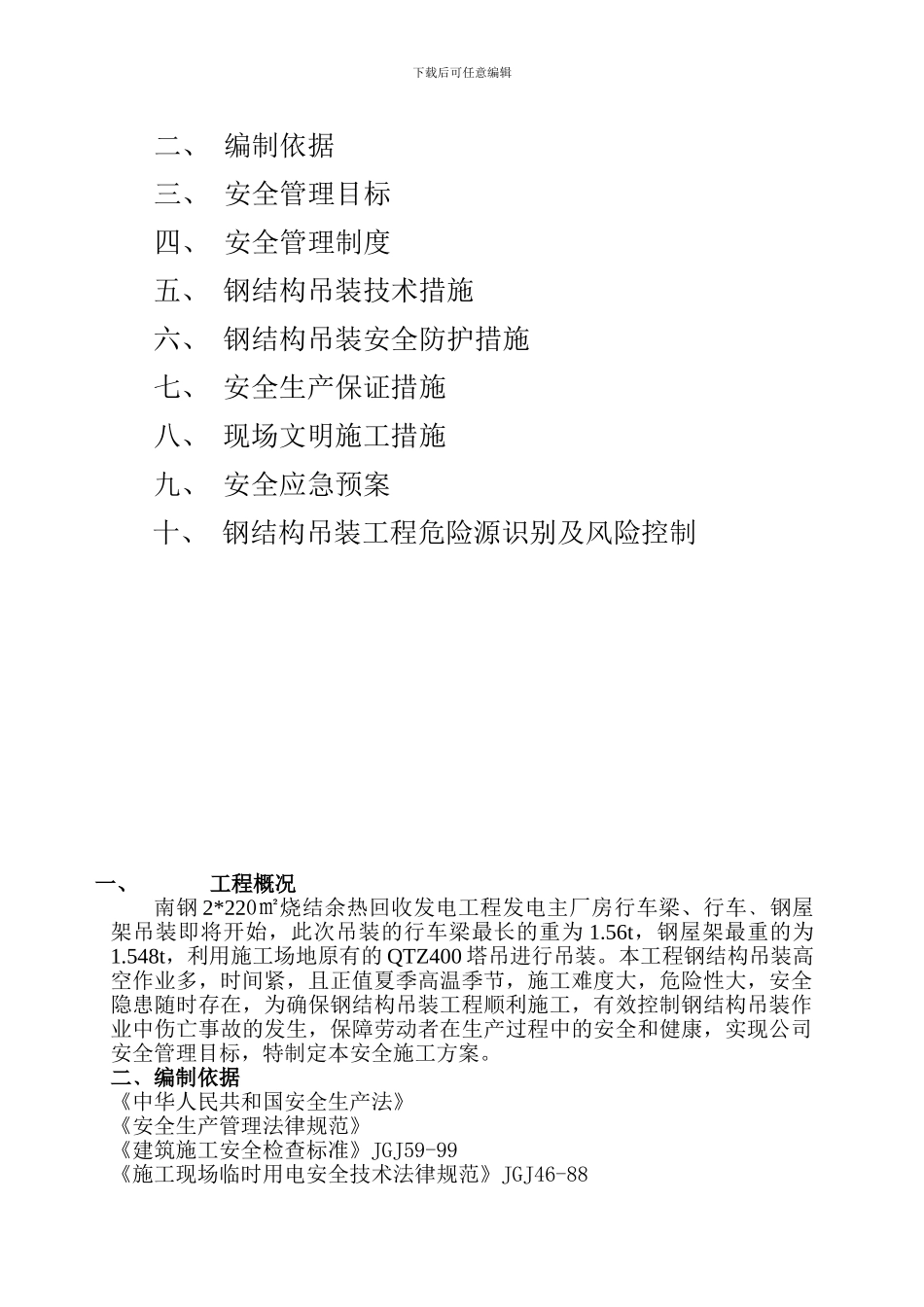

南钢 2*220㎡烧结余热回收发电工程钢结构吊装安全方案 编制:____________________年 月 日审核:___________________ 年 月 日 批准:___________________ 年 月 日江苏华能建设工程集团有限公司目 录一、 工程概况下载后可任意编辑二、 编制依据三、 安全管理目标四、 安全管理制度五、 钢结构吊装技术措施六、 钢结构吊装安全防护措施七、 安全生产保证措施八、 现场文明施工措施九、 安全应急预案十、 钢结构吊装工程危险源识别及风险控制一、工程概况南钢 2*220㎡烧结余热回收发电工程发电主厂房行车梁、行车﹑钢屋架吊装即将开始,此次吊装的行车梁最长的重为 1
56t,钢屋架最重的为1
548t,利用施工场地原有的 QTZ400 塔吊进行吊装
本工程钢结构吊装高空作业多,时间紧,且正值夏季高温季节,施工难度大,危险性大,安全隐患随时存在,为确保钢结构吊装工程顺利施工,有效控制钢结构吊装作业中伤亡事故的发生,保障劳动者在生产过程中的安全和健康,实现公司安全管理目标,特制定本安全施工方案

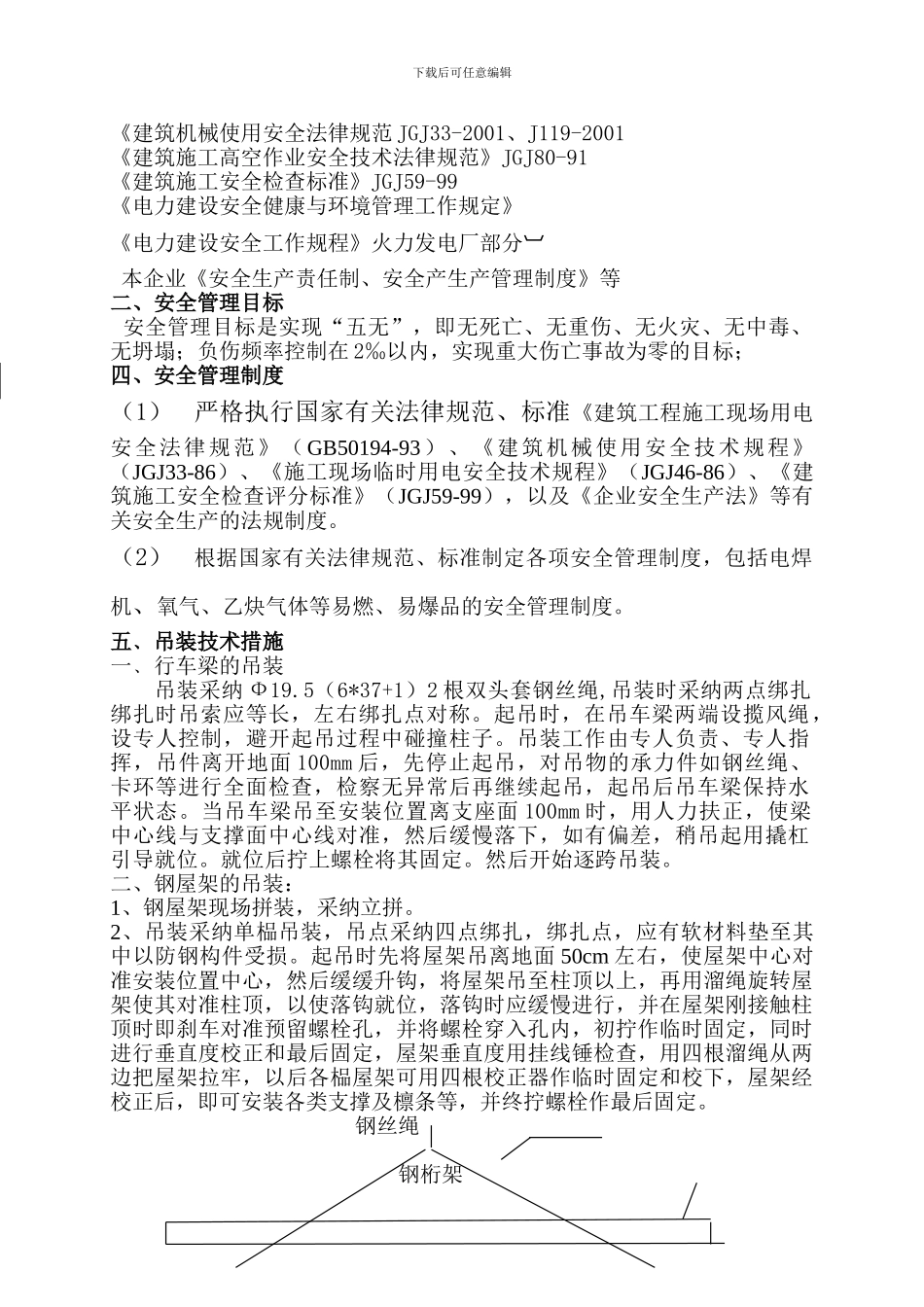

二﹑编制依据《中华人民共和国安全生产法》《安全生产管理法律规范》《建筑施工安全检查标准》JGJ59-99《施工现场临时用电安全技术法律规范》JGJ46-88下载后可任意编辑《建筑机械使用安全法律规范 JGJ33-2001、J119-2001《建筑施工高空作业安全技术法律规范》JGJ80-91 《建筑施工安全检查标准》JGJ59-99 《电力建设安全健康与环境管理工作规定》《电力建设安全工作规程》火力发电厂部分 本企业《安全生产责任制、安全产生产管理制度》等二、安全管理目标 安全管理目标是实现“五无”,即无死亡、无重伤、无火灾、无中毒、无坍塌;负伤频率控制在 2‰以内,实现重大伤亡事故为零的目标;四、安全管理制度(1)严格执行国家有关法律规
