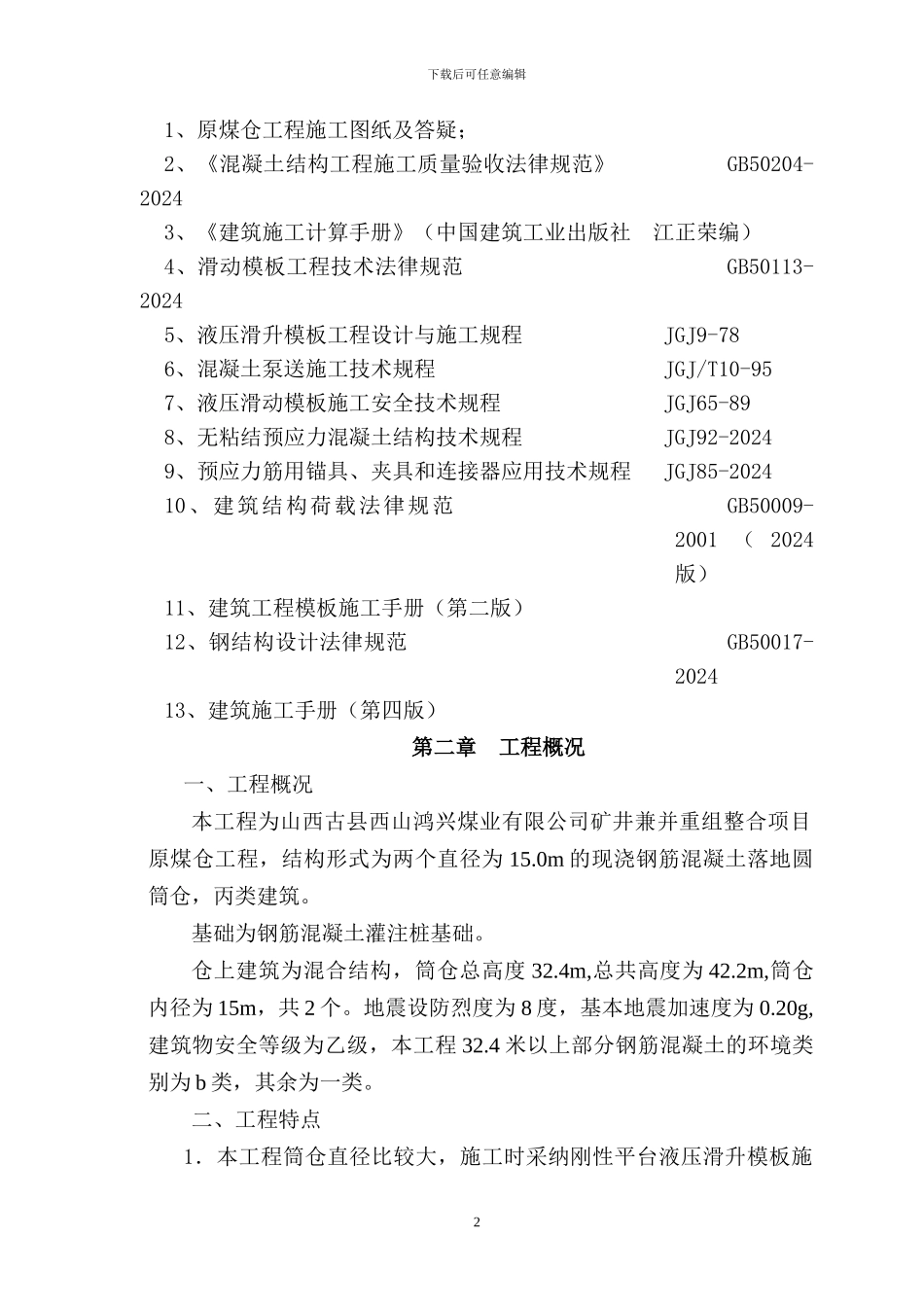

1下载后可任意编辑山西古县西山鸿兴煤业有限公司矿井兼并重组整合项目原煤仓工程滑模施工专项方案编制:审核:审批:山西西山金城建筑有限公司第七工程第一章 编制依据2下载后可任意编辑1、原煤仓工程施工图纸及答疑;2、《混凝土结构工程施工质量验收法律规范》 GB50204-20243、《建筑施工计算手册》(中国建筑工业出版社 江正荣编)4、滑动模板工程技术法律规范 GB50113-20245、液压滑升模板工程设计与施工规程 JGJ9-78 6、混凝土泵送施工技术规程 JGJ/T10-957、液压滑动模板施工安全技术规程 JGJ65-898、无粘结预应力混凝土结构技术规程 JGJ92-20249、预应力筋用锚具、夹具和连接器应用技术规程 JGJ85-202410、建筑结构荷载法律规范 GB50009-2001 ( 2024版)11、建筑工程模板施工手册(第二版)12、钢结构设计法律规范 GB50017-202413、建筑施工手册(第四版)第二章 工程概况一、工程概况本工程为山西古县西山鸿兴煤业有限公司矿井兼并重组整合项目原煤仓工程,结构形式为两个直径为 15
0m 的现浇钢筋混凝土落地圆筒仓,丙类建筑
基础为钢筋混凝土灌注桩基础
仓上建筑为混合结构,筒仓总高度 32
4m,总共高度为 42
2m,筒仓内径为 15m,共 2 个
地震设防烈度为 8 度,基本地震加速度为 0
20g,建筑物安全等级为乙级,本工程 32
4 米以上部分钢筋混凝土的环境类别为 b 类,其余为一类

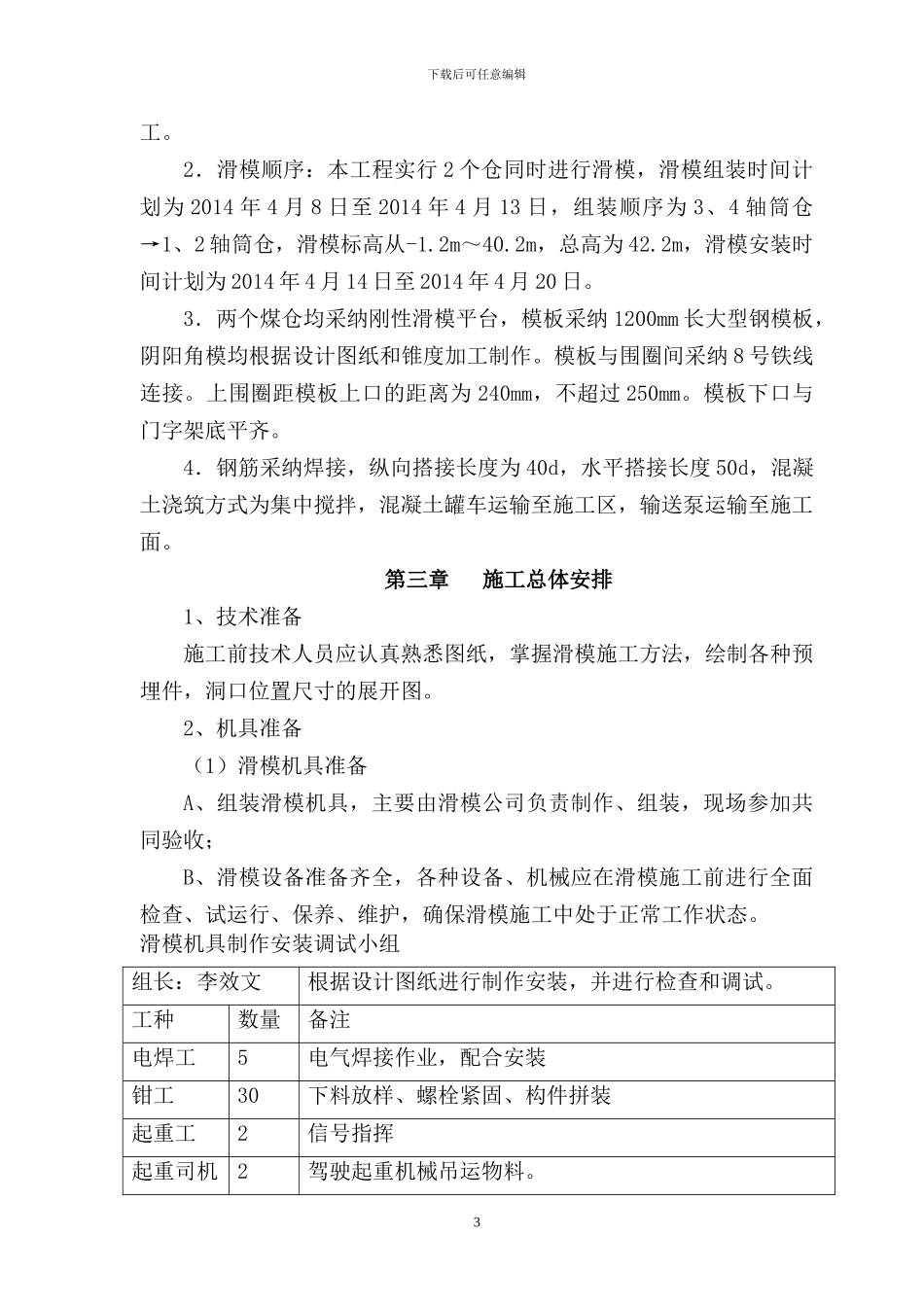

二、工程特点1.本工程筒仓直径比较大,施工时采纳刚性平台液压滑升模板施3下载后可任意编辑工
2.滑模顺序:本工程实行 2 个仓同时进行滑模,滑模组装时间计划为 2014 年 4 月 8 日至 2014 年 4 月 13 日,组装顺序为 3、4 轴筒仓→1、2 轴筒仓,滑模标高从-1
2m,总高为 42
