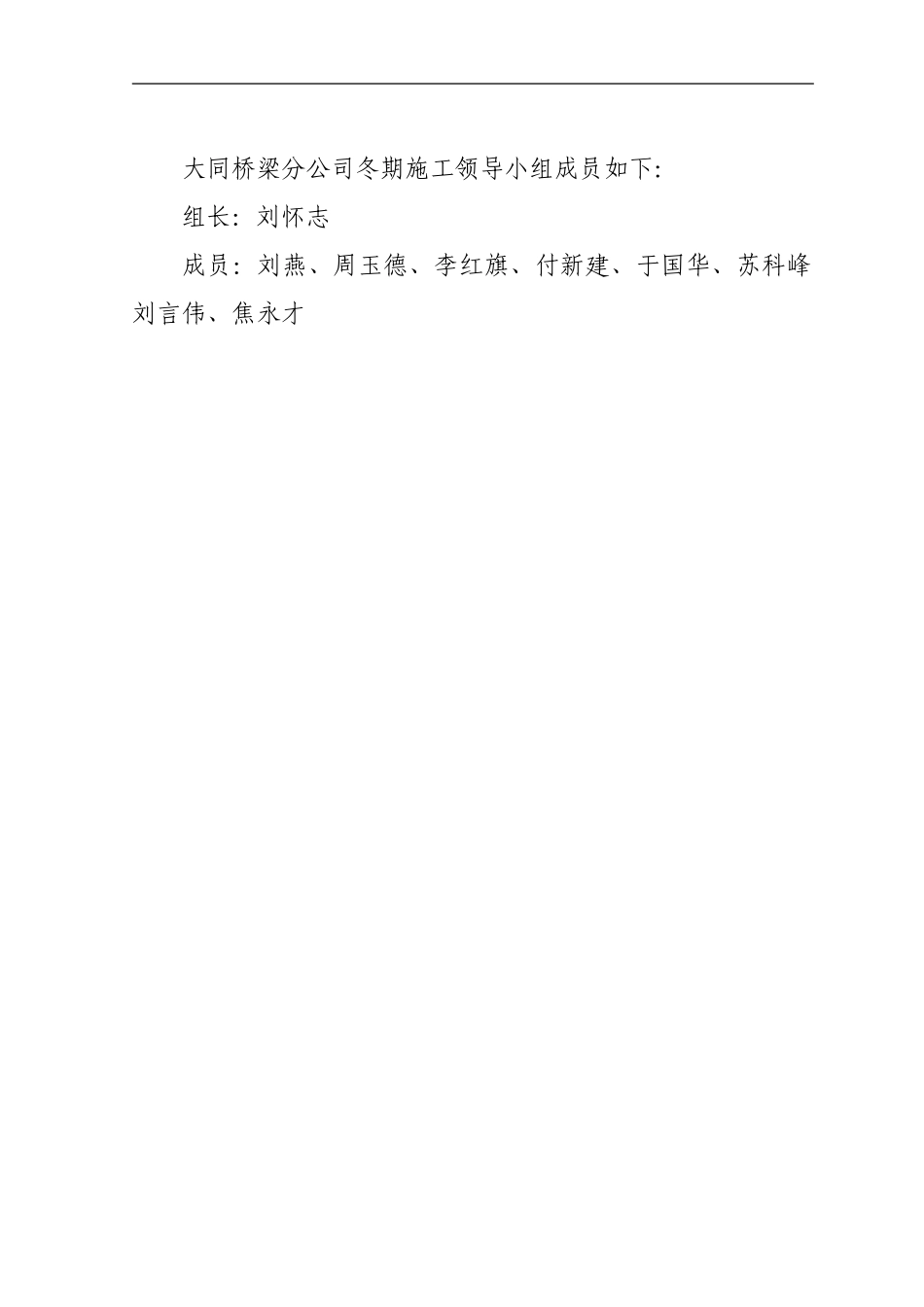

大同桥梁分公司冬期施工领导小组成员如下:组长:刘怀志成员:刘燕、周玉德、李红旗、付新建、于国华、苏科峰刘言伟、焦永才下载后可任意编辑古大线 T 梁预制冬季施工方案古店至大同东联络线工程,桥梁预制由大同桥梁分公司承担
制梁场根据架梁工期要求,优化施工组织、挖掘潜力扩大生产能力,桥梁生产计划至 11 月上旬结束
因架梁工期滞后,由于存梁能力限制,制梁生产受到制约
进入十一月份,大同地区已进入冬季施工期,冬季施工过程中,桥梁生产在钢筋、模板、混凝土搅拌、运输、灌筑、养护、张拉、压浆、封锚、防水层、保护层等各工序上均要实行一定的防寒保温措施,以确保桥梁质量

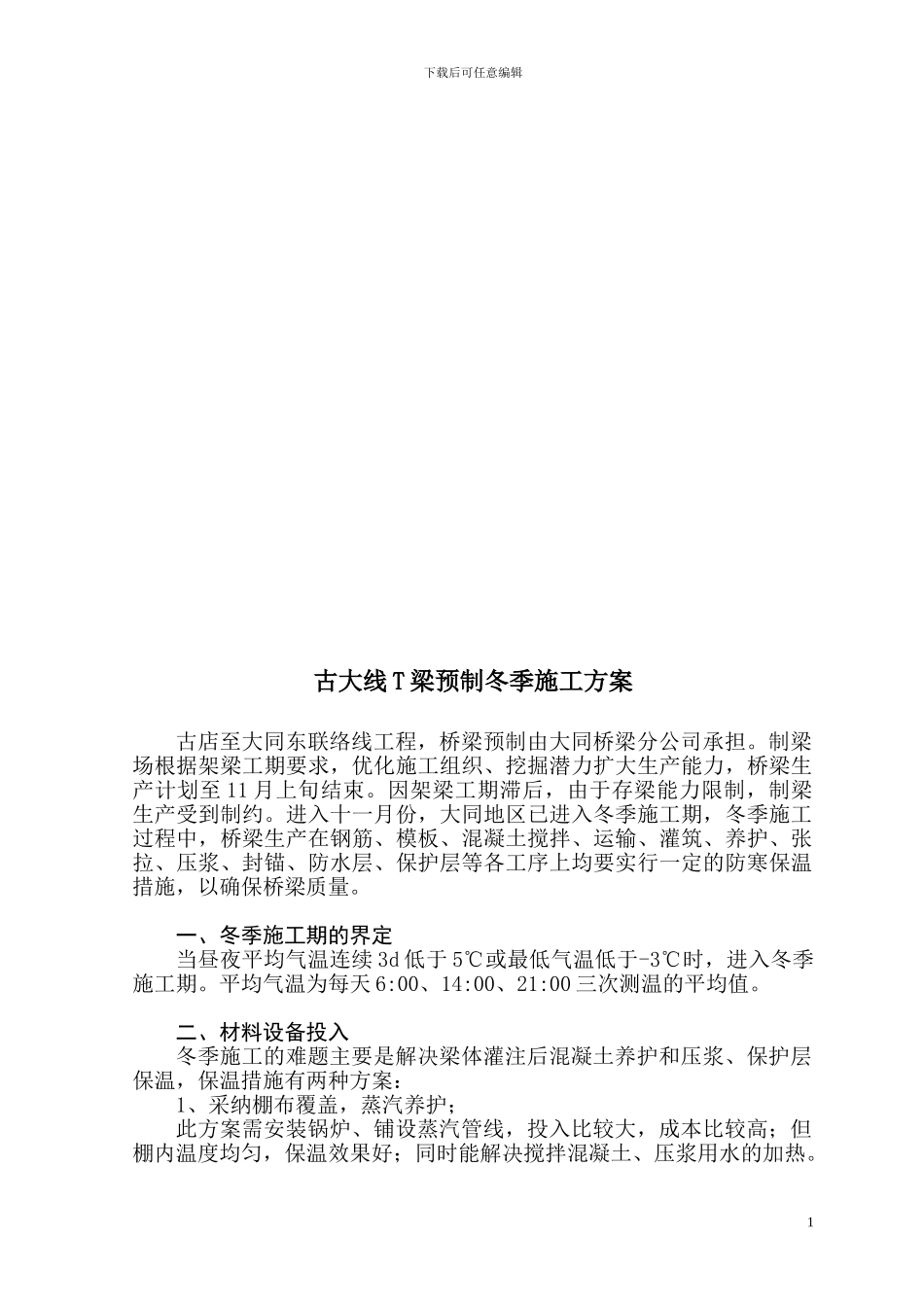

一、冬季施工期的界定当昼夜平均气温连续 3d 低于 5℃或最低气温低于-3℃时,进入冬季施工期
平均气温为每天 6:00、14:00、21:00 三次测温的平均值
二、材料设备投入冬季施工的难题主要是解决梁体灌注后混凝土养护和压浆、保护层保温,保温措施有两种方案:1、采纳棚布覆盖,蒸汽养护;此方案需安装锅炉、铺设蒸汽管线,投入比较大,成本比较高;但棚内温度均匀,保温效果好;同时能解决搅拌混凝土、压浆用水的加热
1下载后可任意编辑2、采纳棚布覆盖,煤炉养护;此方案投入较小,简单有用,成本比较低
但存在以下问题:(1)无法解决搅拌混凝土、压浆用水的加热;(2)在压浆保温时,燃煤产生的烟气污染梁体严重,影响外观
根据大同地区 11、12 月份的天气情况,最低气温达到-18℃,拟实行蒸汽养护方案,同时也购置部分煤炉做为模型预热和养护的备用措施
制梁场安装 4t 快装蒸汽锅炉 1 台,在制梁区内铺设蒸汽管线,通过高压胶管把蒸汽引入制梁台座和存梁区分别供梁体混凝土养护和压浆保温
3、冬季施工需投入的材料设备蒸汽锅炉、蒸汽管线、棚布、高压胶皮管、炉子、草栅、棉被、养护液、测温装置、块煤、粉煤等

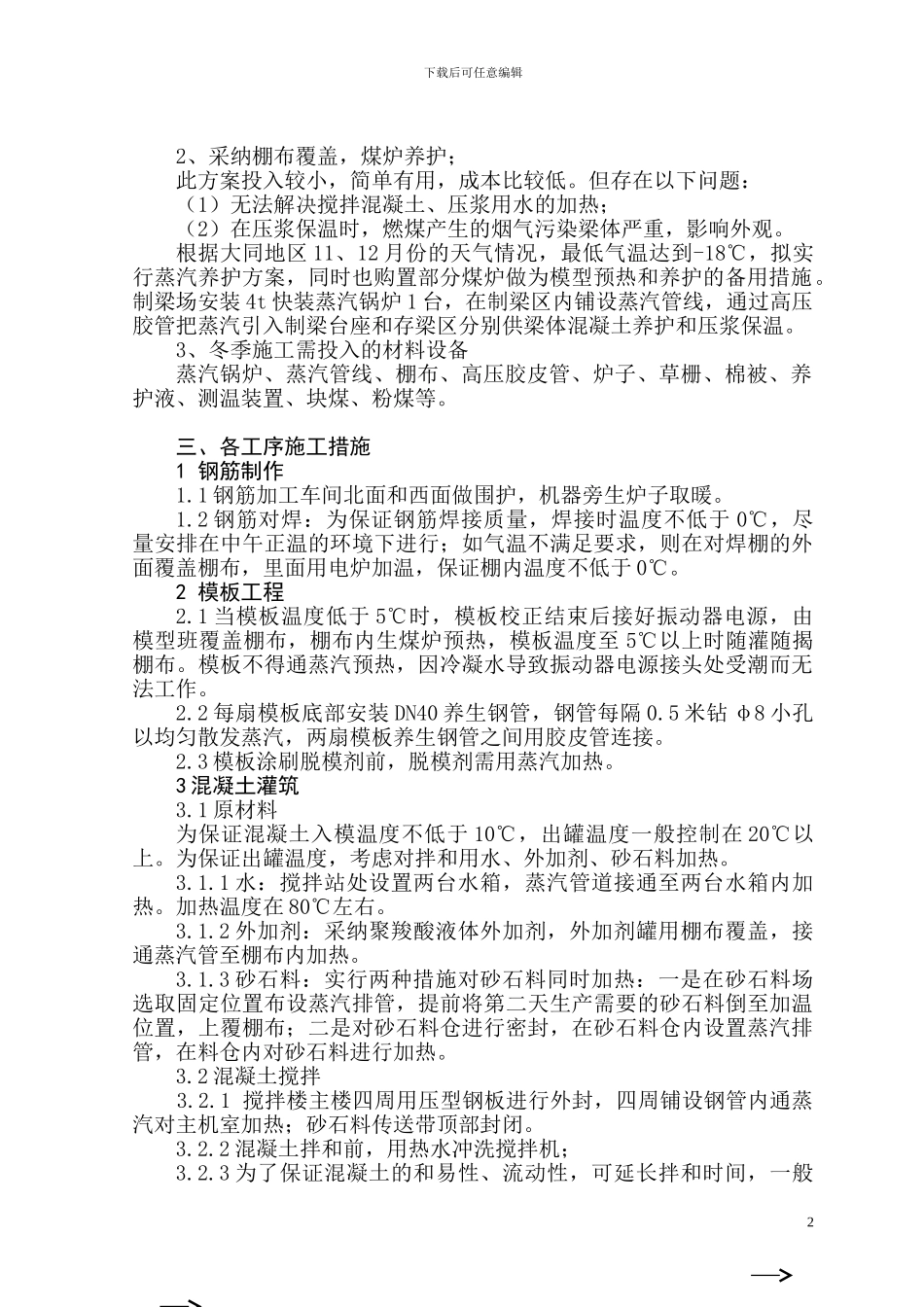

三、各工序施工措施1 钢筋制作1
1 钢筋加工车
