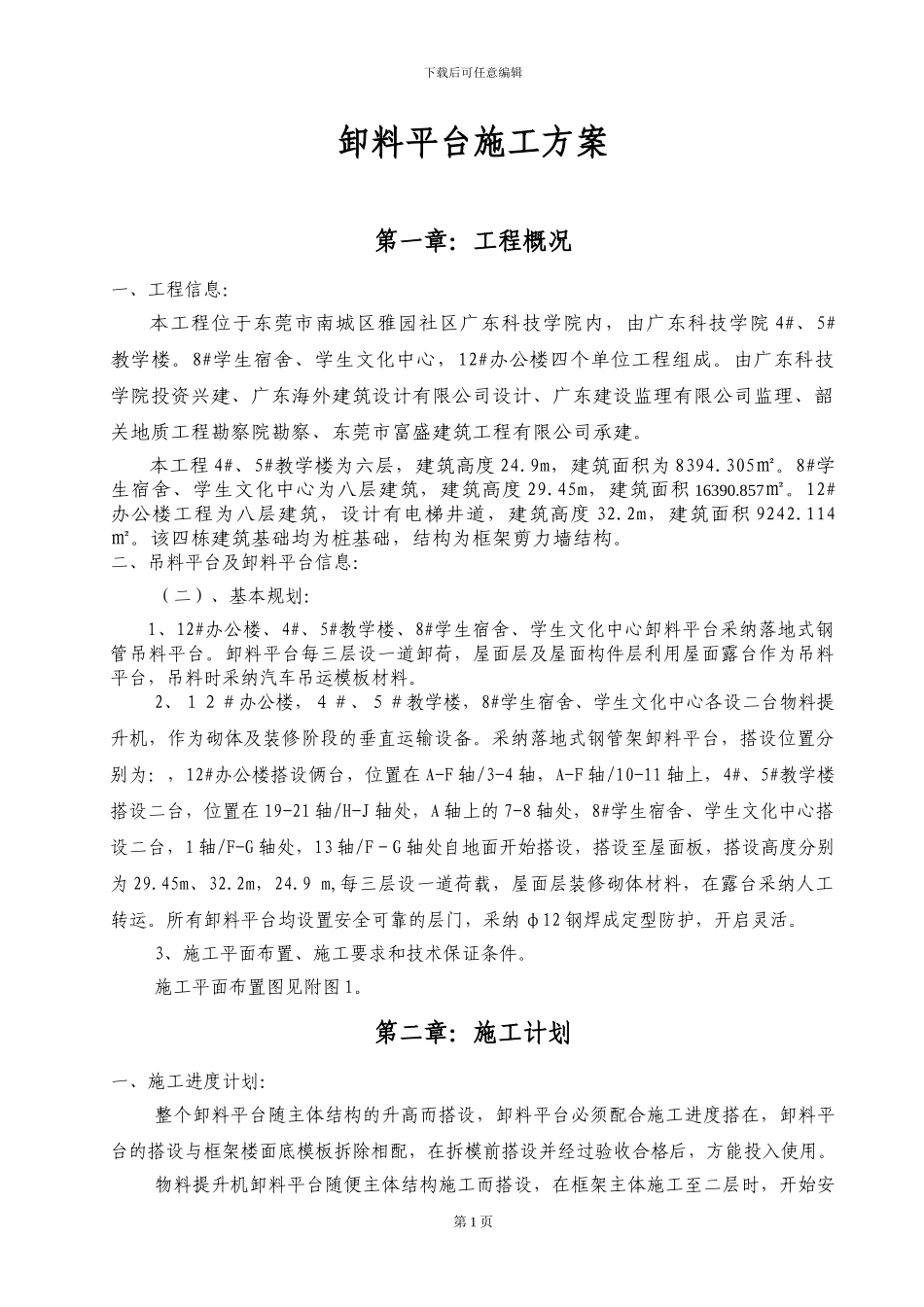

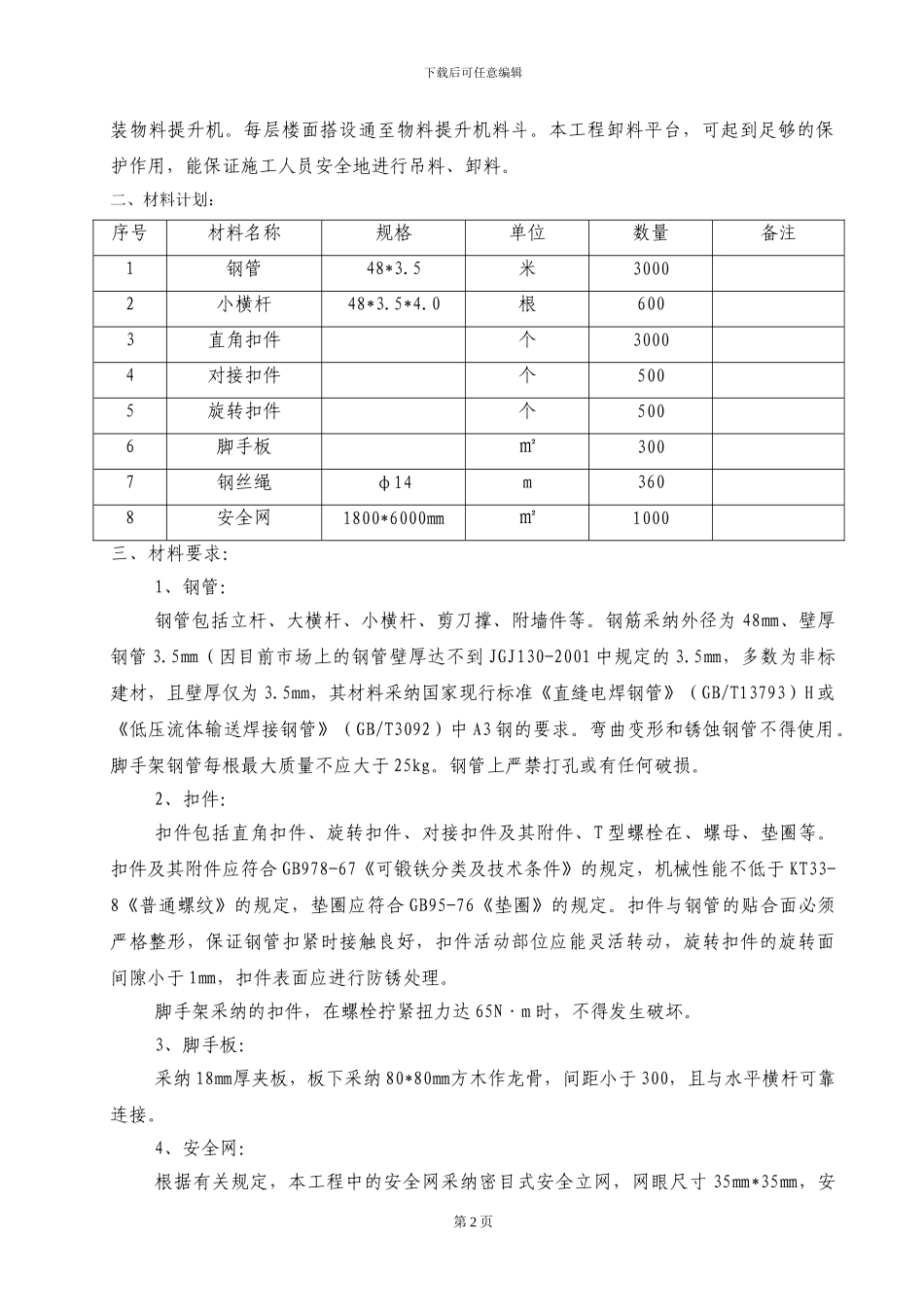

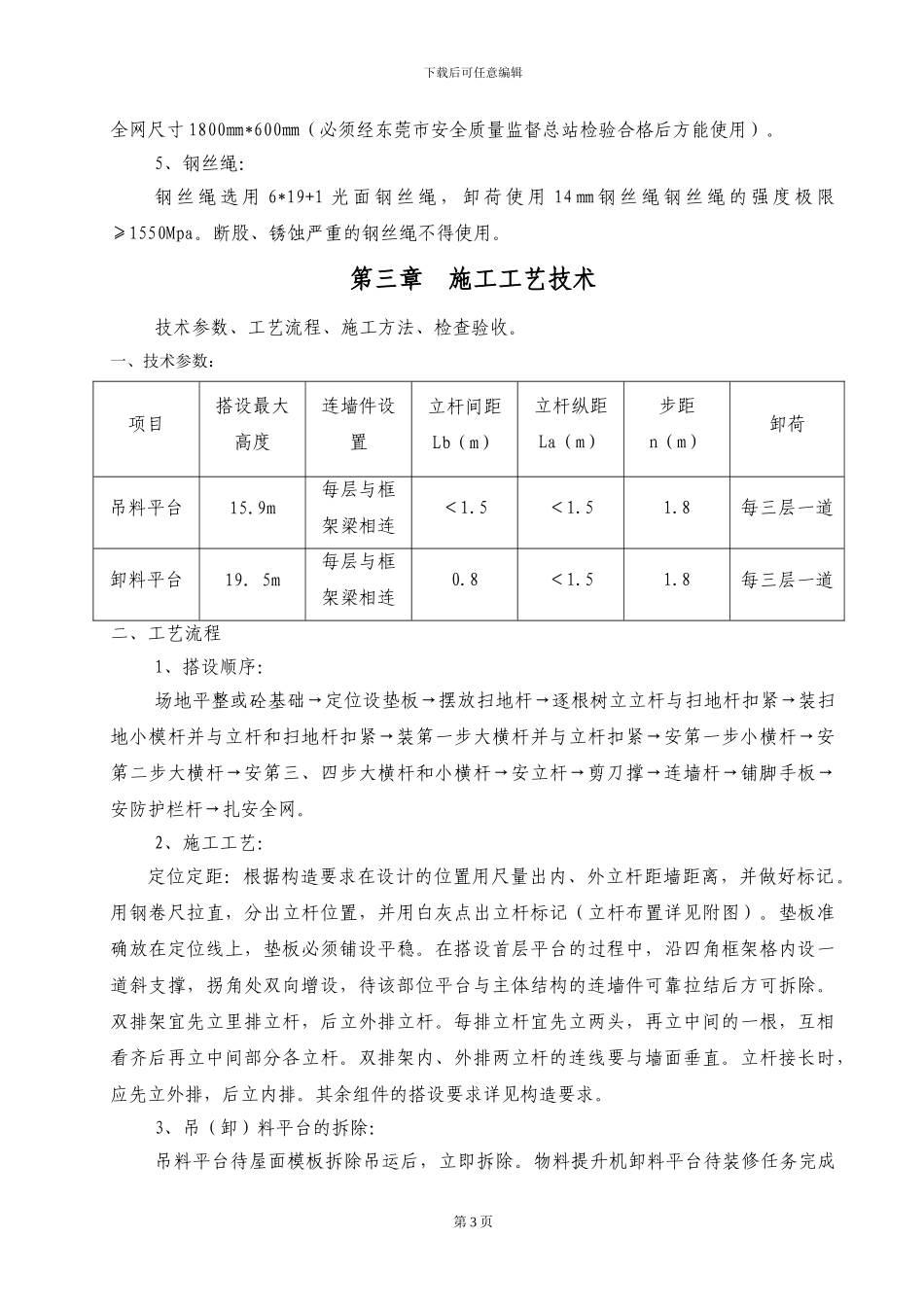

下载后可任意编辑卸料平台施工方案第一章:工程概况一、工程信息:本工程位于东莞市南城区雅园社区广东科技学院内,由广东科技学院 4#、5#教学楼。8#学生宿舍、学生文化中心,12#办公楼四个单位工程组成。由广东科技学院投资兴建、广东海外建筑设计有限公司设计、广东建设监理有限公司监理、韶关地质工程勘察院勘察、东莞市富盛建筑工程有限公司承建。本工程 4#、5#教学楼为六层,建筑高度 24.9m,建筑面积为 8394.305㎡。8#学生宿舍、学生文化中心为八层建筑,建筑高度 29.45m,建筑面积 16390.857㎡。12#办公楼工程为八层建筑,设计有电梯井道,建筑高度 32.2m,建筑面积 9242.114㎡。该四栋建筑基础均为桩基础,结构为框架剪力墙结构。二、吊料平台及卸料平台信息:(二)、基本规划:1、12#办公楼、4#、5#教学楼、8#学生宿舍、学生文化中心卸料平台采纳落地式钢管吊料平台。卸料平台每三层设一道卸荷,屋面层及屋面构件层利用屋面露台作为吊料平台,吊料时采纳汽车吊运模板材料。2、12#办公楼,4#、5#教学楼,8#学生宿舍、学生文化中心各设二台物料提升机,作为砌体及装修阶段的垂直运输设备。采纳落地式钢管架卸料平台,搭设位置分别为:,12#办公楼搭设俩台,位置在 A-F 轴/3-4 轴,A-F 轴/10-11 轴上,4#、5#教学楼搭设二台,位置在 19-21 轴/H-J 轴处,A 轴上的 7-8 轴处,8#学生宿舍、学生文化中心搭设二台,1 轴/F-G 轴处,13 轴/F-G 轴处自地面开始搭设,搭设至屋面板,搭设高度分别为 29.45m、32.2m,24.9 m,每三层设一道荷载,屋面层装修砌体材料,在露台采纳人工转运。所有卸料平台均设置安全可靠的层门,采纳 φ12 钢焊成定型防护,开启灵活。3、施工平面布置、施工要求和技术保证条件。施工平面布置图见附图 1。第二章:施工计划一、施工进度计划:整个卸料平台随主体结构的升高而搭设,卸料平台必须配合施工进度搭在,卸料平台的搭设与框架楼面底模板拆除相配,在拆模前搭设并经过验收合格后,方能投入使用。物料提升机卸料平台随便主体结构施工而搭设,在框架主体施工至二层时,开始安第 1 页下载后可任意编辑装物料提升机。每层楼面搭设通至物料提升机料斗。本工程卸料平台,可起到足够的保护作用,能保证施工人员安全地进行吊料、卸料。二、材料计划:序号材料名称规格单位数量备注1钢管48*3.5米30002小横杆48*3.5*4.0根6003直角扣件个30004对接扣件个5005旋转扣件个5006脚手板㎡3007钢...
