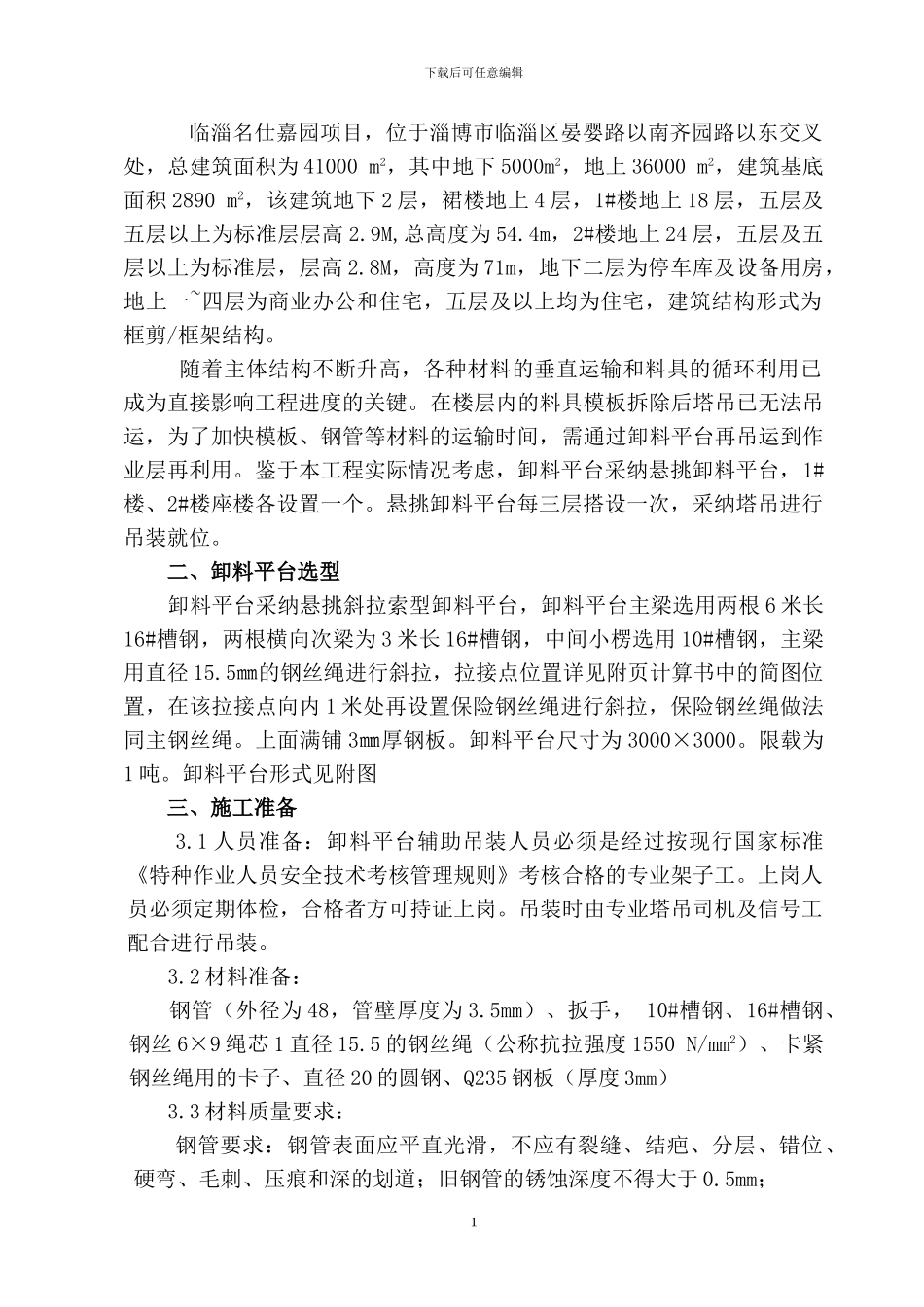

卸料平台施工方案南通建筑总承包名仕嘉园项目部二 Ο Ο 七 年 十 月八日一、工程概况下载后可任意编辑临淄名仕嘉园项目,位于淄博市临淄区晏婴路以南齐园路以东交叉处,总建筑面积为 41000 m2,其中地下 5000m2,地上 36000 m2,建筑基底面积 2890 m2,该建筑地下 2 层,裙楼地上 4 层,1#楼地上 18 层,五层及五层以上为标准层层高 2
9M,总高度为 54
4m,2#楼地上 24 层,五层及五层以上为标准层,层高 2
8M,高度为 71m,地下二层为停车库及设备用房,地上一~四层为商业办公和住宅,五层及以上均为住宅,建筑结构形式为框剪/框架结构
随着主体结构不断升高,各种材料的垂直运输和料具的循环利用已成为直接影响工程进度的关键
在楼层内的料具模板拆除后塔吊已无法吊运,为了加快模板、钢管等材料的运输时间,需通过卸料平台再吊运到作业层再利用
鉴于本工程实际情况考虑,卸料平台采纳悬挑卸料平台,1#楼、2#楼座楼各设置一个
悬挑卸料平台每三层搭设一次,采纳塔吊进行吊装就位

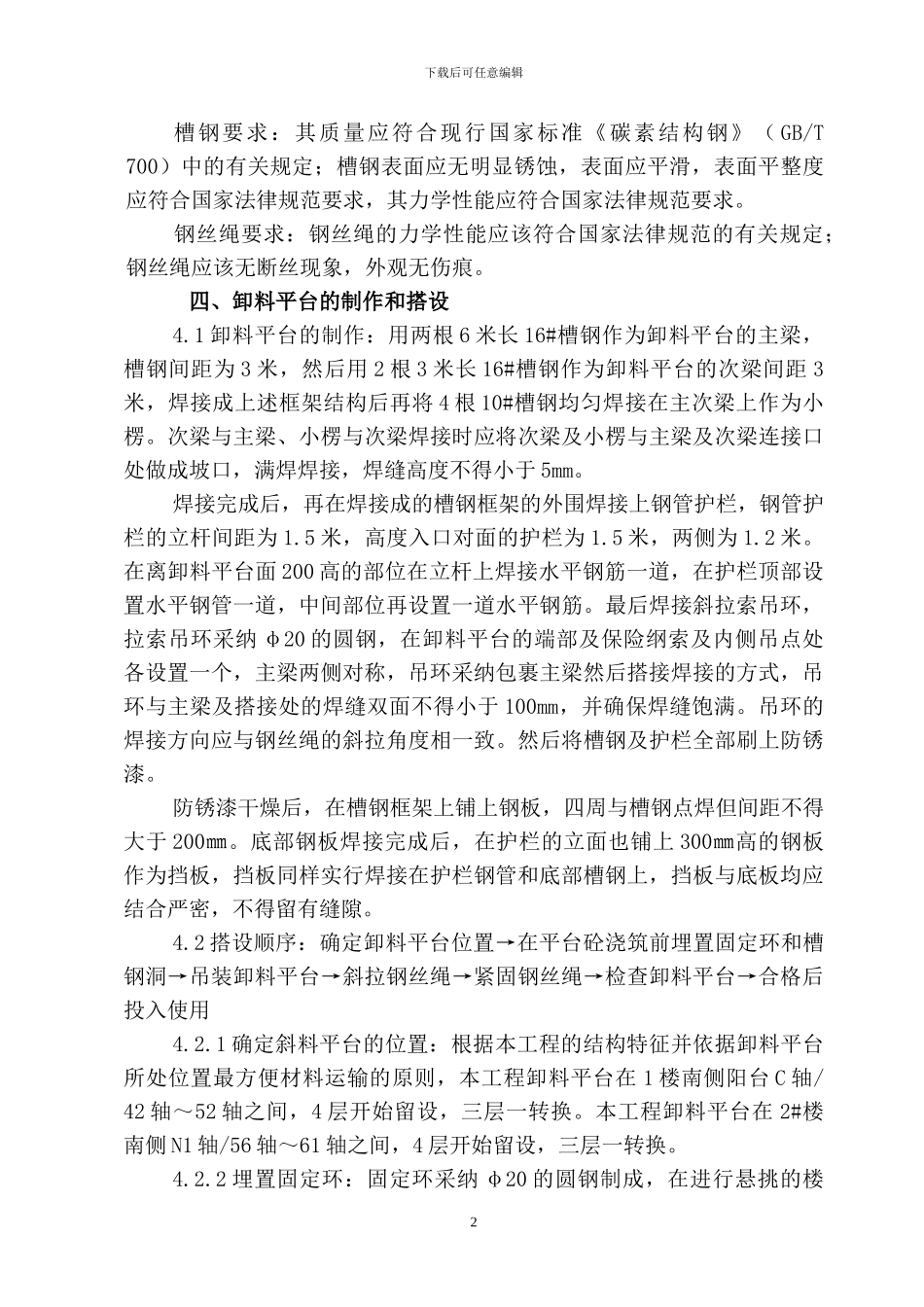

二、卸料平台选型卸料平台采纳悬挑斜拉索型卸料平台,卸料平台主梁选用两根 6 米长16#槽钢,两根横向次梁为 3 米长 16#槽钢,中间小楞选用 10#槽钢,主梁用直径 15
5㎜的钢丝绳进行斜拉,拉接点位置详见附页计算书中的简图位置,在该拉接点向内 1 米处再设置保险钢丝绳进行斜拉,保险钢丝绳做法同主钢丝绳
上面满铺 3㎜厚钢板
卸料平台尺寸为 3000×3000
限载为1 吨
卸料平台形式见附图三、施工准备3
1 人员准备:卸料平台辅助吊装人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》考核合格的专业架子工
上岗人员必须定期体检,合格者方可持证上岗
吊装时由专业塔吊司机及信号工配合进行吊装
2 材料准备:钢管(外径为 48,管壁厚度为 3
5mm)、扳手, 1
