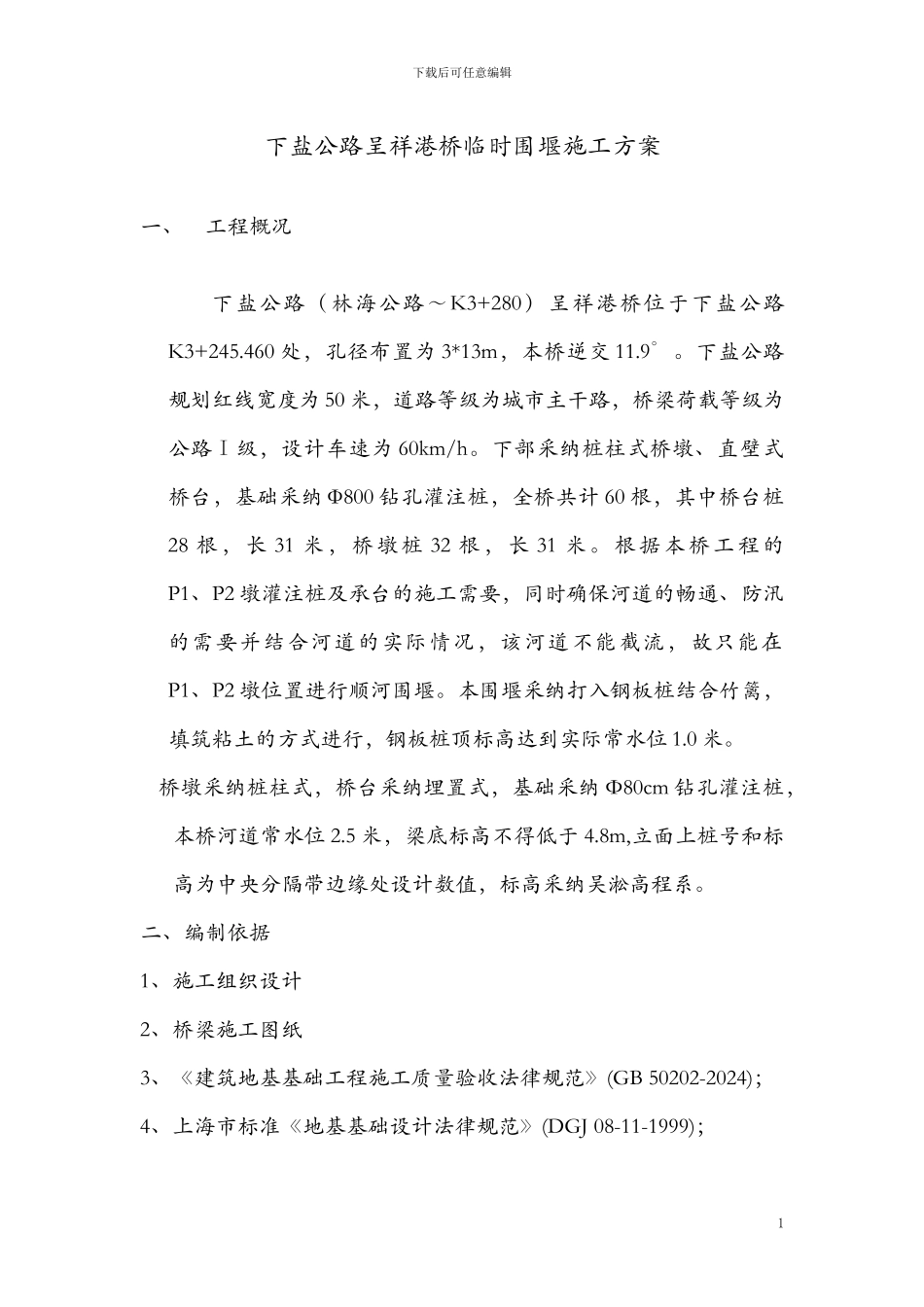

下载后可任意编辑下盐公路呈祥港桥临时围堰施工方案一、工程概况下盐公路(林海公路~K3+280)呈祥港桥位于下盐公路K3+245
460 处,孔径布置为 3*13m,本桥逆交 11
下盐公路规划红线宽度为 50 米,道路等级为城市主干路,桥梁荷载等级为公路Ⅰ级,设计车速为 60km/h
下部采纳桩柱式桥墩、直壁式桥台,基础采纳 Ф800 钻孔灌注桩,全桥共计 60 根,其中桥台桩28 根,长 31 米,桥墩桩 32 根,长 31 米

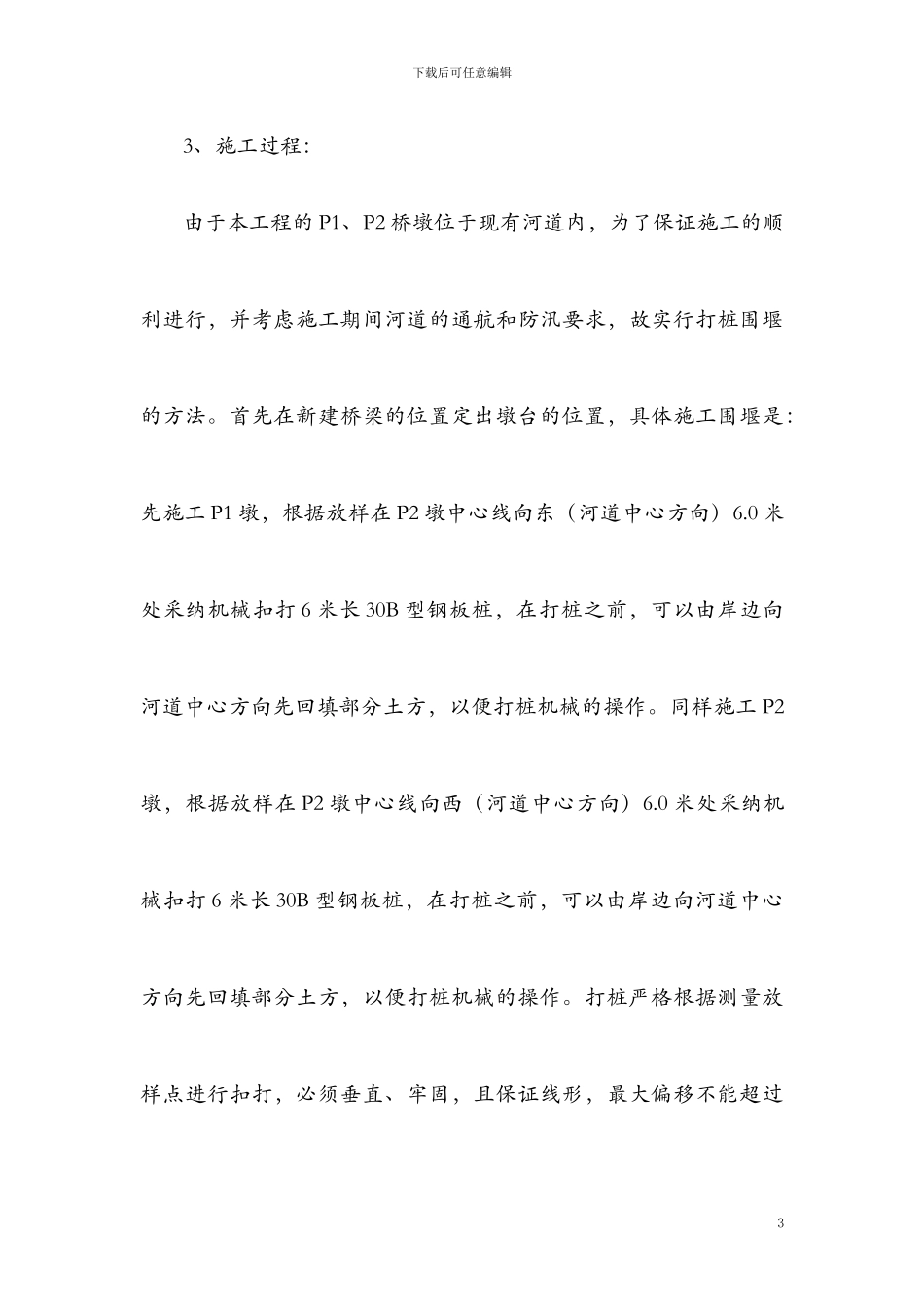

根据本桥工程的P1、P2 墩灌注桩及承台的施工需要,同时确保河道的畅通、防汛的需要并结合河道的实际情况,该河道不能截流,故只能在P1、P2 墩位置进行顺河围堰
本围堰采纳打入钢板桩结合竹篱,填筑粘土的方式进行,钢板桩顶标高达到实际常水位 1
桥墩采纳桩柱式,桥台采纳埋置式,基础采纳 Φ80cm 钻孔灌注桩,本桥河道常水位 2
5 米,梁底标高不得低于 4
8m,立面上桩号和标高为中央分隔带边缘处设计数值,标高采纳吴淞高程系

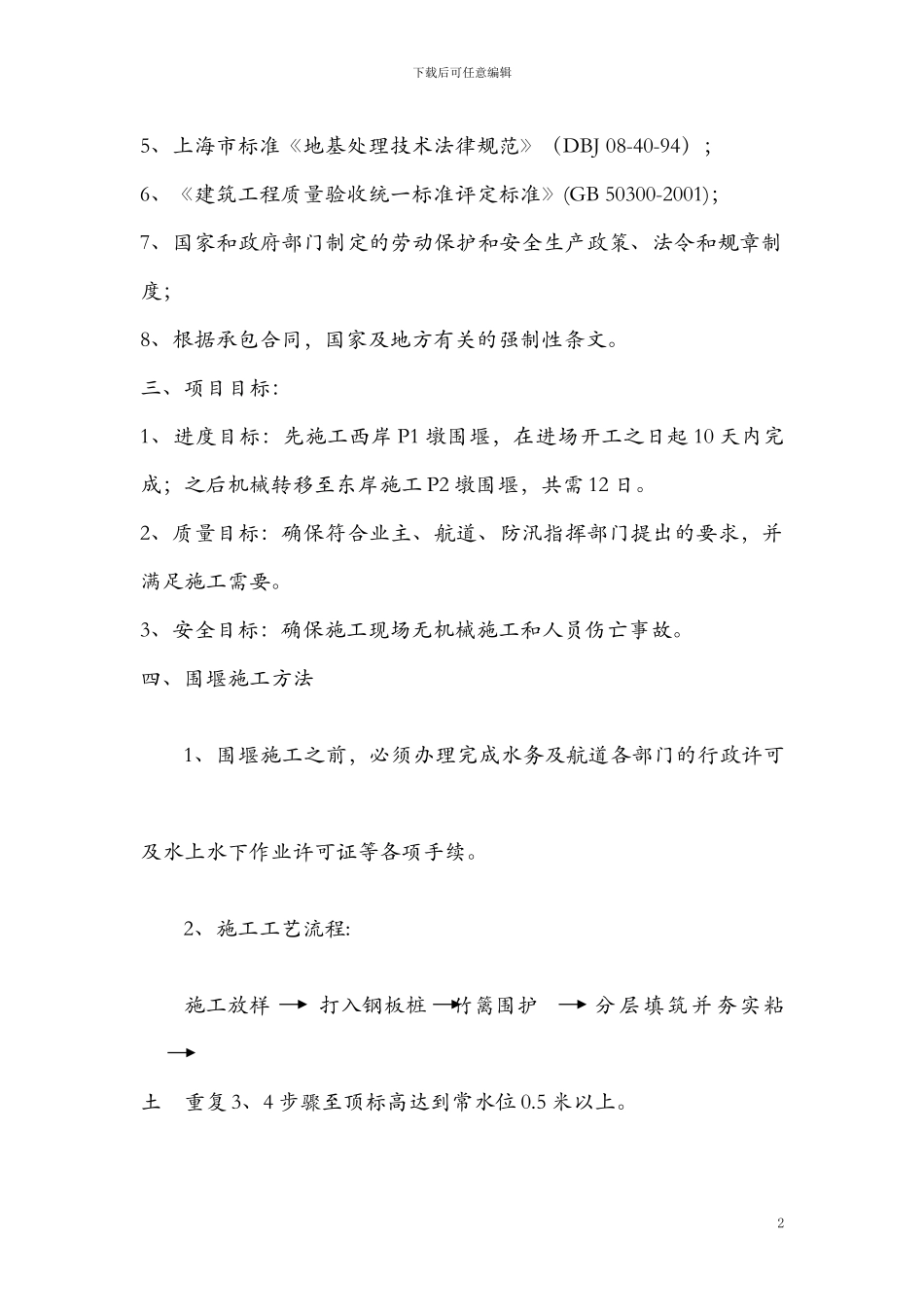

二、编制依据1、施工组织设计2、桥梁施工图纸3、《建筑地基基础工程施工质量验收法律规范》(GB 50202-2024);4、上海市标准《地基基础设计法律规范》(DGJ 08-11-1999);1下载后可任意编辑5、上海市标准《地基处理技术法律规范》(DBJ 08-40-94);6、《建筑工程质量验收统一标准评定标准》(GB 50300-2001);7、国家和政府部门制定的劳动保护和安全生产政策、法令和规章制度;8、根据承包合同,国家及地方有关的强制性条文
三、项目目标:1、进度目标:先施工西岸 P1 墩围堰,在进场开工之日起 10 天内完成;之后机械转移至东岸施工 P2 墩围堰,共需 12 日
2、质量目标:确保符合业主、航道、防汛指挥部门提出的要求,并满足施工需要
3、安全目标:确保施工现场无机械施工和人员伤
