电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

咸-旬-高-速-公-路-第-LJ5标通道及涵洞施工方案VIP免费

咸-旬-高-速-公-路-第-LJ5标通道及涵洞施工方案_第1页
咸-旬-高-速-公-路-第-LJ5标通道及涵洞施工方案_第2页
咸-旬-高-速-公-路-第-LJ5标通道及涵洞施工方案_第3页

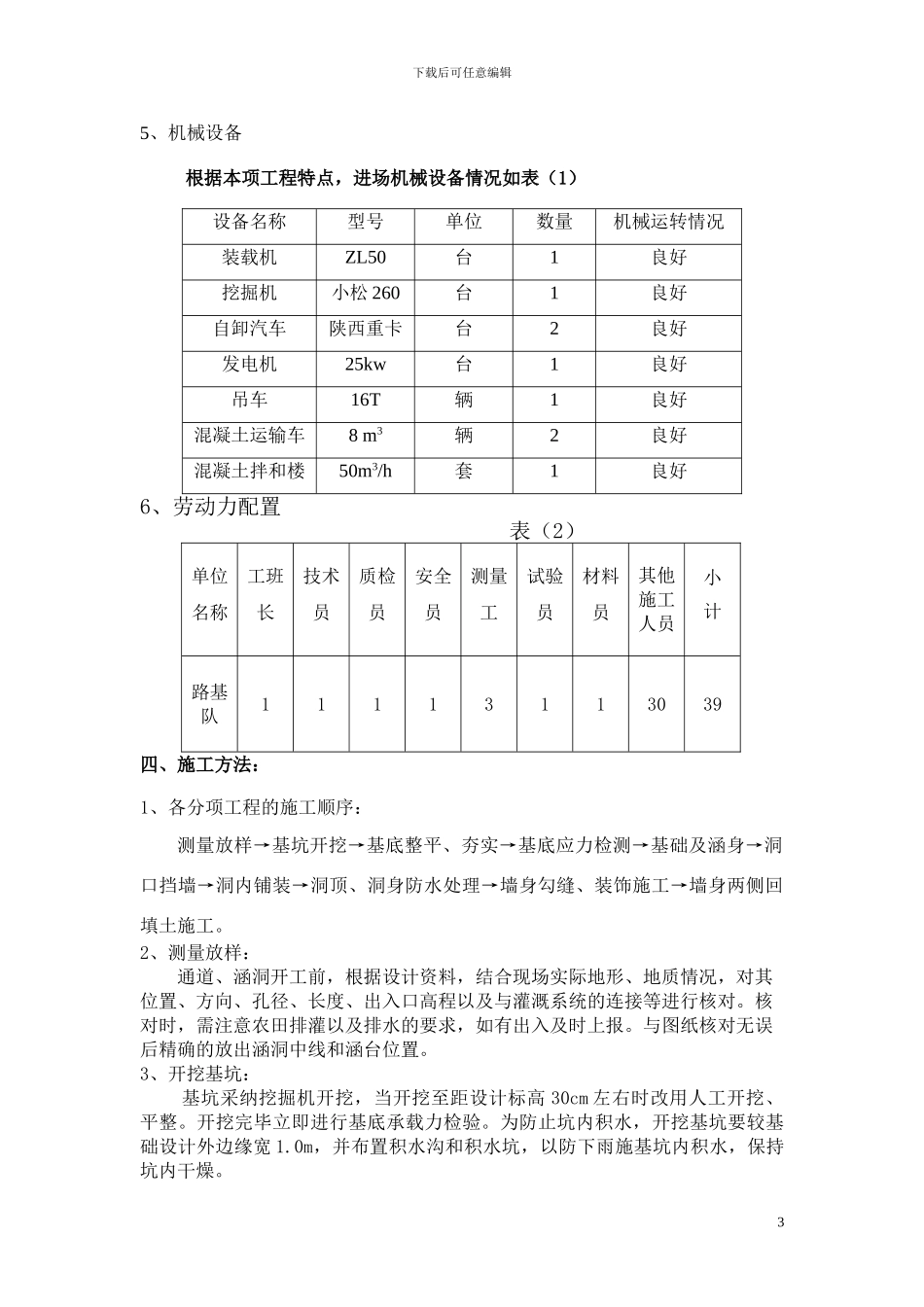

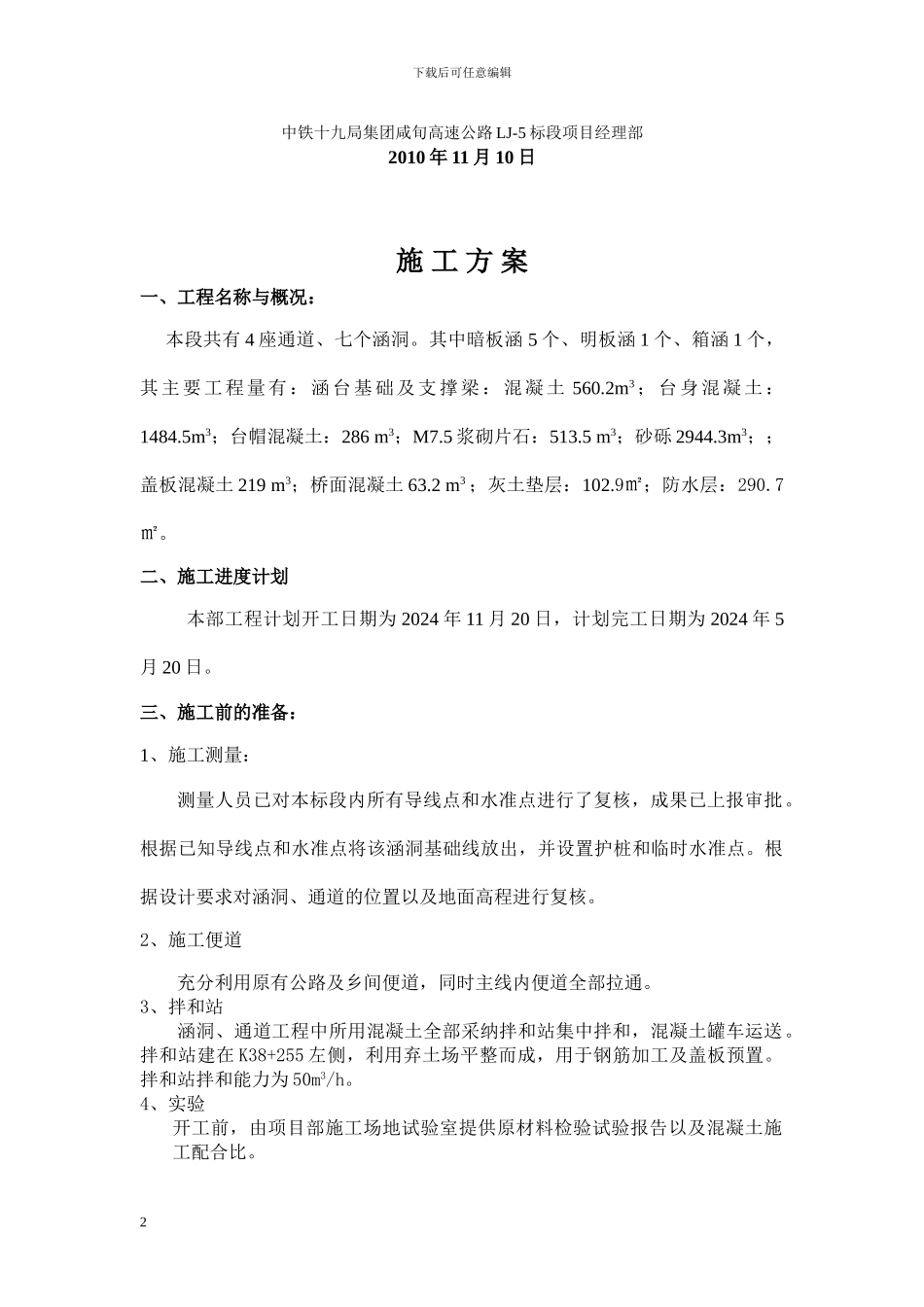

下载后可任意编辑咸 旬 高 速 公 路 第 LJ-5 合 同 段通 道 、 盖 板 涵施工方案1下载后可任意编辑中铁十九局集团咸旬高速公路 LJ-5 标段项目经理部2010 年 11 月 10 日施 工 方 案一、工程名称与概况: 本段共有 4 座通道、七个涵洞。其中暗板涵 5 个、明板涵 1 个、箱涵 1 个,其主要工程量有:涵台基础及支撑梁:混凝土 560.2m3;台身混凝土:1484.5m3;台帽混凝土:286 m3;M7.5 浆砌片石:513.5 m3;砂砾 2944.3m3;;盖板混凝土 219 m3;桥面混凝土 63.2 m3 ;灰土垫层:102.9㎡;防水层:290.7㎡。二、施工进度计划本部工程计划开工日期为 2024 年 11 月 20 日,计划完工日期为 2024 年 5月 20 日。三、施工前的准备:1、施工测量:测量人员已对本标段内所有导线点和水准点进行了复核,成果已上报审批。根据已知导线点和水准点将该涵洞基础线放出,并设置护桩和临时水准点。根据设计要求对涵洞、通道的位置以及地面高程进行复核。2、施工便道充分利用原有公路及乡间便道,同时主线内便道全部拉通。3、拌和站涵洞、通道工程中所用混凝土全部采纳拌和站集中拌和,混凝土罐车运送。拌和站建在 K38+255 左侧,利用弃土场平整而成,用于钢筋加工及盖板预置。拌和站拌和能力为 50m3/h。4、实验开工前,由项目部施工场地试验室提供原材料检验试验报告以及混凝土施工配合比。2下载后可任意编辑5、机械设备根据本项工程特点,进场机械设备情况如表(1)设备名称型号单位数量机械运转情况装载机ZL50台1良好挖掘机小松 260台1良好自卸汽车陕西重卡台2良好发电机25kw台1良好吊车16T辆1良好混凝土运输车8 m3辆2良好混凝土拌和楼50m3/h套1良好6、劳动力配置 表(2)单位名称工班长技术员质检员安全员测量工试验员材料员其他施工人员小计路基队11113113039四、施工方法:1、各分项工程的施工顺序:测量放样→基坑开挖→基底整平、夯实→基底应力检测→基础及涵身→洞口挡墙→洞内铺装→洞顶、洞身防水处理→墙身勾缝、装饰施工→墙身两侧回填土施工。2、测量放样:通道、涵洞开工前,根据设计资料,结合现场实际地形、地质情况,对其位置、方向、孔径、长度、出入口高程以及与灌溉系统的连接等进行核对。核对时,需注意农田排灌以及排水的要求,如有出入及时上报。与图纸核对无误后精确的放出涵洞中线和涵台位置。3、开挖基坑:基坑采纳挖掘机开挖,当开挖至距设计标高 30cm 左右时改用人...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

文森传品+ 关注
实名认证
内容提供者

一家传播文化教育的小店,资料丰富,随意挑选。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
