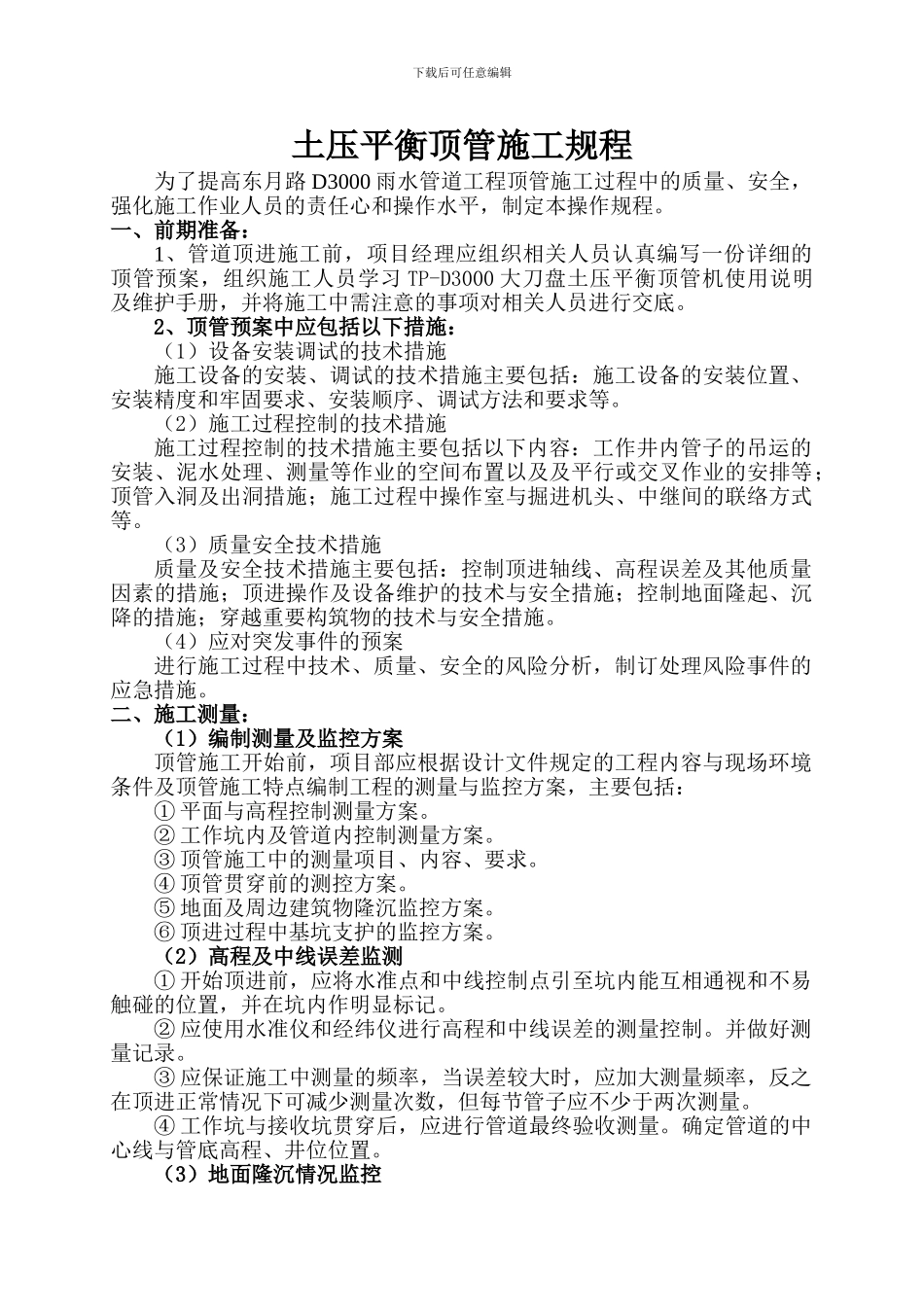

下载后可任意编辑土压平衡顶管施工规程为了提高东月路 D3000 雨水管道工程顶管施工过程中的质量、安全,强化施工作业人员的责任心和操作水平,制定本操作规程
一、前期准备:1、管道顶进施工前,项目经理应组织相关人员认真编写一份详细的顶管预案,组织施工人员学习 TP-D3000 大刀盘土压平衡顶管机使用说明及维护手册,并将施工中需注意的事项对相关人员进行交底
2、顶管预案中应包括以下措施:(1)设备安装调试的技术措施施工设备的安装、调试的技术措施主要包括:施工设备的安装位置、安装精度和牢固要求、安装顺序、调试方法和要求等
(2)施工过程控制的技术措施施工过程控制的技术措施主要包括以下内容:工作井内管子的吊运的安装、泥水处理、测量等作业的空间布置以及及平行或交叉作业的安排等;顶管入洞及出洞措施;施工过程中操作室与掘进机头、中继间的联络方式等
(3)质量安全技术措施质量及安全技术措施主要包括:控制顶进轴线、高程误差及其他质量因素的措施;顶进操作及设备维护的技术与安全措施;控制地面隆起、沉降的措施;穿越重要构筑物的技术与安全措施
(4)应对突发事件的预案进行施工过程中技术、质量、安全的风险分析,制订处理风险事件的应急措施
二、施工测量:(1)编制测量及监控方案顶管施工开始前,项目部应根据设计文件规定的工程内容与现场环境条件及顶管施工特点编制工程的测量与监控方案,主要包括:① 平面与高程控制测量方案
② 工作坑内及管道内控制测量方案
③ 顶管施工中的测量项目、内容、要求
④ 顶管贯穿前的测控方案
⑤ 地面及周边建筑物隆沉监控方案
⑥ 顶进过程中基坑支护的监控方案
(2)高程及中线误差监测① 开始顶进前,应将水准点和中线控制点引至坑内能互相通视和不易触碰的位置,并在坑内作明显标记
② 应使用水准仪和经纬仪进行高程和中线误差的测量控制
并做好测量记录
③ 应保证施工中测量的频率,当误差较大
