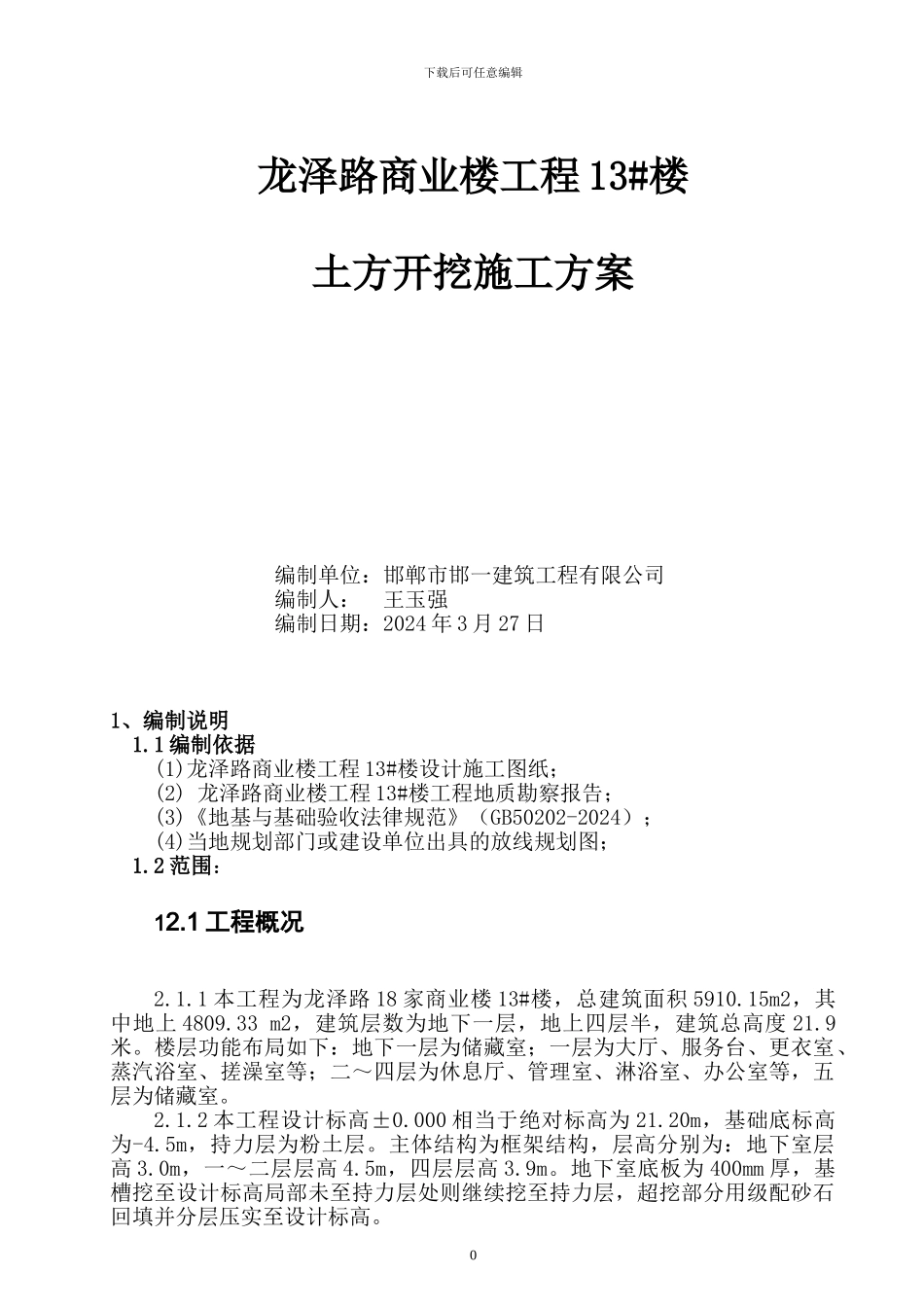

下载后可任意编辑龙泽路商业楼工程 13#楼土方开挖施工方案编制单位:邯郸市邯一建筑工程有限公司编制人: 王玉强编制日期:2024 年 3 月 27 日1、编制说明1.1 编制依据(1)龙泽路商业楼工程 13#楼设计施工图纸;(2) 龙泽路商业楼工程 13#楼工程地质勘察报告;(3)《地基与基础验收法律规范》(GB50202-2024);(4)当地规划部门或建设单位出具的放线规划图;1.2 范围:12.1 工程概况2.1.1 本工程为龙泽路 18 家商业楼 13#楼,总建筑面积 5910.15m2,其中地上 4809.33 m2,建筑层数为地下一层,地上四层半,建筑总高度 21.9米。楼层功能布局如下:地下一层为储藏室;一层为大厅、服务台、更衣室、蒸汽浴室、搓澡室等;二~四层为休息厅、管理室、淋浴室、办公室等,五层为储藏室。 2.1.2 本工程设计标高±0.000 相当于绝对标高为 21.20m,基础底标高为-4.5m,持力层为粉土层。主体结构为框架结构,层高分别为:地下室层高 3.0m,一~二层层高 4.5m,四层层高 3.9m。地下室底板为 400mm 厚,基槽挖至设计标高局部未至持力层处则继续挖至持力层,超挖部分用级配砂石回填并分层压实至设计标高。0下载后可任意编辑1.2.3 依据设计定位图、设计施工图、地质勘察报告来确定基础开挖控制图。2、 施工现场概况2.1 工程概况:工程名称:龙泽路商业楼工程 13#楼建设单位:侯宝山设计单位:唐山市规划设计讨论院勘察单位:河北冶金建设集团勘察设计有限公司施工单位:邯郸市邯一建筑工程有限公司监理单位: 唐山市南方工程建设监理公司该工程位于唐山市高新技术开发区现场用电布置根据甲方提供的临时电源用电线路将电接到施工场地施工范围。变压器容量为 315KVA,足够现场使用。为保证施工,供电路线环绕整个施工现场。现场消防水泵要设专线供电。装修阶段室内用电缆穿过楼梯间,每层设一个配电箱。现场所有电器设备要求做到一机一掣一漏电开关根据本工程特点,必须在基础施工阶段就将土方、护坡、立塔等各子分项开工顺序、模板加工进场等进行事先的周密设计和统筹安排,否则将造成各方面的互相制约,影响施工。3、施工准备3.1 作业条件3.1.1 学习审查图纸3.1.2 勘察现场,了解地貌、地形、地下埋设物、地上障碍物、临建以及水电供应,运输道路情况,作为计算土方量,选择施工方案及组织排水的依据。3.1.3 按设计及施工要求,做好施工区域内的“三通一平”。3.1.4 土方采纳机械大开挖,土方外运机械数量根据运距确定,保证...
