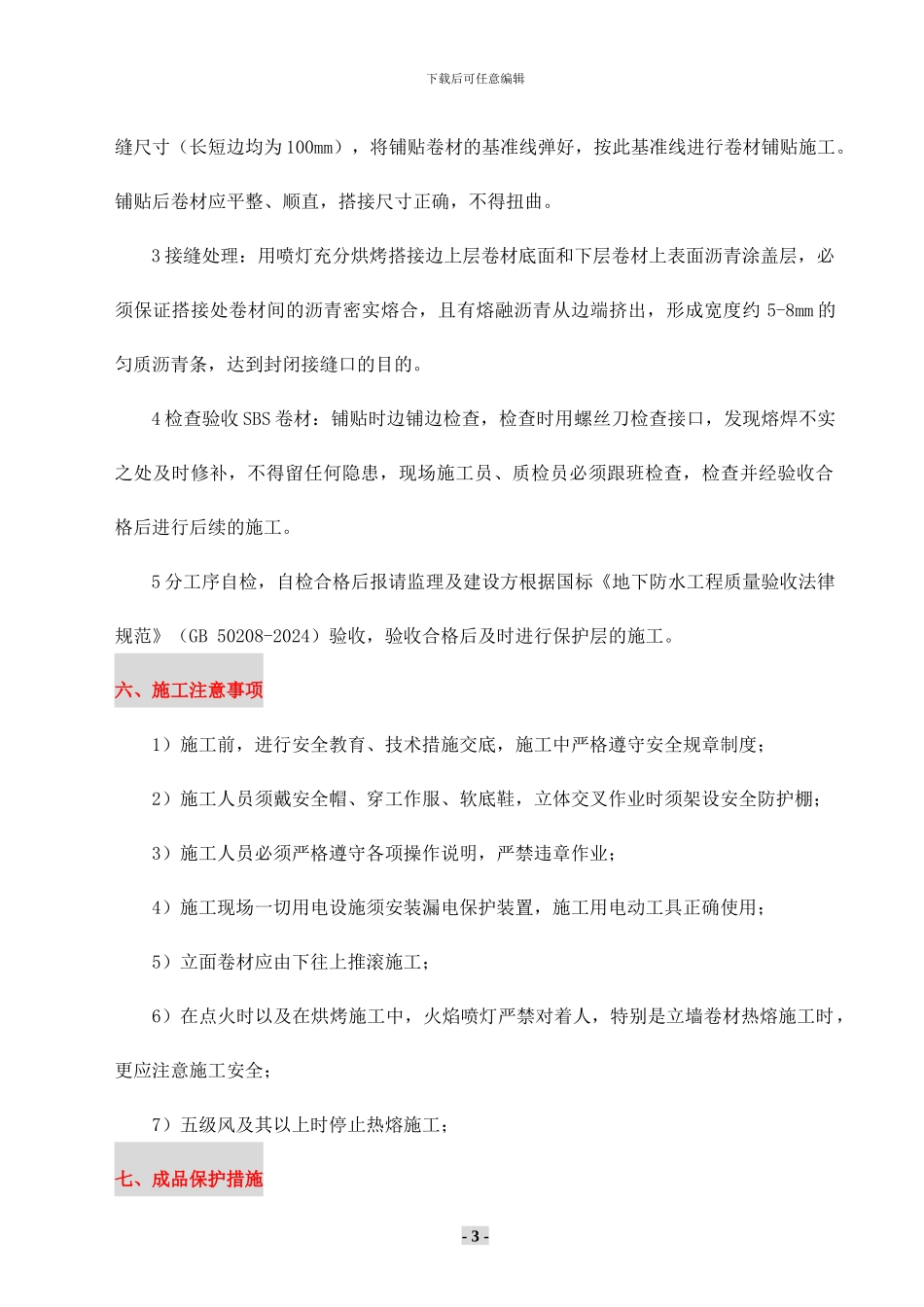

下载后可任意编辑地下防水工程空铺施工方案一、设计依据: 地下工程防水技术法律规范 GB50108-2001 地下防水工程质量验收法律规范 GB50208-2024二、地下室防水方案及施工方法:1)防水方案:根据地下室防水采纳 SBS 4mm 厚改性沥青防水卷材。2)施工方法:由于连日阴雨、基层潮湿,为加快施工进度,底板部位 SBS 卷材采纳空铺法施工,3)搭接缝:地下室防水施工时,SBS 卷材长短边搭接宽度均为 100mm,搭接缝采纳热熔融合。4)附加层的设置:在平立面交接处、转折处、阴阳角、管根等部应设置 SBS 卷材附加增强层,一般情况下采纳与大面卷材同材质的专用附加层卷材,宽度 500mm。特别部位附加卷材则需现场按要求进行裁剪。三、细部节点防水做法:细部节点(平立面交接处、穿墙管、后浇带、集水坑等)是防水工程的薄弱环节,必须有针对性的进行合理、安全、科学的设计并要求高质量的施工操作,才能保证地下室防水系统的整体性及密闭不透水性。四、施工条件:- 1 -下载后可任意编辑1、材料准备: 防水主材:SBS 改性沥青防水卷材 4㎜厚 防水辅材:基层处理剂. 2、施工机具准备: 基层清理:小平铲、吹灰器、扫帚; 基层处理剂涂刷:滚动刷、毛刷; 卷材铺贴:弹线盒、剪刀、壁纸刀、卷材展铺器; 卷材热熔施工:喷灯、钢压辊、小压辊; 其它机具足量配备。3、基层准备:1)基层坚实、平整、洁净,并会同监理工程师严格执行交接检查;2) 平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于 50mm;3)穿出基层的构件须安装完毕后方可进行防水施工;4)底板砼垫层应无明水4、消防安全准备:做好安全、消防准备工作,现场配备足够的消防器材,确保消防道路的畅通。五、地下室底板防水施工工艺1)施工工艺流程:基层处理→阴阳角、细部节点等部位涂刷基层处理剂→细部节点附加增强处理→节点附加层验收→弹线→空铺 SBS 卷材→热熔焊接搭接缝→检查、验收→成品保护。2)操作要点及技术要求:1 基层处理:在阴阳角、后浇带、集水坑等节点细部将基层清扫洁净。注:大面卷材采纳空铺法施工,只在需要的部分涂刷基层处理剂。2 弹线空铺施工 SBS 卷材:在已处理好的基层表面,根据所选卷材的宽度,留出搭接- 2 -下载后可任意编辑缝尺寸(长短边均为 100mm),将铺贴卷材的基准线弹好,按此基准线进行卷材铺贴施工。铺贴后卷材应平整、顺直,搭接尺寸正确,不得扭曲。3 接缝处...
