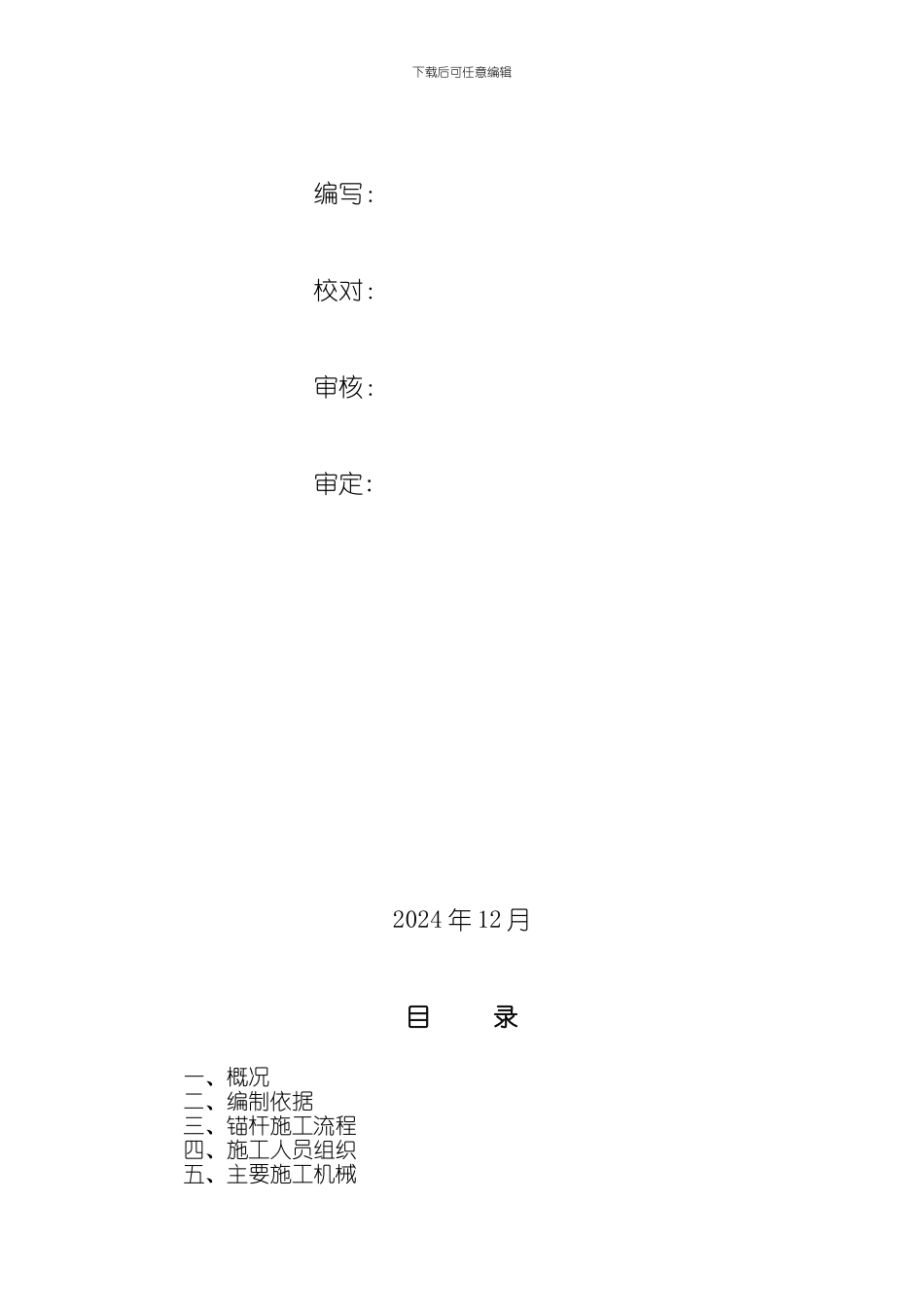

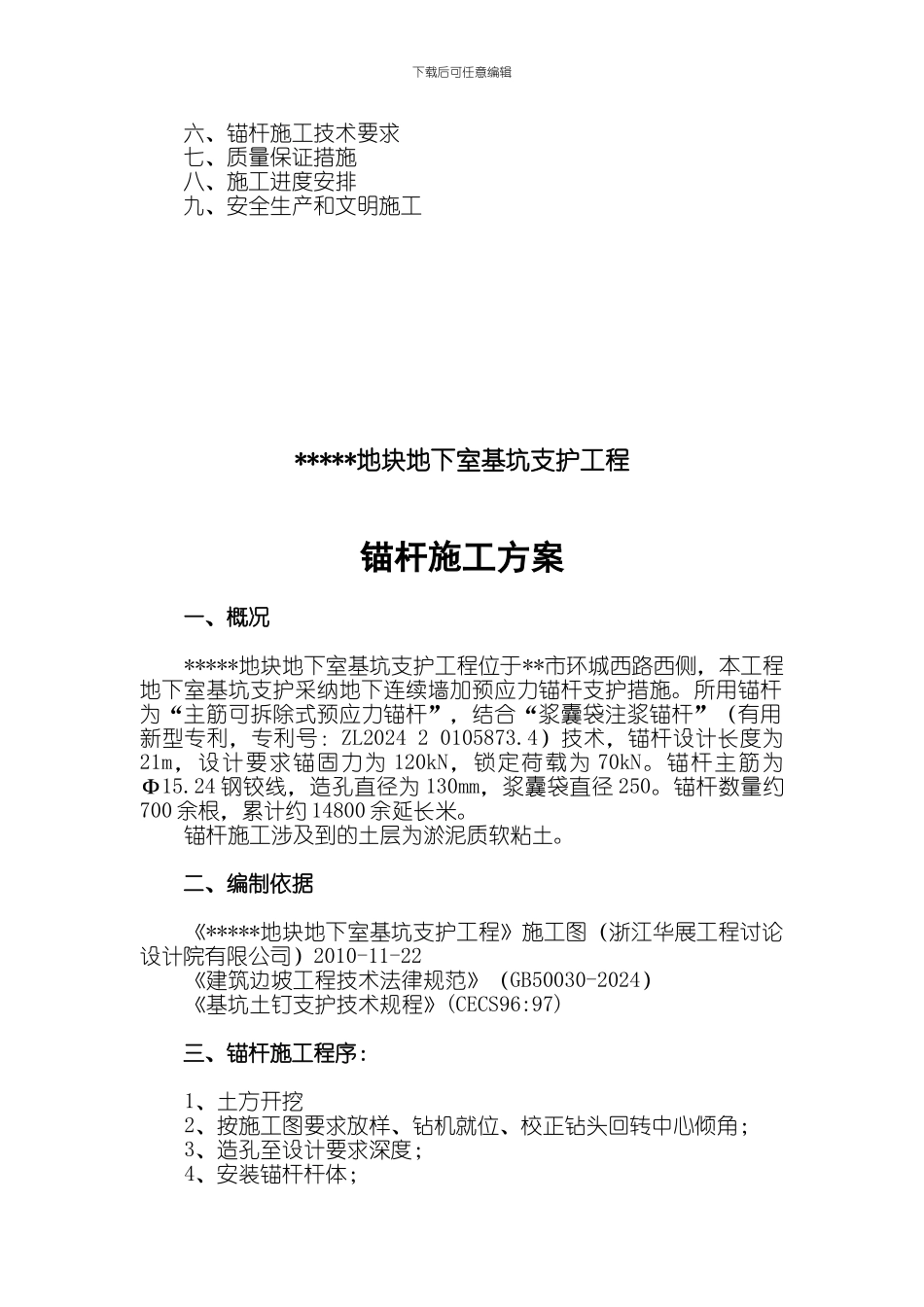

下载后可任意编辑*****地块地下室基坑支护工程锚杆施工方案浙江浙峰岩土工程有限公司2024 年 12 月*****地块地下室基坑支护工程锚杆施工方案下载后可任意编辑编写:校对:审核:审定: 2024 年 12 月目 录一、概况二、编制依据三、锚杆施工流程四、施工人员组织五、主要施工机械下载后可任意编辑六、锚杆施工技术要求七、质量保证措施八、施工进度安排九、安全生产和文明施工*****地块地下室基坑支护工程锚杆施工方案一、概况*****地块地下室基坑支护工程位于**市环城西路西侧,本工程地下室基坑支护采纳地下连续墙加预应力锚杆支护措施
所用锚杆为“主筋可拆除式预应力锚杆”,结合“浆囊袋注浆锚杆”(有用新型专利,专利号:ZL2024 2 0105873
4)技术,锚杆设计长度为21m,设计要求锚固力为 120kN,锁定荷载为 70kN
锚杆主筋为Ф15
24 钢铰线,造孔直径为 130mm,浆囊袋直径 250
锚杆数量约700 余根,累计约 14800 余延长米
锚杆施工涉及到的土层为淤泥质软粘土
二、编制依据《*****地块地下室基坑支护工程》施工图(浙江华展工程讨论设计院有限公司)2010-11-22《建筑边坡工程技术法律规范》(GB50030-2024)《基坑土钉支护技术规程》(CECS96:97)三、锚杆施工程序:1、土方开挖2、按施工图要求放样、钻机就位、校正钻头回转中心倾角;3、造孔至设计要求深度;4、安装锚杆杆体; 下载后可任意编辑5、注浆;6、腰梁制作及安装7、锚杆张拉及锁定重复上述过程直到完成全部锚杆施工
基坑施工完成、土方回填前拆除锚杆主筋
四、施工人员组织为确保施工质量和进度,由 1 名项目负责人负责施工,设施工队长 1 名,下设 4 个作业班组,每个班组的管理工作由班长负责,施工过程中派专人值班,现场全面监督和检查,执行先交底后施工的原则,按锚杆工程施
