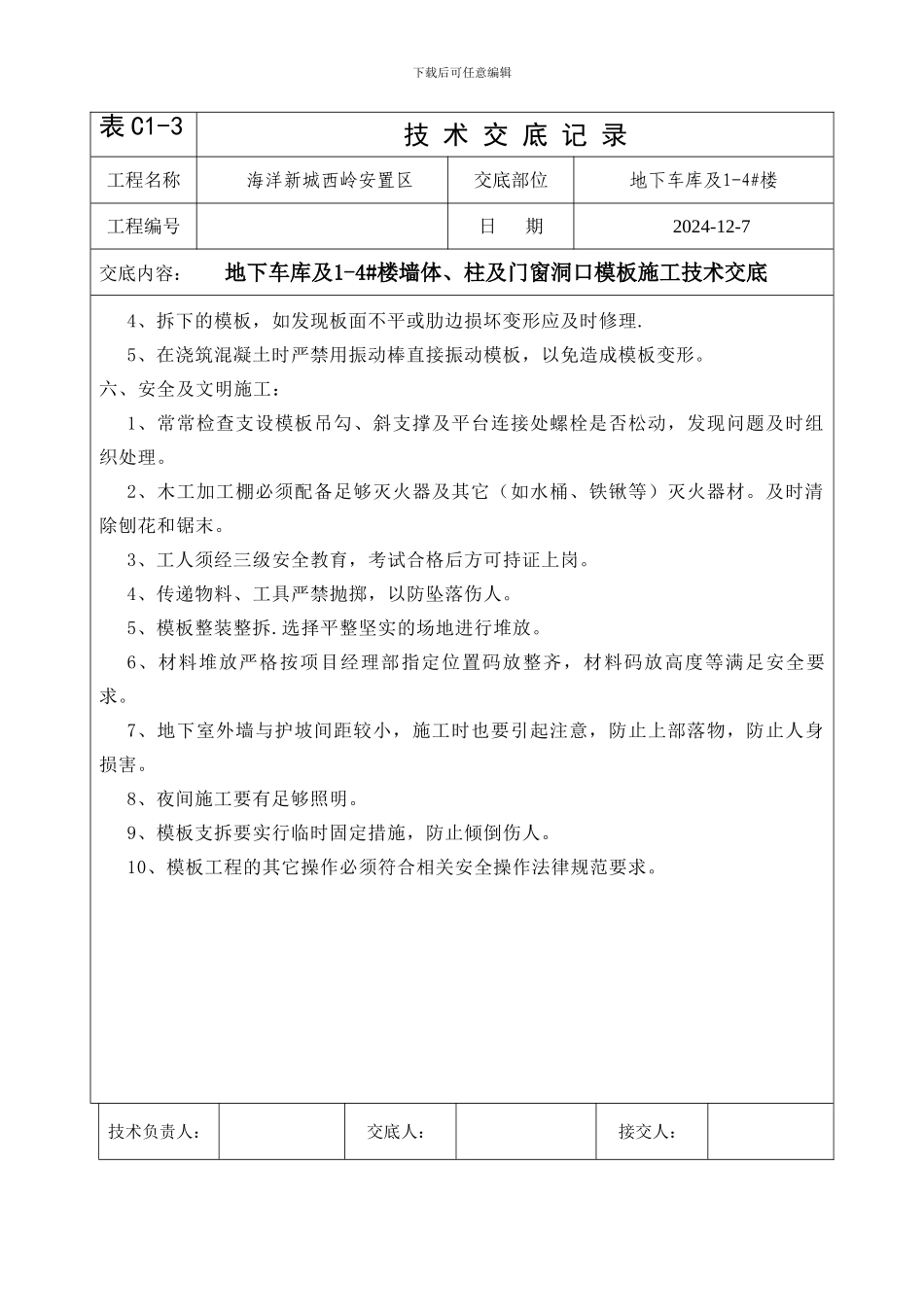

下载后可任意编辑表 C1-3技 术 交 底 记 录工程名称 海洋新城西岭安置区交底部位地下车库及1-4#楼工程编号 日 期 2024-12-7交底内容: 地下车库及1-4#楼墙体、柱及门窗洞口模板施工技术交底6
4 拆下的模板应及时清理粘结物,进行“一磨、一铲、一擦、一涂”四道工序,模板板面及边框、背楞等部位均要清理到位,拆下的扣件应及时集中收集管理
5 模板拆除后,对于结构的棱角部位,要进行保护,以防损伤结构成品
四、质量标准:必须符合《混凝土结构工程施工及验收法律规范》(GB50204-2024)及相关法律规范要求
1、主控项目:1
1 安装上层模板时,下层楼板必须有足够的强度以满足承受上层荷载的能力,上下层支架的立柱应对准,并垫木方
2 在涂刷模板隔离剂时,不得沾污钢筋和混凝土接茬处
2、一般项目:2
1 模板的接缝不应漏浆,在混凝土浇筑前,木模板应浇水润湿,但模板内不应有积水;模板与混凝土的接触面应清理洁净并涂刷隔离剂,但不得采纳影响结构性能或阻碍装饰工程施工的隔离剂;浇筑混凝土前,模板内的杂物应清理洁净
2 固定在模板上的预埋件、预留孔均不得遗漏,且应安装牢固

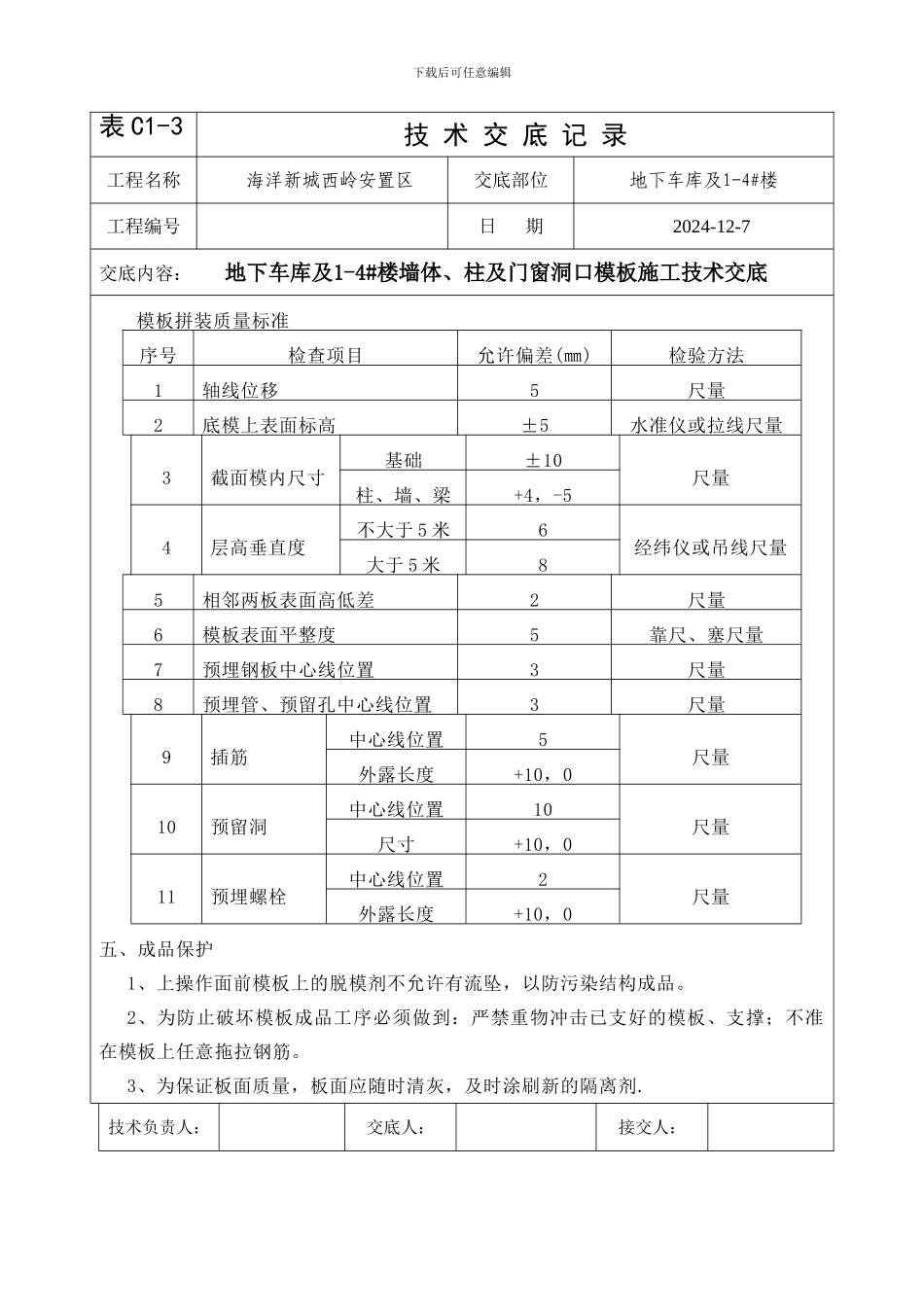

3、模板制作及安装允许偏差项目:序号检查项目允许偏差(mm)检查方法及工具1板面平整度22m 靠尺及塞尺2相邻板接缝12m 靠尺及塞尺3对角线±3钢卷尺4穿墙孔位置±1钢卷尺5板面翘曲2拉线、尺量技术负责人: 交底人: 接交人: 下载后可任意编辑表 C1-3技 术 交 底 记 录工程名称 海洋新城西岭安置区交底部位地下车库及1-4#楼工程编号 日 期 2024-12-7交底内容: 地下车库及1-4#楼墙体、柱及门窗洞口模板施工技术交底模板拼装质量标准序号检查项目允许偏差(㎜)检验方法1轴线位移5尺量2底模上表面标高±5水准仪或拉线尺量3截面模内尺寸基础±10尺量柱、墙、梁+4,-54层高垂直度不
