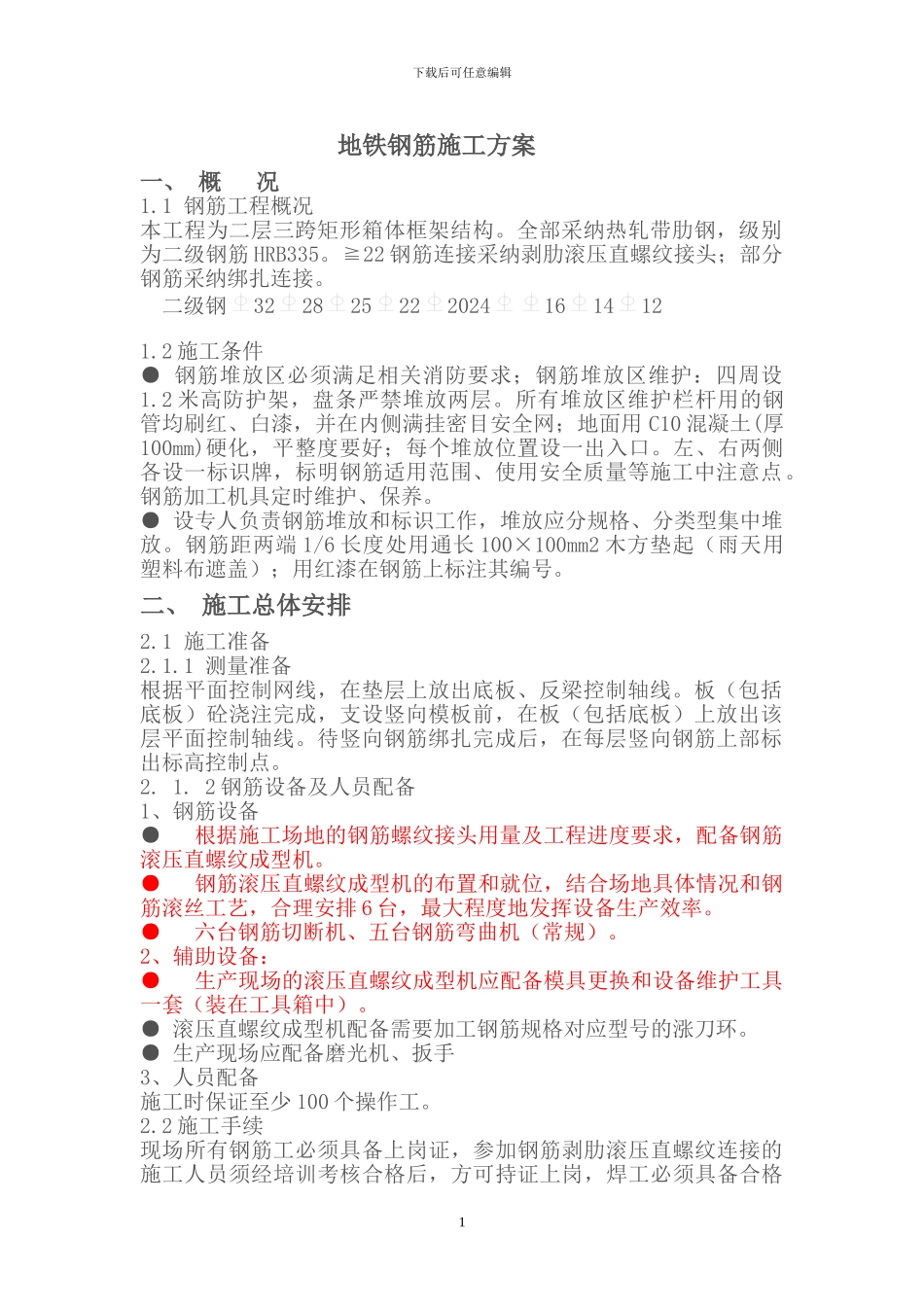

下载后可任意编辑地铁钢筋施工方案一、 概 况1
1 钢筋工程概况本工程为二层三跨矩形箱体框架结构
全部采纳热轧带肋钢,级别为二级钢筋 HRB335
≧22 钢筋连接采纳剥肋滚压直螺纹接头;部分钢筋采纳绑扎连接
二级钢3228252220241614121
2 施工条件● 钢筋堆放区必须满足相关消防要求;钢筋堆放区维护:四周设1
2 米高防护架,盘条严禁堆放两层
所有堆放区维护栏杆用的钢管均刷红、白漆,并在内侧满挂密目安全网;地面用 C10 混凝土(厚100mm)硬化,平整度要好;每个堆放位置设一出入口
左、右两侧各设一标识牌,标明钢筋适用范围、使用安全质量等施工中注意点
钢筋加工机具定时维护、保养
● 设专人负责钢筋堆放和标识工作,堆放应分规格、分类型集中堆放
钢筋距两端 1/6 长度处用通长 100×100mm2 木方垫起(雨天用塑料布遮盖);用红漆在钢筋上标注其编号
二、 施工总体安排2
1 施工准备2
1 测量准备根据平面控制网线,在垫层上放出底板、反梁控制轴线
板(包括底板)砼浇注完成,支设竖向模板前,在板(包括底板)上放出该层平面控制轴线
待竖向钢筋绑扎完成后,在每层竖向钢筋上部标出标高控制点
2 钢筋设备及人员配备1、钢筋设备● 根据施工场地的钢筋螺纹接头用量及工程进度要求,配备钢筋滚压直螺纹成型机
● 钢筋滚压直螺纹成型机的布置和就位,结合场地具体情况和钢筋滚丝工艺,合理安排 6 台,最大程度地发挥设备生产效率
● 六台钢筋切断机、五台钢筋弯曲机(常规)
2、辅助设备: ● 生产现场的滚压直螺纹成型机应配备模具更换和设备维护工具一套(装在工具箱中)
● 滚压直螺纹成型机配备需要加工钢筋规格对应型号的涨刀环
● 生产现场应配备磨光机、扳手3、人员配备施工时保证至少 100 个操作工
2 施工手续现场所有钢筋工必须具备上岗证,参加钢筋剥肋滚
