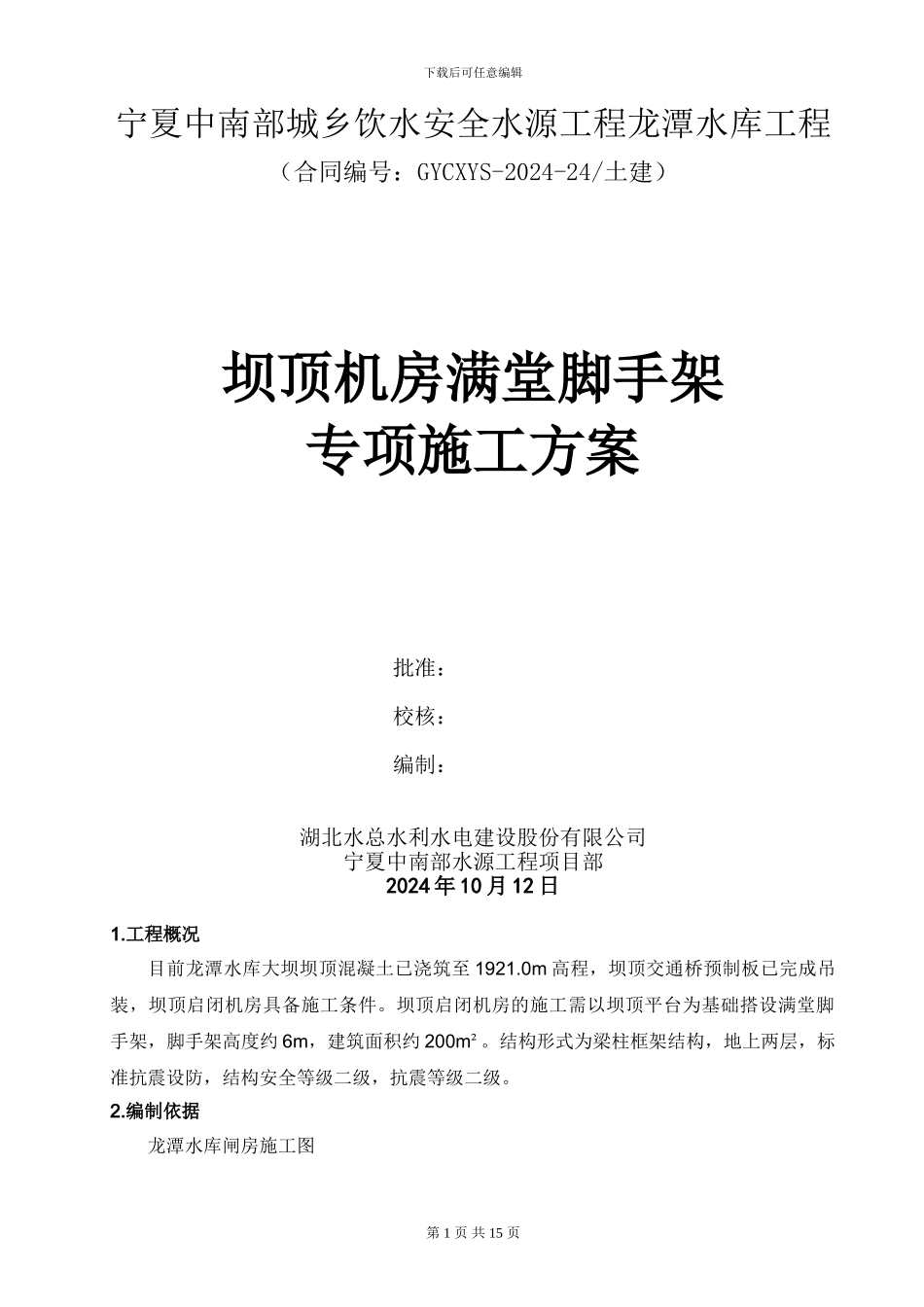

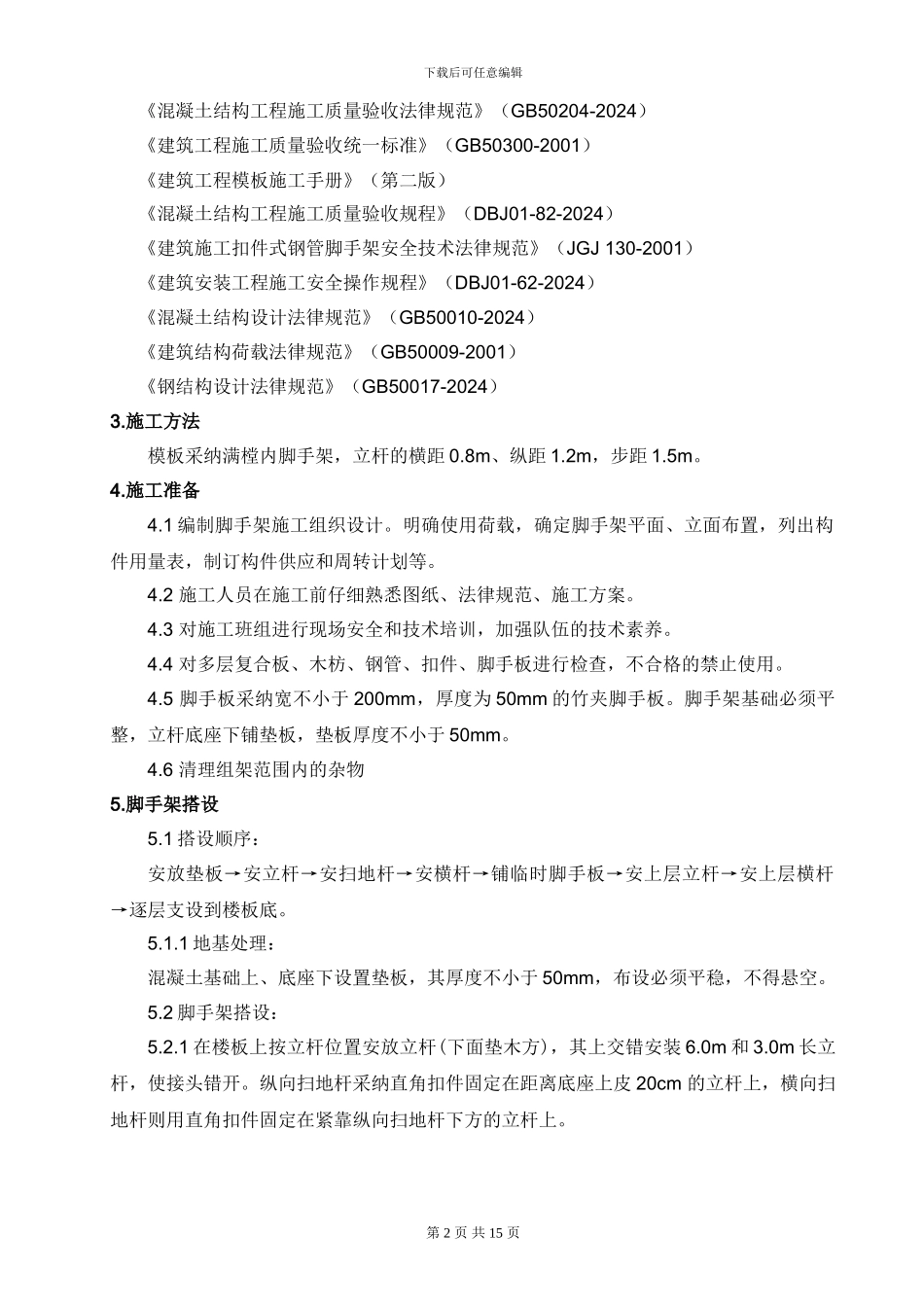

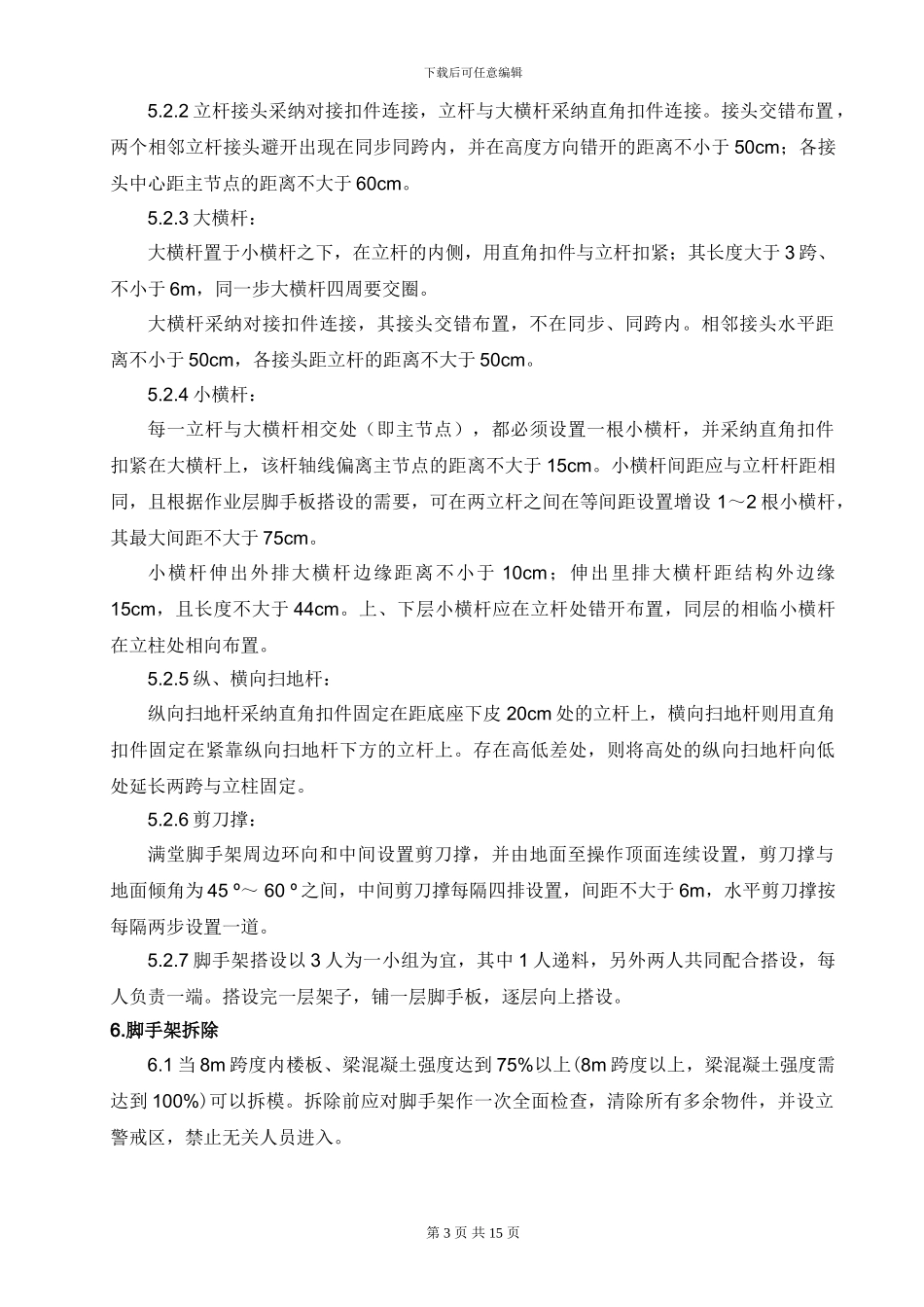

下载后可任意编辑宁夏中南部城乡饮水安全水源工程龙潭水库工程(合同编号:GYCXYS-2024-24/土建)坝顶机房满堂脚手架专项施工方案批准:校核:编制:湖北水总水利水电建设股份有限公司宁夏中南部水源工程项目部2024 年 10 月 12 日1.工程概况目前龙潭水库大坝坝顶混凝土已浇筑至 1921.0m 高程,坝顶交通桥预制板已完成吊装,坝顶启闭机房具备施工条件。坝顶启闭机房的施工需以坝顶平台为基础搭设满堂脚手架,脚手架高度约 6m,建筑面积约 200m²。结构形式为梁柱框架结构,地上两层,标准抗震设防,结构安全等级二级,抗震等级二级。2.编制依据龙潭水库闸房施工图第 1 页 共 15 页下载后可任意编辑《混凝土结构工程施工质量验收法律规范》(GB50204-2024)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑工程模板施工手册》(第二版)《混凝土结构工程施工质量验收规程》(DBJ01-82-2024)《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ 130-2001)《建筑安装工程施工安全操作规程》(DBJ01-62-2024)《混凝土结构设计法律规范》(GB50010-2024)《建筑结构荷载法律规范》(GB50009-2001)《钢结构设计法律规范》(GB50017-2024)3.施工方法模板采纳满樘内脚手架,立杆的横距 0.8m、纵距 1.2m,步距 1.5m。4.施工准备4.1 编制脚手架施工组织设计。明确使用荷载,确定脚手架平面、立面布置,列出构件用量表,制订构件供应和周转计划等。4.2 施工人员在施工前仔细熟悉图纸、法律规范、施工方案。4.3 对施工班组进行现场安全和技术培训,加强队伍的技术素养。4.4 对多层复合板、木枋、钢管、扣件、脚手板进行检查,不合格的禁止使用。4.5 脚手板采纳宽不小于 200mm,厚度为 50mm 的竹夹脚手板。脚手架基础必须平整,立杆底座下铺垫板,垫板厚度不小于 50mm。4.6 清理组架范围内的杂物5.脚手架搭设5.1 搭设顺序:安放垫板→安立杆→安扫地杆→安横杆→铺临时脚手板→安上层立杆→安上层横杆→逐层支设到楼板底。5.1.1 地基处理:混凝土基础上、底座下设置垫板,其厚度不小于 50mm,布设必须平稳,不得悬空。5.2 脚手架搭设:5.2.1 在楼板上按立杆位置安放立杆(下面垫木方),其上交错安装 6.0m 和 3.0m 长立杆,使接头错开。纵向扫地杆采纳直角扣件固定在距离底座上皮 20cm 的立杆上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立杆上。第 2 页 共 15 页下载后可任意编辑5.2.2 立杆...
