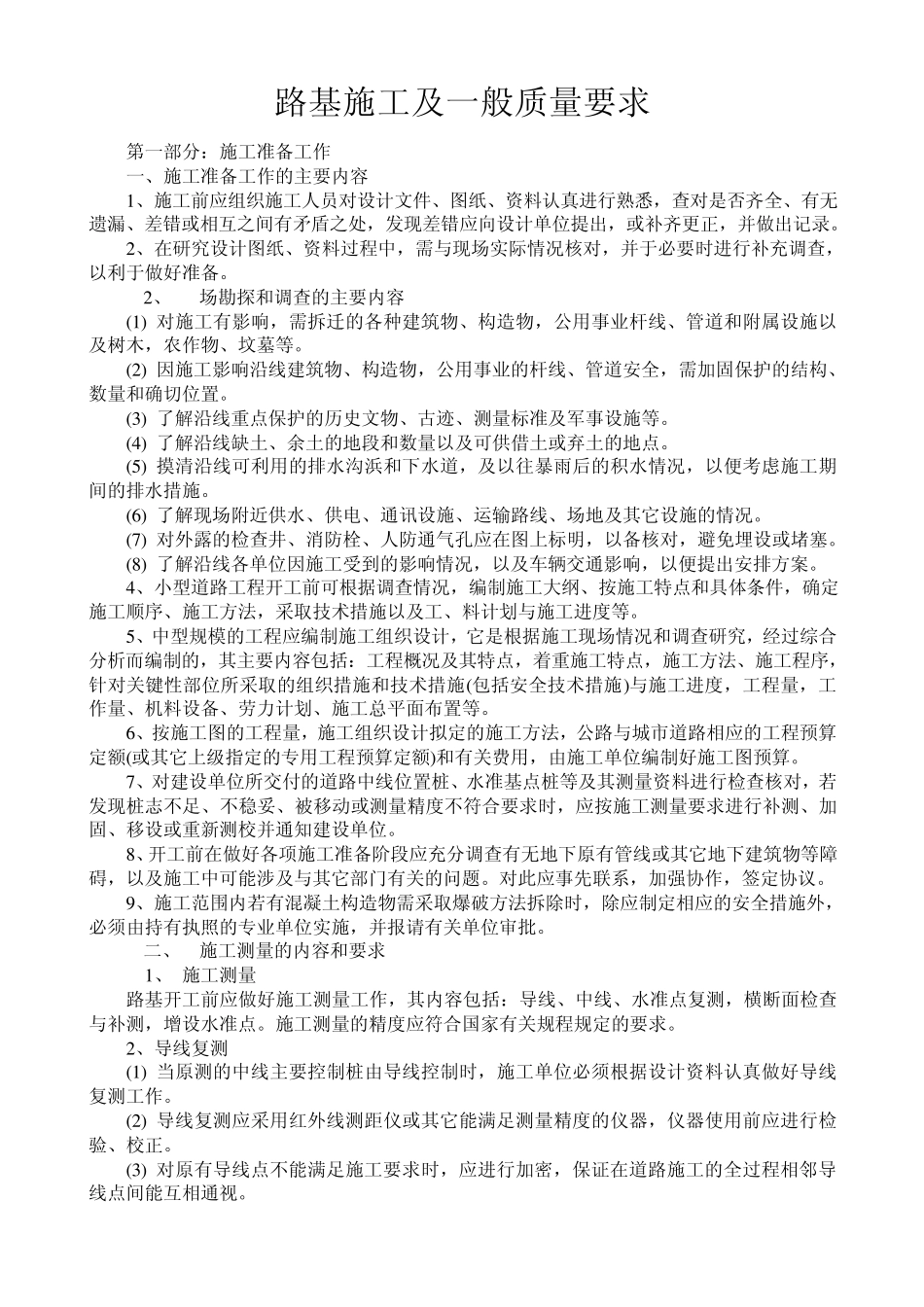

路基施工及一般质量要求 第一部分:施工准备工作 一、施工准备工作的主要内容 1 、施工前应组织施工人员对设计文件、图纸、资料认真进行熟悉,查对是否齐全、有无遗漏、差错或相互之间有矛盾之处,发现差错应向设计单位提出,或补齐更正,并做出记录
2 、在研究设计图纸、资料过程中,需与现场实际情况核对,并于必要时进行补充调查,以利于做好准备
2 、 场勘探和调查的主要内容 (1 ) 对施工有影响,需拆迁的各种建筑物、构造物,公用事业杆线、管道和附属设施以及树木,农作物、坟墓等
(2 ) 因施工影响沿线建筑物、构造物,公用事业的杆线、管道安全,需加固保护的结构、数量和确切位置
(3 ) 了解沿线重点保护的历史文物、古迹、测量标准及军事设施等
(4 ) 了解沿线缺土、余土的地段和数量以及可供借土或弃土的地点
(5 ) 摸清沿线可利用的排水沟浜和下水道,及以往暴雨后的积水情况,以便考虑施工期间的排水措施
(6 ) 了解现场附近供水、供电、通讯设施、运输路线、场地及其它设施的情况
(7 ) 对外露的检查井、消防栓、人防通气孔应在图上标明,以备核对,避免埋设或堵塞
(8 ) 了解沿线各单位因施工受到的影响情况,以及车辆交通影响,以便提出安排方案
4 、小型道路工程开工前可根据调查情况,编制施工大纲、按施工特点和具体条件,确定施工顺序、施工方法,采取技术措施以及工、料计划与施工进度等
5 、中型规模的工程应编制施工组织设计,它是根据施工现场情况和调查研究,经过综合分析而编制的,其主要内容包括:工程概况及其特点,着重施工特点,施工方法、施工程序,针对关键性部位所采取的组织措施和技术措施(包括安全技术措施)与施工进度,工程量,工作量、机料设备、劳力计划、施工总平面布置等

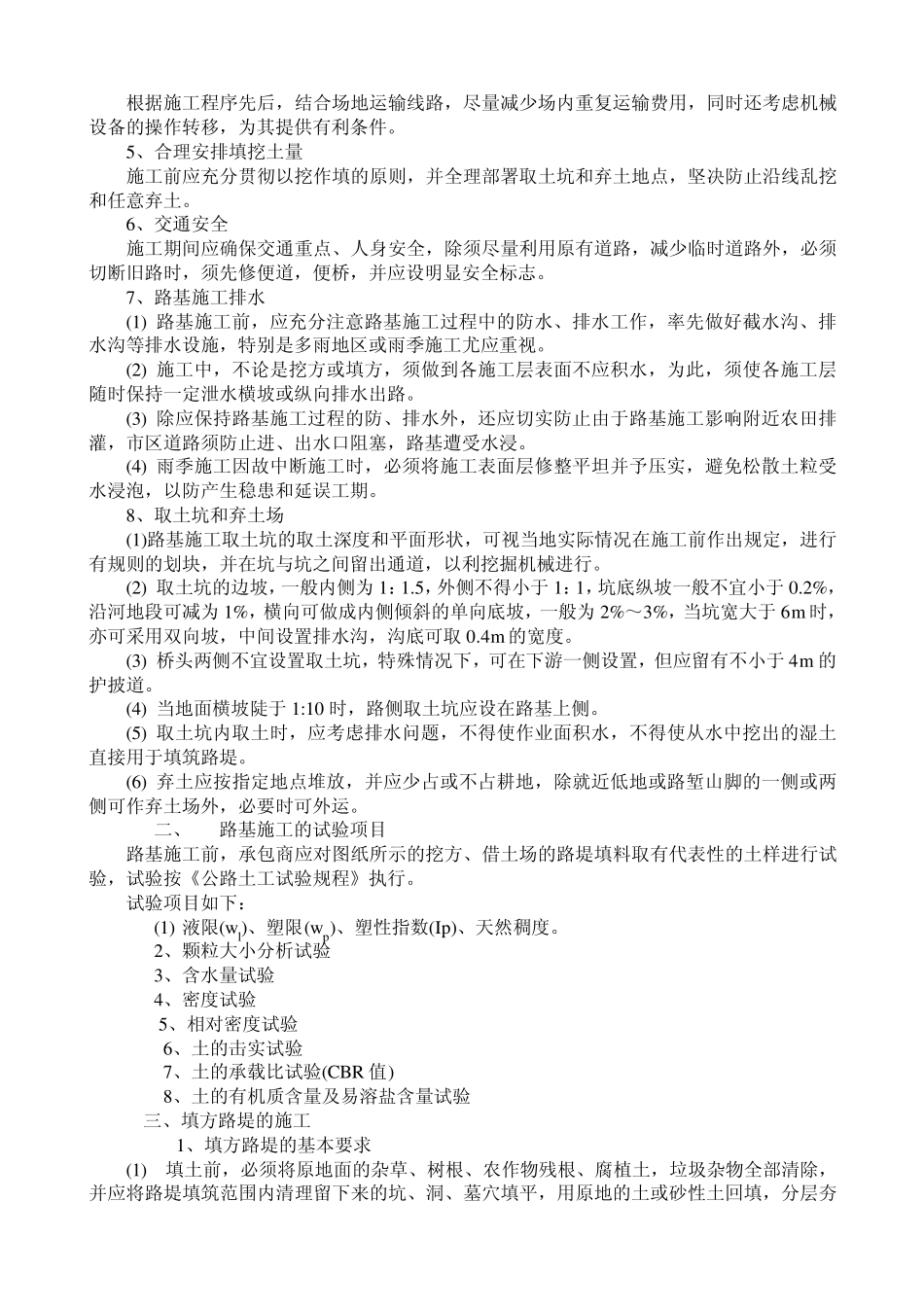

6 、按施工图的工程量,施工组织设计拟定的施工方法,公路与城市道路相应的工程预算定额(或其它上级指定的专用
