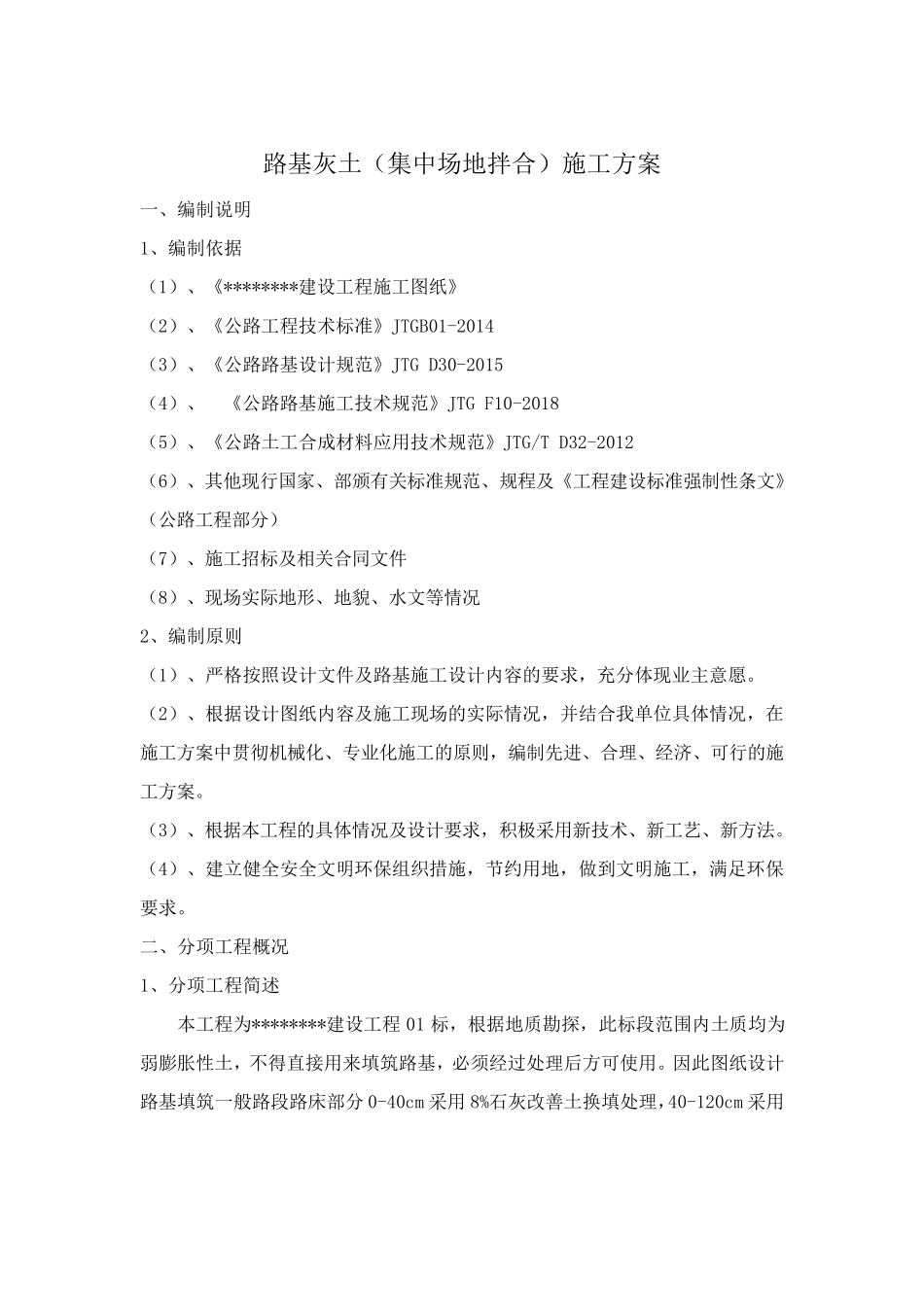

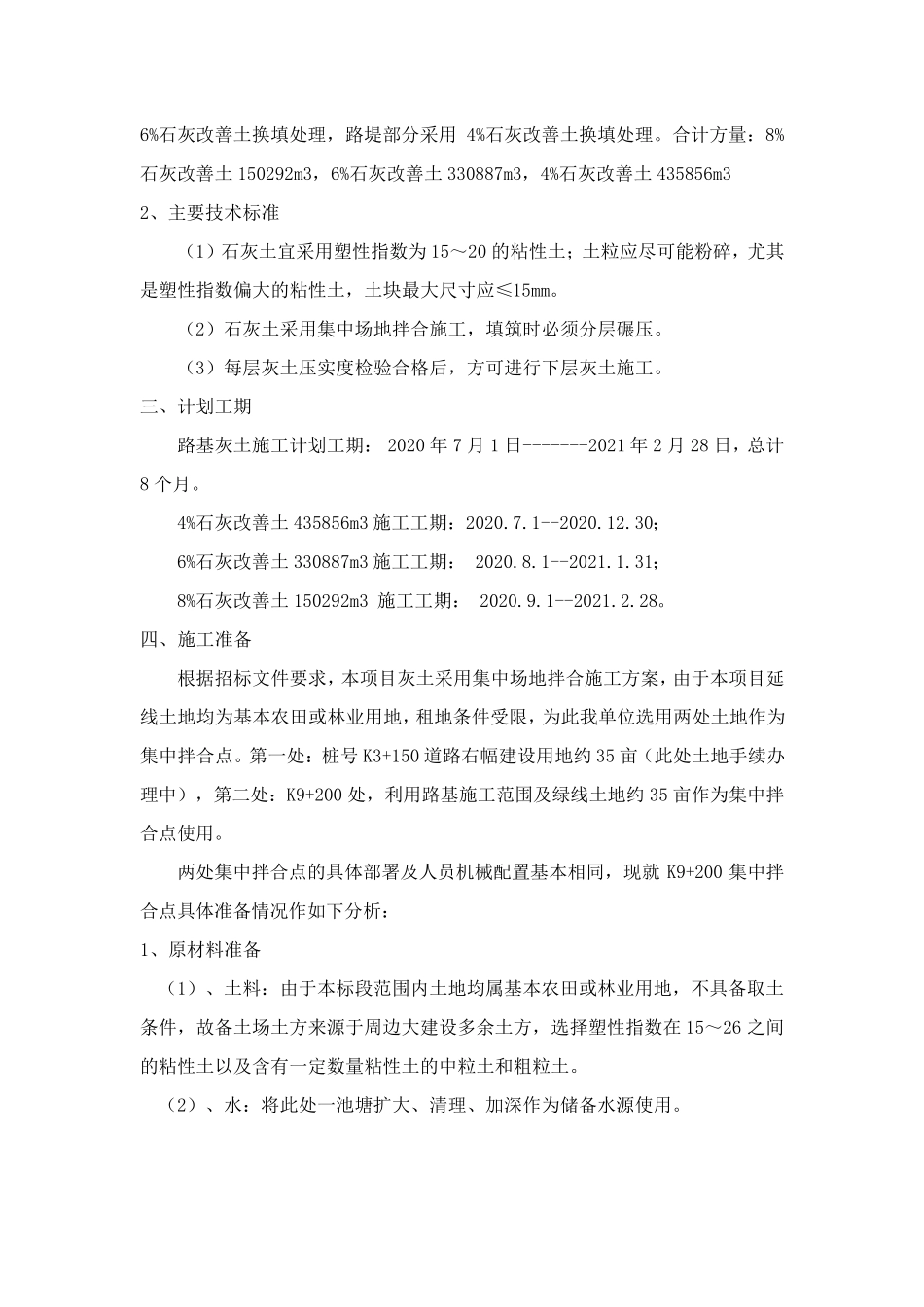

路基灰土(集中场地拌合)施工方案 一、编制说明 1、编制依据 (1)、《********建设工程施工图纸》 (2)、《公路工程技术标准》JTGB01-2014 (3)、《公路路基设计规范》JTG D30-2015 (4)、 《公路路基施工技术规范》JTG F10-2018 (5)、《公路土工合成材料应用技术规范》JTG/T D32-2012 (6)、其他现行国家、部颁有关标准规范、规程及《工程建设标准强制性条文》(公路工程部分) (7)、施工招标及相关合同文件 (8)、现场实际地形、地貌、水文等情况 2、编制原则 (1)、严格按照设计文件及路基施工设计内容的要求,充分体现业主意愿。 (2)、根据设计图纸内容及施工现场的实际情况,并结合我单位具体情况,在施工方案中贯彻机械化、专业化施工的原则,编制先进、合理、经济、可行的施工方案。 (3)、根据本工程的具体情况及设计要求,积极采用新技术、新工艺、新方法。 (4)、建立健全安全文明环保组织措施,节约用地,做到文明施工,满足环保要求。 二、分项工程概况 1、分项工程简述 本工程为********建设工程 01 标,根据地质勘探,此标段范围内土质均为弱膨胀性土,不得直接用来填筑路基,必须经过处理后 方可使 用。因 此图纸设计路基填筑一般 路段路床 部分 0-40cm 采用 8%石 灰改 善 土换 填处理,40-120cm 采用 6%石灰改善土换填处理,路堤部分采用4%石灰改善土换填处理。合计方量:8%石灰改善土150292m3,6%石灰改善土330887m3,4%石灰改善土435856m3 2、主要技术标准 (1)石灰土宜采用塑性指数为15~20 的粘性土;土粒应尽可能粉碎,尤其是塑性指数偏大的粘性土,土块最大尺寸应≤15mm。 (2)石灰土采用集中场地拌合施工,填筑时必须分层碾压。 (3)每层灰土压实度检验合格后,方可进行下层灰土施工。 三、计划工期 路基灰土施工计划工期: 2020 年 7 月 1 日-------2021 年 2 月 28 日,总计8 个月。 4%石灰改善土435856m3 施工工期:2020.7.1--2020.12.30; 6%石灰改善土330887m3 施工工期: 2020.8.1--2021.1.31; 8%石灰改善土150292m3 施工工期: 2020.9.1--2021.2.28。 四、施工准备 根据招标文件要求,本项目灰土采用集中场地拌合施工方案,由于本项目延线土地均为基本农田或林业用地,租地条件受限,为此我单位选用两处土地作为集中拌合点。第一处:桩号K3+150 道路右幅建设用地约35 亩(此处土地手续办理中),第二处:K9+200 处,利...
