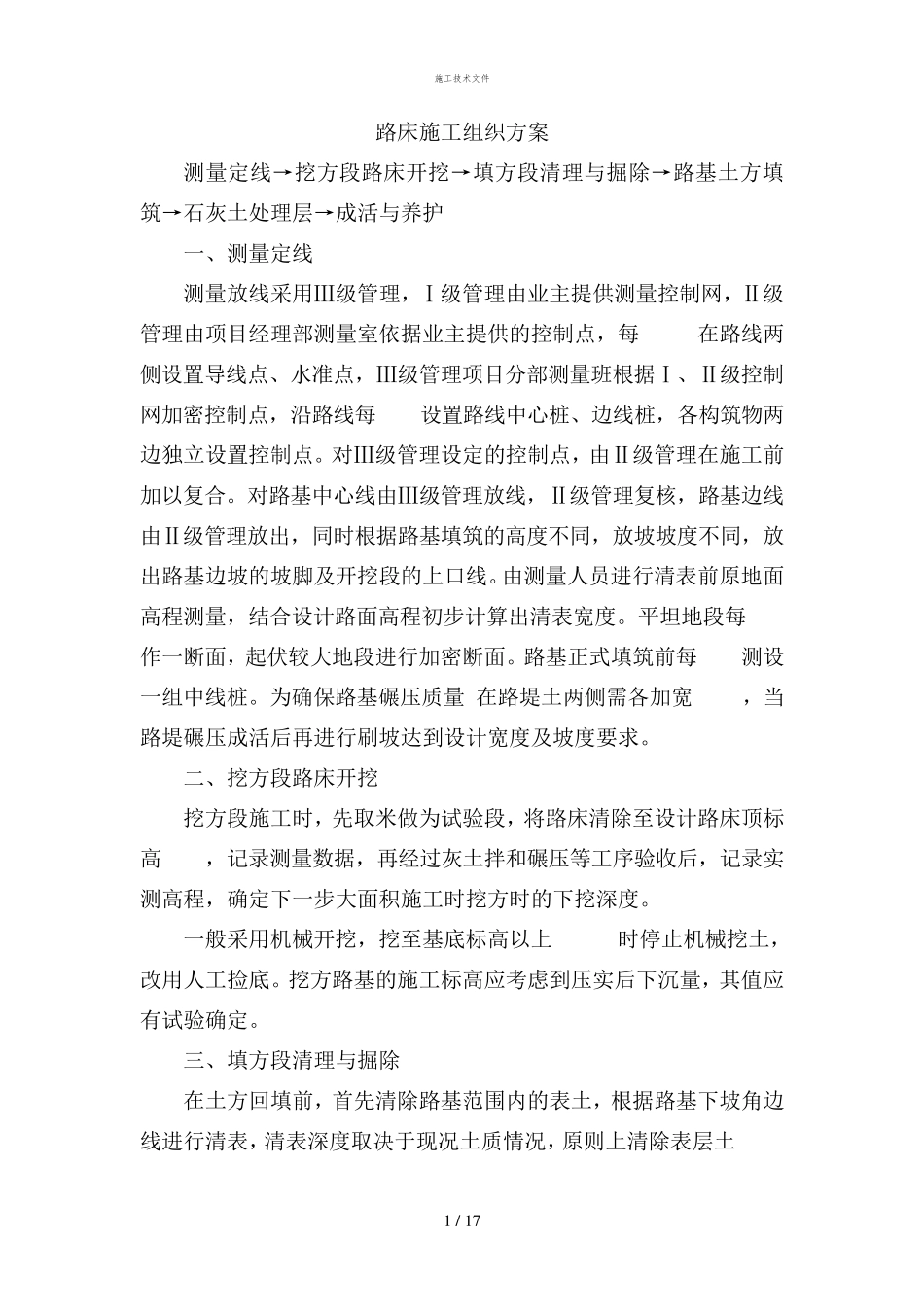

施工技术文件 1 / 1 7 路床施工组织方案 测量定线→挖方段路床开挖→填方段清理与掘除→路基土方填筑→石灰土处理层→成活与养护 一、测量定线 测量放线采用Ⅲ级管理,Ⅰ级管理由业主提供测量控制网,Ⅱ级管理由项目经理部测量室依据业主提供的控制点,每 100M在路线两侧设置导线点、水准点,Ⅲ级管理项目分部测量班根据Ⅰ、Ⅱ级控制网加密控制点,沿路线每 10M设置路线中心桩、边线桩,各构筑物两边独立设置控制点。对Ⅲ级管理设定的控制点,由Ⅱ级管理在施工前加以复合。对路基中心线由Ⅲ级管理放线,Ⅱ级管理复核,路基边线由Ⅱ级管理放出,同时根据路基填筑的高度不同,放坡坡度不同,放出路基边坡的坡脚及开挖段的上口线。由测量人员进行清表前原地面高程测量,结合设计路面高程初步计算出清表宽度。平坦地段每 10m作一断面,起伏较大地段进行加密断面。路基正式填筑前每 10m测设一组中线桩。为确保路基碾压质量,在路堤土两侧需各加宽 30cm,当路堤碾压成活后再进行刷坡达到设计宽度及坡度要求。 二、挖方段路床开挖 挖方段施工时,先取米做为试验段,将路床清除至设计路床顶标高-1cm,记录测量数据,再经过灰土拌和碾压等工序验收后,记录实测高程,确定下一步大面积施工时挖方时的下挖深度。 一般采用机械开挖,挖至基底标高以上 200mm时停止机械挖土,改用人工捡底。挖方路基的施工标高应考虑到压实后下沉量,其值应有试验确定。 三、填方段清理与掘除 在土方回填前,首先清除路基范围内的表土,根据路基下坡角边线进行清表,清表深度取决于现况土质情况,原则上清除表层土30cm施工技术文件 2 / 1 7 并挖除原地面30cm以下不适宜做为填筑路基的材料,包括:淤泥、垃圾、有机质残渣、地下构造物,地下洞穴等,清至露出原状土层,用重型压路机()进行碾压,对原状土进行土壤压实度检测。土基压实度达到后方能进行上部回填,路基基底原状土的强度不符合要求时,应进行换填,换填深度,不小于 30cm,并分层压实。对局部坑洼处用素土分层回填夯实,使路基面平整,然后再进行土方填筑。 非适宜性材料的挖除:在按照设计的清表深度进行清表后,在填方或零填路基施工范围内,存在垃圾坑、鱼塘、淤泥及建筑物基础等不适宜路基填料要求的地段,需要制定相应的方案,报请注册监理施工全过程管理人员 ,采取挖除换填的方式进行处理。施工时按照注册监理施工全过程管理人员 指定的范围和深度进行挖除,挖除后经过注册监理施...
