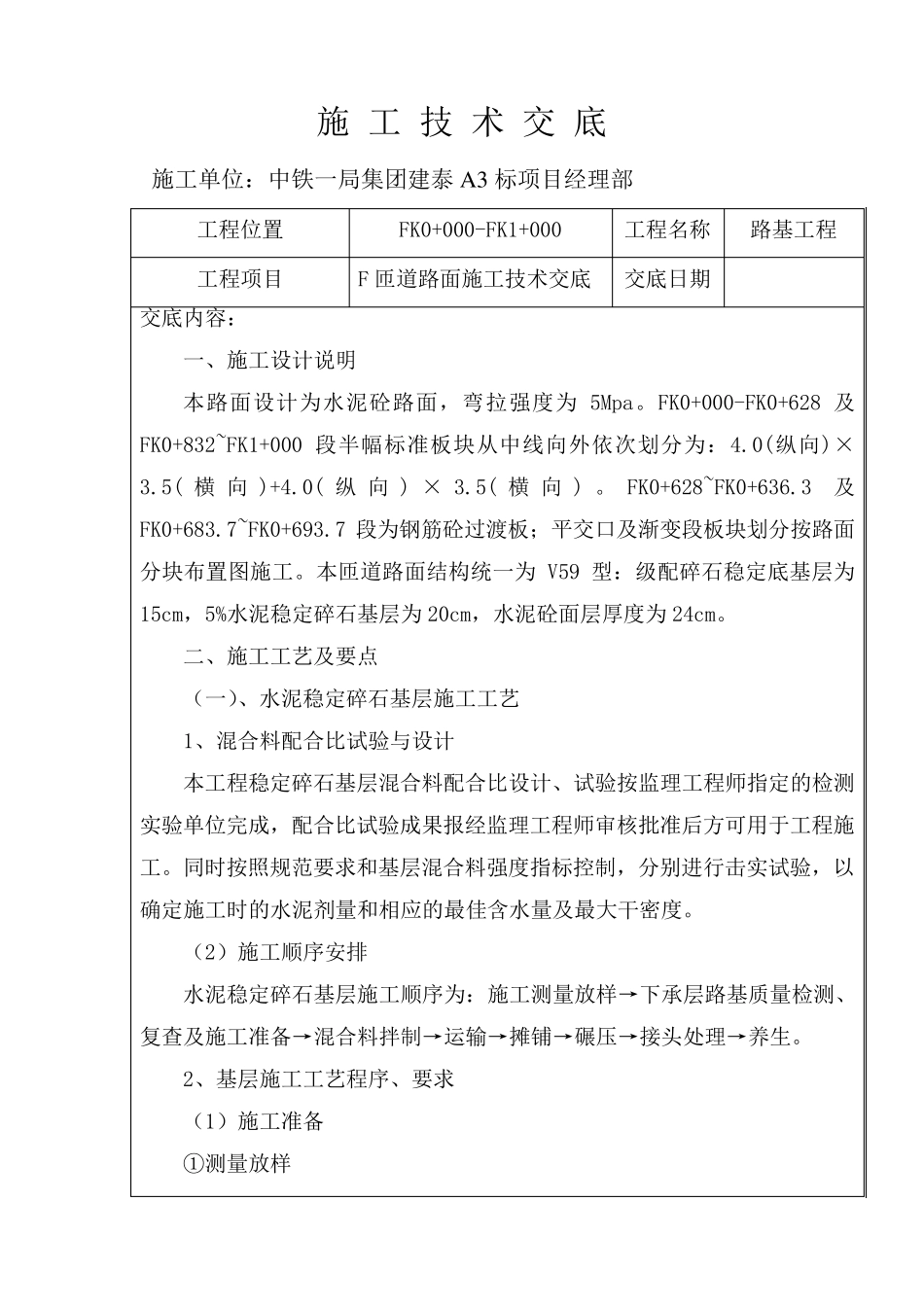

施 工 技 术 交 底 施工单位:中铁一局集团建泰A 3 标项目经理部 工程位置 FK0+000-FK1+000 工程名称 路基工程 工程项目 F 匝道路面施工技术交底 交底日期 交底内容: 一、施工设计说明 本路面设计为水泥砼路面,弯拉强度为5Mpa
FK0+000-FK0+628 及 FK0+832~FK1+000 段半幅标准板块从中线向外依次划分为:4
0(纵向)×3
5( 横 向)+4
0( 纵向) × 3
5( 横 向)
FK0+628~FK0+636
3及 FK0+683
7~FK0+693
7 段为钢筋砼过渡板;平交口及渐变段板块划分按路面分块布置图施工
本匝道路面结构统一为V59 型:级配碎石稳定底基层为15cm,5%水泥稳定碎石基层为20cm,水泥砼面层厚度为24cm
二、施工工艺及要点 (一)、水泥稳定碎石基层施工工艺 1、混合料配合比试验与设计 本工程稳定碎石基层混合料配合比设计、试验按监理工程师指定的检测实验单位完成,配合比试验成果报经监理工程师审核批准后方可用于工程施工
同时按照规范要求和基层混合料强度指标控制,分别进行击实试验,以确定施工时的水泥剂量和相应的最佳含水量及最大干密度
(2)施工顺序安排 水泥稳定碎石基层施工顺序为:施工测量放样→下承层路基质 量检测、复 查 及施工准备 →混合料拌 制→运 输 →摊 铺 →碾 压 →接 头 处 理→养 生

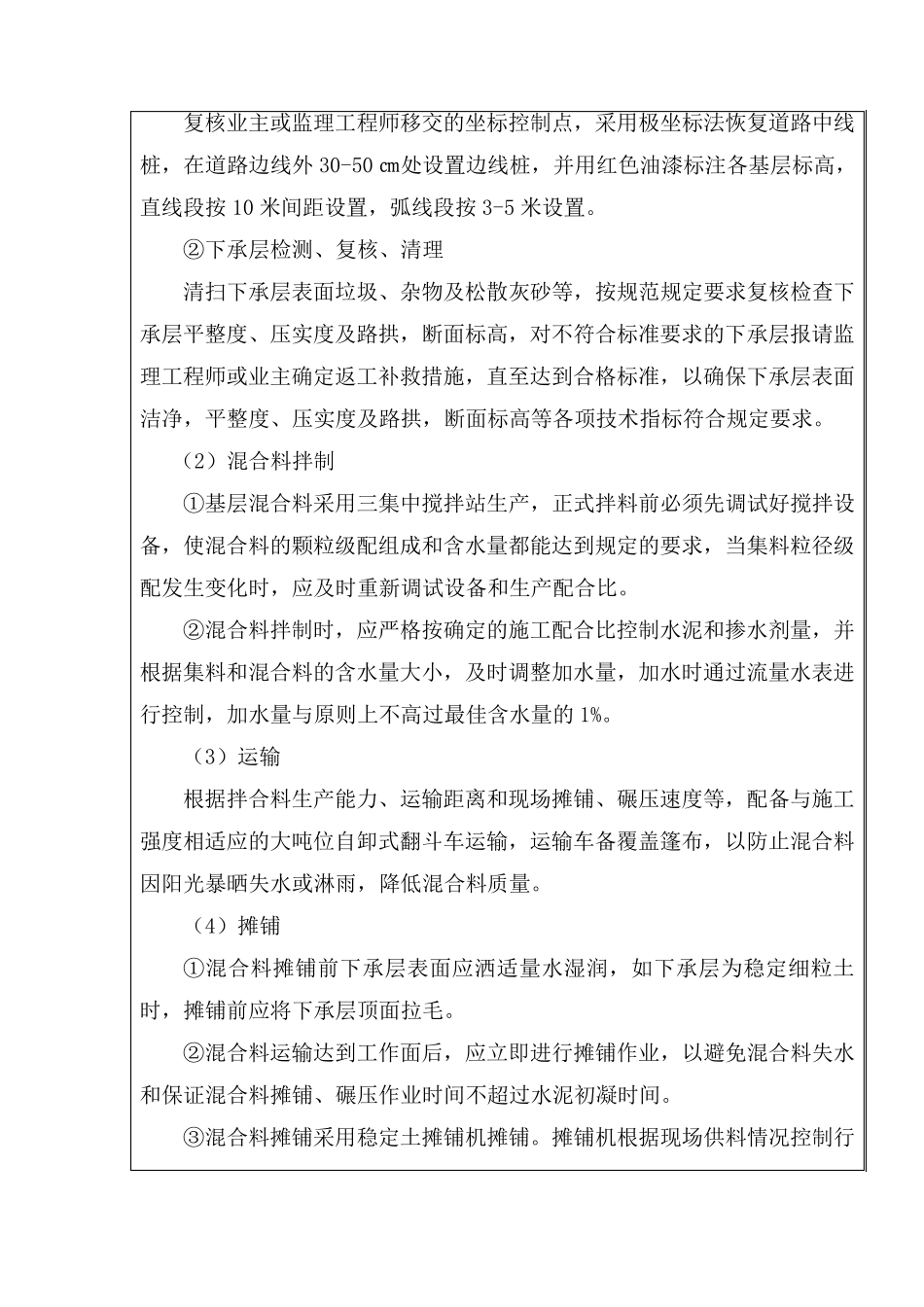

2、基层施工工艺程序、要求 (1)施工准备 ① 测量放样 复核业主或监理工程师移交的坐标控制点,采用极坐标法恢复道路中线桩,在道路边线外30-50 ㎝处设置边线桩,并用红色油漆标注各基层标高,直线段按10 米间距设置,弧线段按3-5 米设置

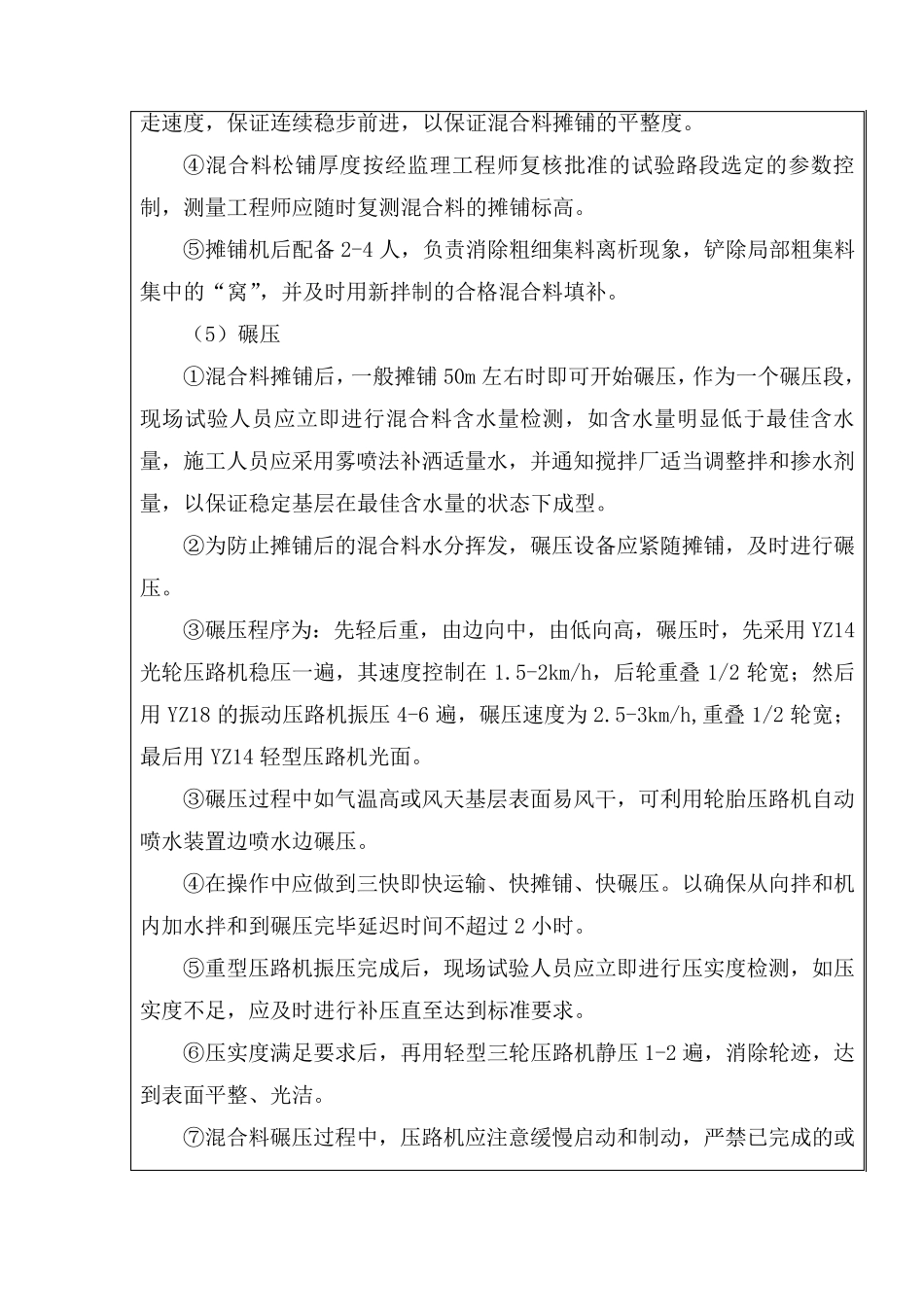

②下承层检测、复核、清理 清扫下承层表面垃圾、杂物及松散灰砂等,按规范规定要求复核检查下承层平整度、压实度及路拱,断面标高,对不符合标准要求的下承层
