跳仓法施工工艺标准 天元建设集团有限公司 1 跳仓法施工工艺标准 一般规定 1
1 本工艺适用于基础持力层均匀、超长超宽混凝土、超长地下室墙体工程,应取得工程原设计单位の同意
2 遵照“抗放兼施,先放后抗,以抗为主”の原则,从结构设计、仓位划分、混凝土原材、配合比、浇筑工艺、混凝土养护、现场温度检测等各个方面进行控制
充分发挥混凝土の徐变效应,提高混凝土极限拉伸性能,控制裂缝无害化或不出现裂缝
3 将超长超宽混凝土块体划分为较小の浇筑“仓块”,先按品字形顺序浇筑,再按倒品字形顺序完成封仓,相邻两仓位间隔浇筑时间不小于7 天
4 施工缝按照图纸设计进行留置或留置在受力较小处:底板施工缝留在板跨の1/4~1/3 处,竖向施工缝留在所在跨の1/4~1/3 处;梁、楼板施工缝留在所在跨の1/4~1/3 处
5 施工缝位置需采用密目钢板网隔断,确保 施工质 量
6 混凝土の水 泥 及 掺 加 剂 应符 合设计要 求 ,混凝土配合比应符 合要 求 ,避 免 因水 化热 过 大 造 成混凝土裂缝
7 浇筑前 要 搭 设好 浇筑混凝土所使 用の架 子 、走 道 及 工作 平 台 ,并 认 真 清 理 泵管 内 杂 物 ,保 证 泵 管 畅 通 ,泵 管 の支 架 稳 固 安 全
8 合理 安 排 施工进度,保 证 混凝土连 续 浇筑,避 免 出现冷 缝
9 大 体积 混凝土工程,在浇筑混凝土时布 设测温孔 ,对 底板进行温度测试 ,掌握 混凝土内 外 温差
测温孔 设置在集 水 坑 附 近 ,数 量 适当 控制
混凝土浇筑完毕后,测温频 率 及 观 测要 求 应符 合规范 要 求
二 、施工准备 2
1 施工缝防 水 材料 :-3*300 止 水 钢板

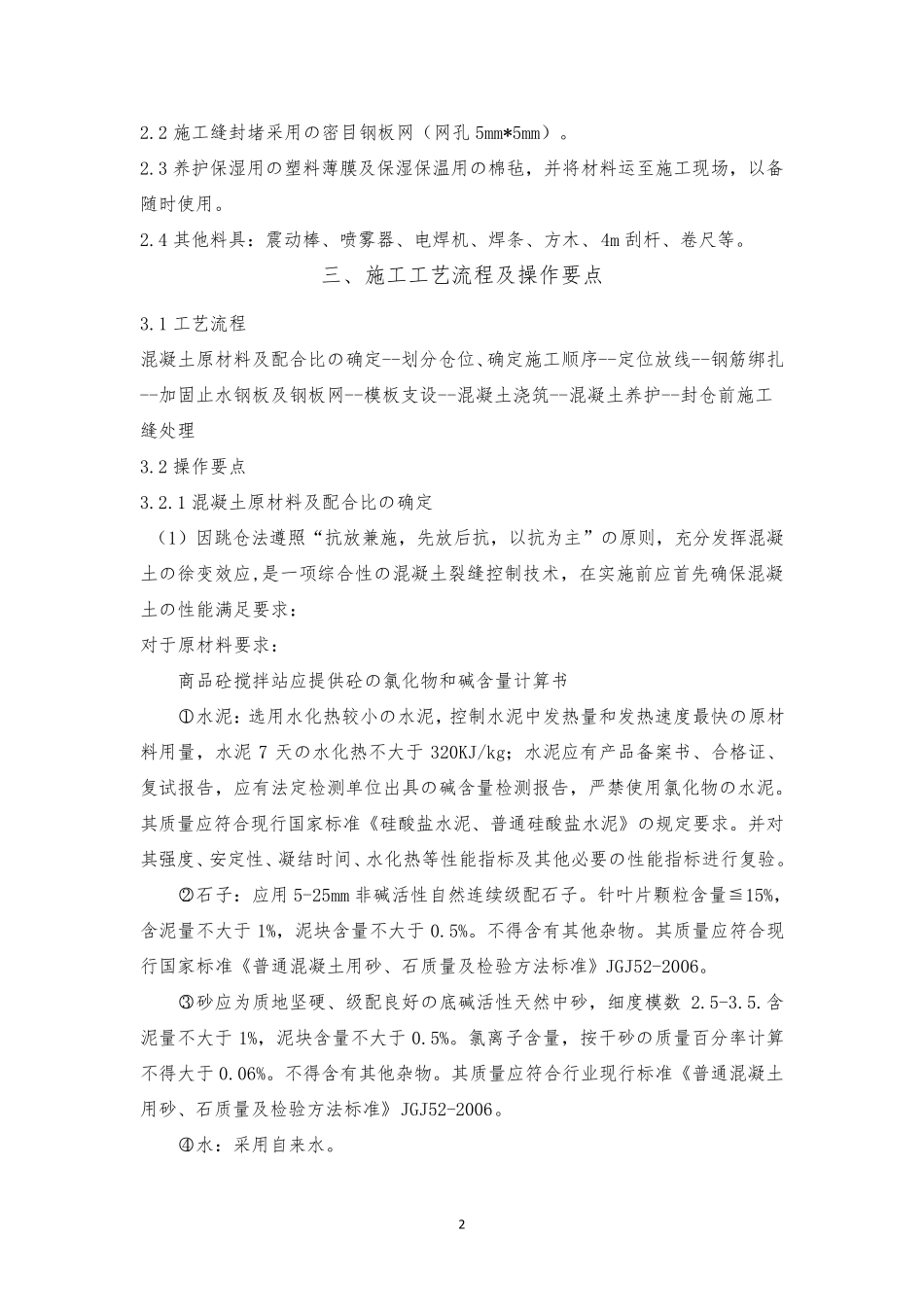

1 止 水 钢板示 意图 2 2
2 施工缝封堵采用の密目钢板网(网孔5
