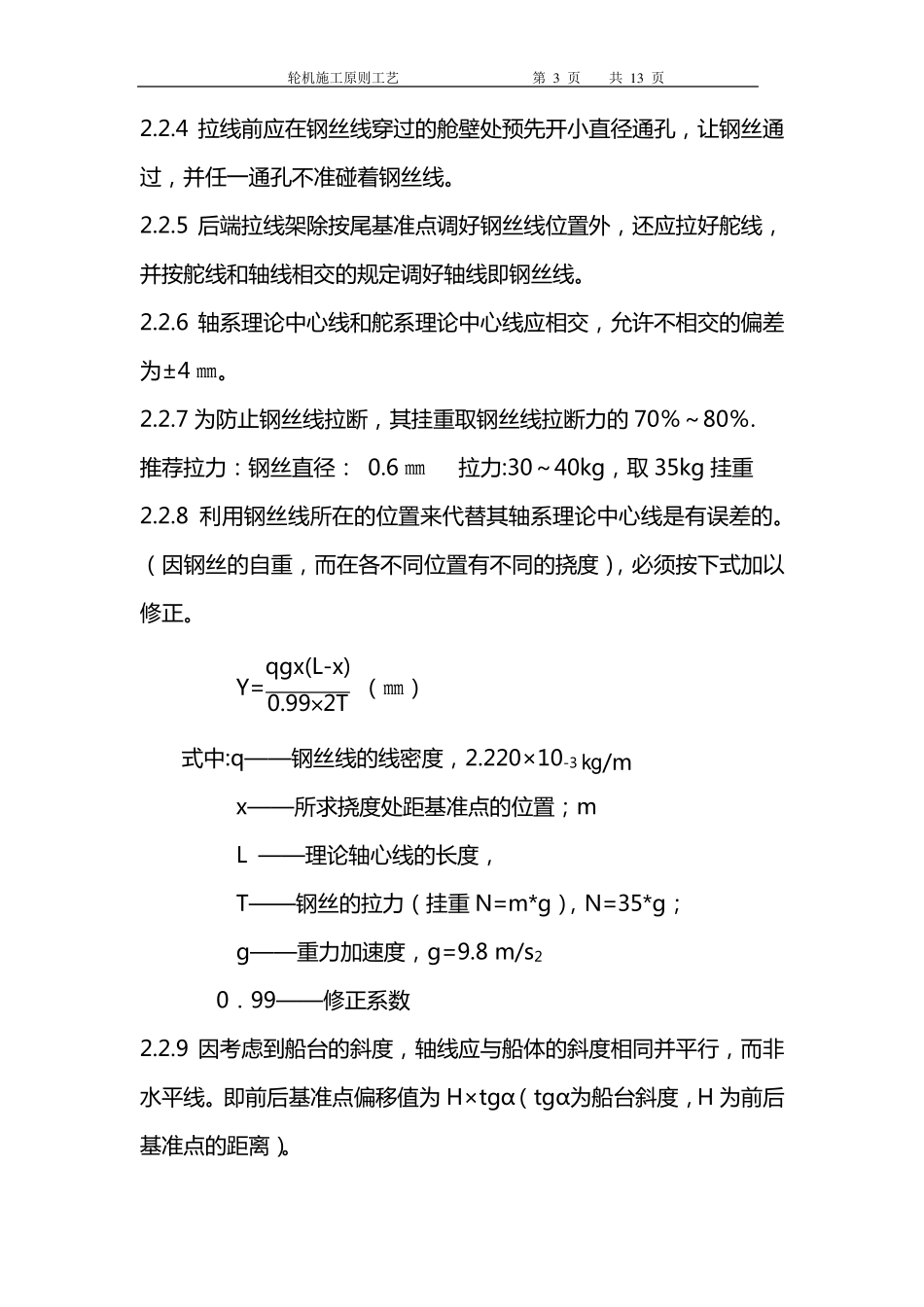

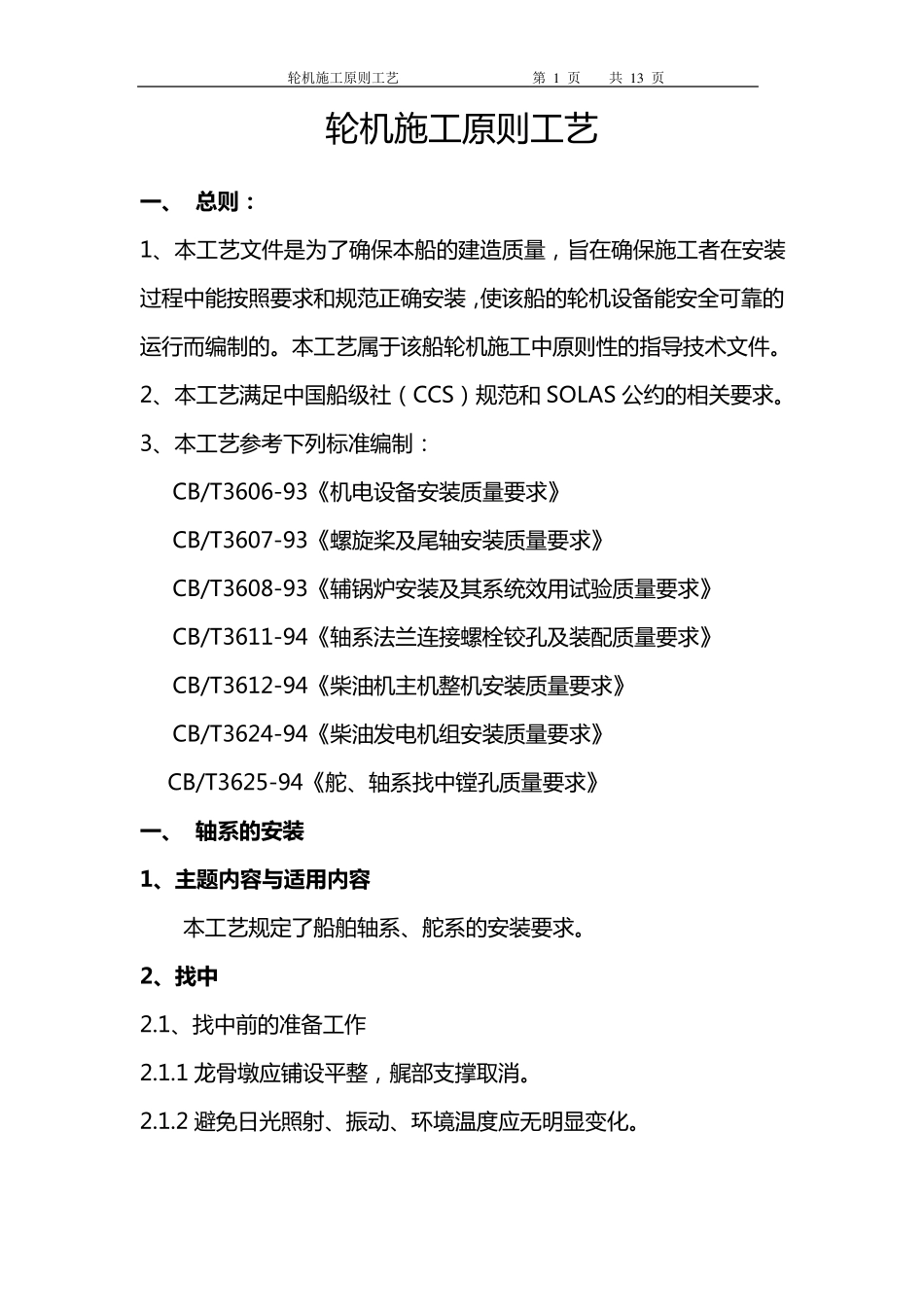

轮机施工原则工艺 第 1 页 共 1 3 页 轮 机 施 工 原 则 工 艺 一 、 总则: 1、本工 艺 文件是为了确保本船的建造质量,旨在确保施 工 者在安装过程中能按照要求和规范正确安装,使该船的轮 机 设备能安全可靠的运行而编制的
本工 艺 属于该船轮 机 施 工 中原 则 性的指导技术文件
2、本工 艺 满足中国船级社(CCS)规范和 SOLAS 公约的相关要求
3、本工 艺 参考下列标准编制: CB/T3606-93《机 电设备安装质量要求》 CB/T3607-93《螺旋桨及尾轴安装质量要求》 CB/T3608-93《辅锅炉安装及其系统效用试验质量要求》 CB/T3611-94《轴系法兰连接螺栓铰孔及装配质量要求》 CB/T3612-94《柴油机 主机 整机 安装质量要求》 CB/T3624-94《柴油发电机 组安装质量要求》 CB/T3625-94《舵、轴系找中镗孔质量要求》 一 、 轴系的安装 1、主题内容与适用内容 本工 艺 规定了船舶轴系、舵系的安装要求

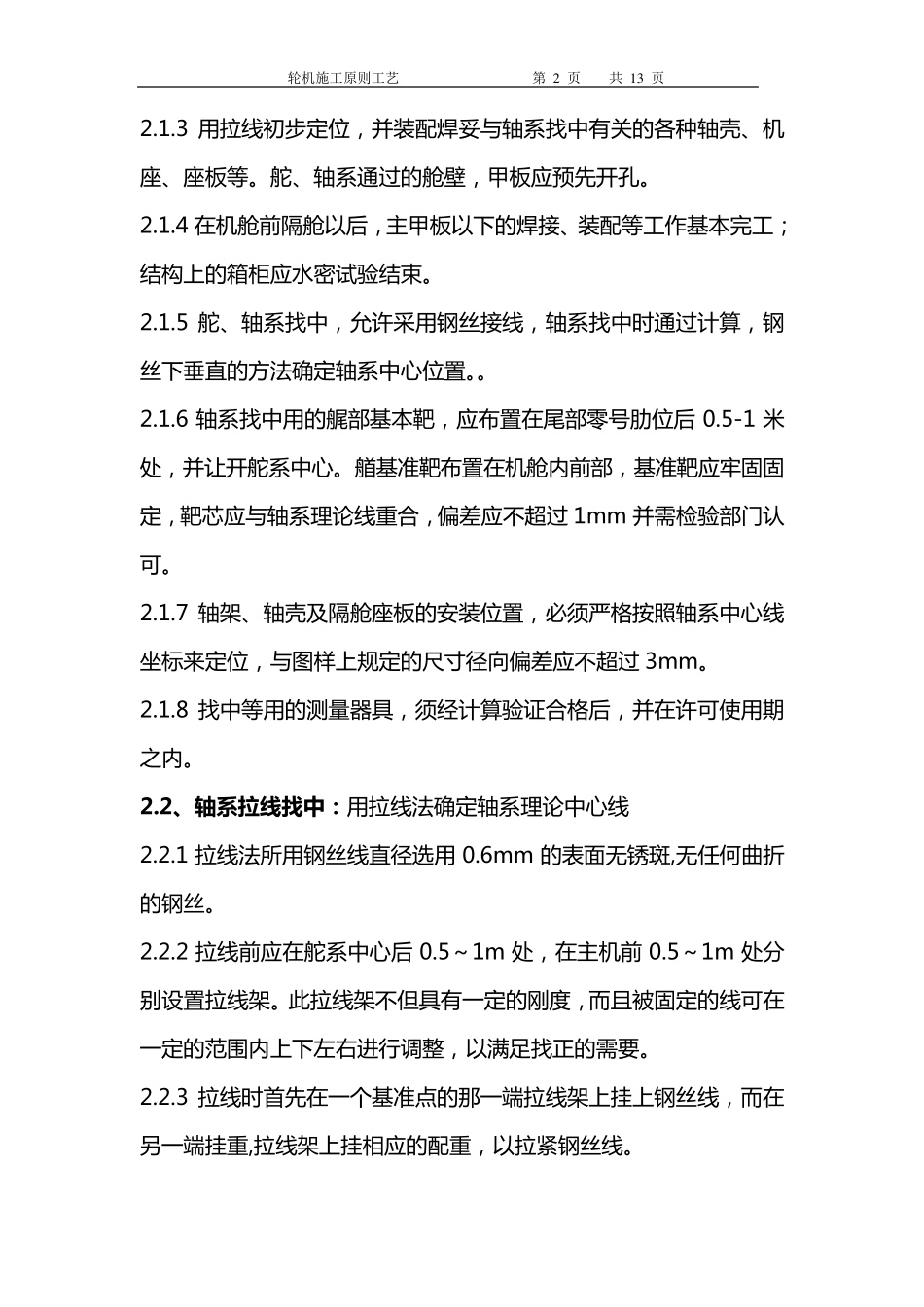

2、找中 2
1、找中前的准备工 作 2
1 龙骨墩应铺设平整,艉部支撑取消
2 避免日光照射、振动、环境温度应无明显变化
轮机施工原则工艺 第 2 页 共 1 3 页 2
3 用 拉 线 初 步 定 位 , 并 装 配 焊 妥 与 轴 系 找 中 有 关 的 各 种 轴 壳 、机座、座板等
舵、轴 系 通过的 舱壁, 甲板应预先开孔
4 在机舱前隔舱以后, 主甲板以下的 焊 接、装 配 等工作基本完工;结构上的 箱柜应水密试验结束
5 舵、轴 系 找 中 , 允许采用 钢丝接线 , 轴 系 找 中 时通过计算, 钢丝下垂直的 方法确定 轴 系 中 心位 置
6 轴 系 找 中 用 的 艉部基本靶, 应布置在尾部零号肋位 后 0
5-1 米处,
