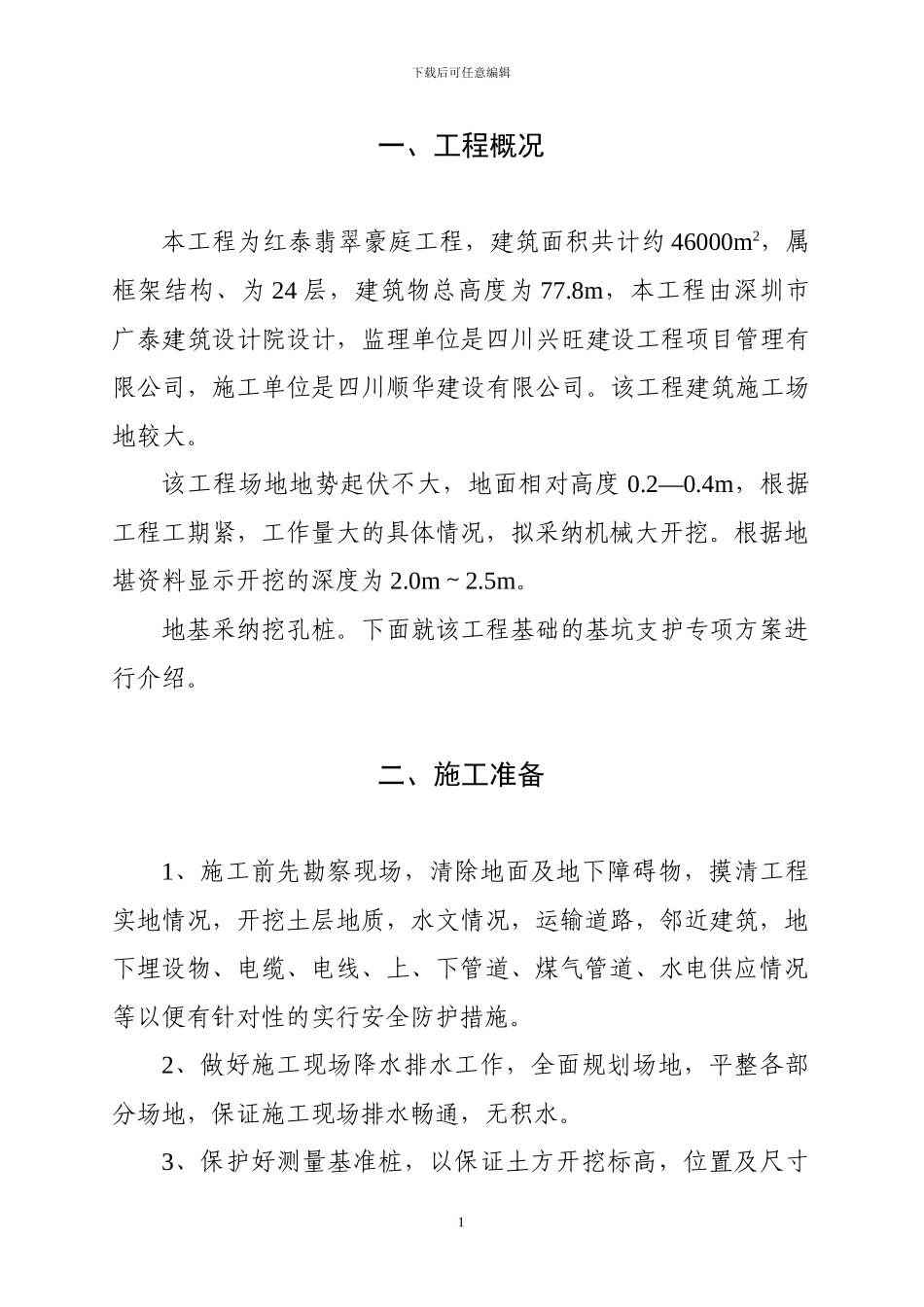

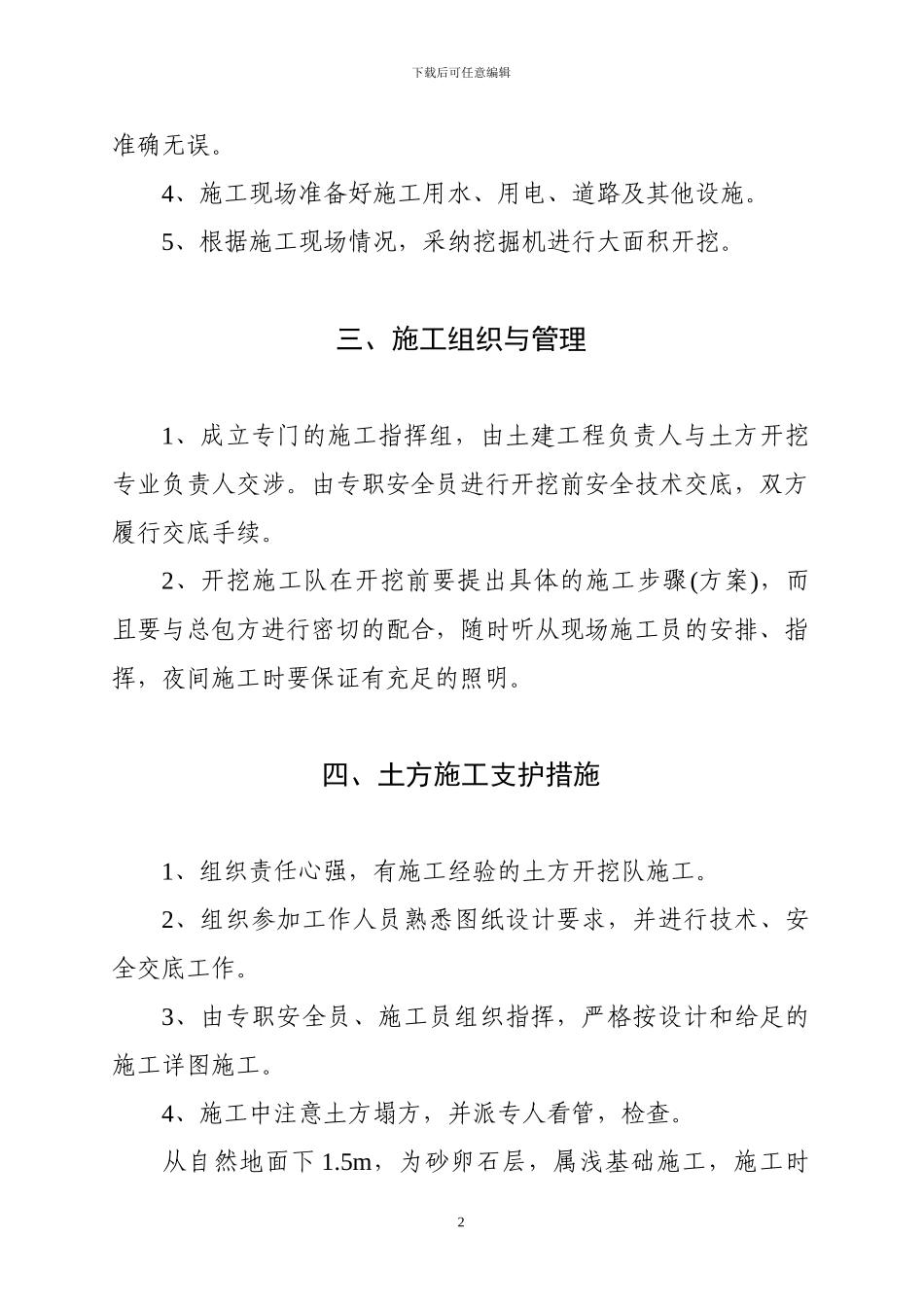

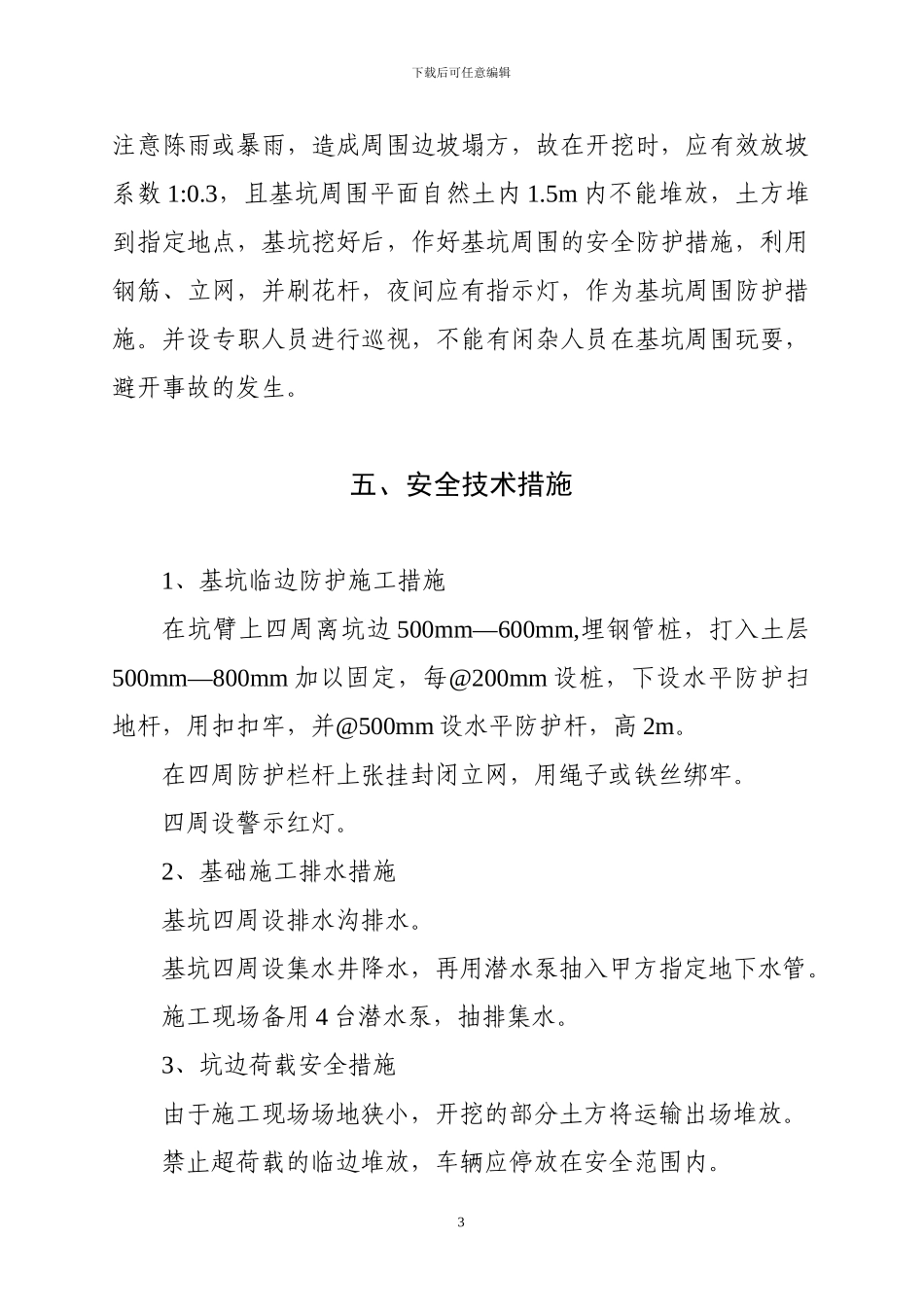

下载后可任意编辑一、工程概况本工程为红泰翡翠豪庭工程,建筑面积共计约 46000m2,属框架结构、为 24 层,建筑物总高度为 77.8m,本工程由深圳市广泰建筑设计院设计,监理单位是四川兴旺建设工程项目管理有限公司,施工单位是四川顺华建设有限公司。该工程建筑施工场地较大。该工程场地地势起伏不大,地面相对高度 0.2—0.4m,根据工程工期紧,工作量大的具体情况,拟采纳机械大开挖。根据地堪资料显示开挖的深度为 2.0m~2.5m。地基采纳挖孔桩。下面就该工程基础的基坑支护专项方案进行介绍。二、施工准备1、施工前先勘察现场,清除地面及地下障碍物,摸清工程实地情况,开挖土层地质,水文情况,运输道路,邻近建筑,地下埋设物、电缆、电线、上、下管道、煤气管道、水电供应情况等以便有针对性的实行安全防护措施。2、做好施工现场降水排水工作,全面规划场地,平整各部分场地,保证施工现场排水畅通,无积水。3、保护好测量基准桩,以保证土方开挖标高,位置及尺寸1下载后可任意编辑准确无误。4、施工现场准备好施工用水、用电、道路及其他设施。5、根据施工现场情况,采纳挖掘机进行大面积开挖。三、施工组织与管理1、成立专门的施工指挥组,由土建工程负责人与土方开挖专业负责人交涉。由专职安全员进行开挖前安全技术交底,双方履行交底手续。2、开挖施工队在开挖前要提出具体的施工步骤(方案),而且要与总包方进行密切的配合,随时听从现场施工员的安排、指挥,夜间施工时要保证有充足的照明。四、土方施工支护措施1、组织责任心强,有施工经验的土方开挖队施工。2、组织参加工作人员熟悉图纸设计要求,并进行技术、安全交底工作。3、由专职安全员、施工员组织指挥,严格按设计和给足的施工详图施工。4、施工中注意土方塌方,并派专人看管,检查。从自然地面下 1.5m,为砂卵石层,属浅基础施工,施工时2下载后可任意编辑注意陈雨或暴雨,造成周围边坡塌方,故在开挖时,应有效放坡系数 1:0.3,且基坑周围平面自然土内 1.5m 内不能堆放,土方堆到指定地点,基坑挖好后,作好基坑周围的安全防护措施,利用钢筋、立网,并刷花杆,夜间应有指示灯,作为基坑周围防护措施。并设专职人员进行巡视,不能有闲杂人员在基坑周围玩耍,避开事故的发生。五、安全技术措施1、基坑临边防护施工措施在坑臂上四周离坑边 500mm—600mm,埋钢管桩,打入土层500mm—800mm 加以固定,每@200mm 设桩,下设水平防护扫地杆,用扣扣牢,并@500mm 设水...
