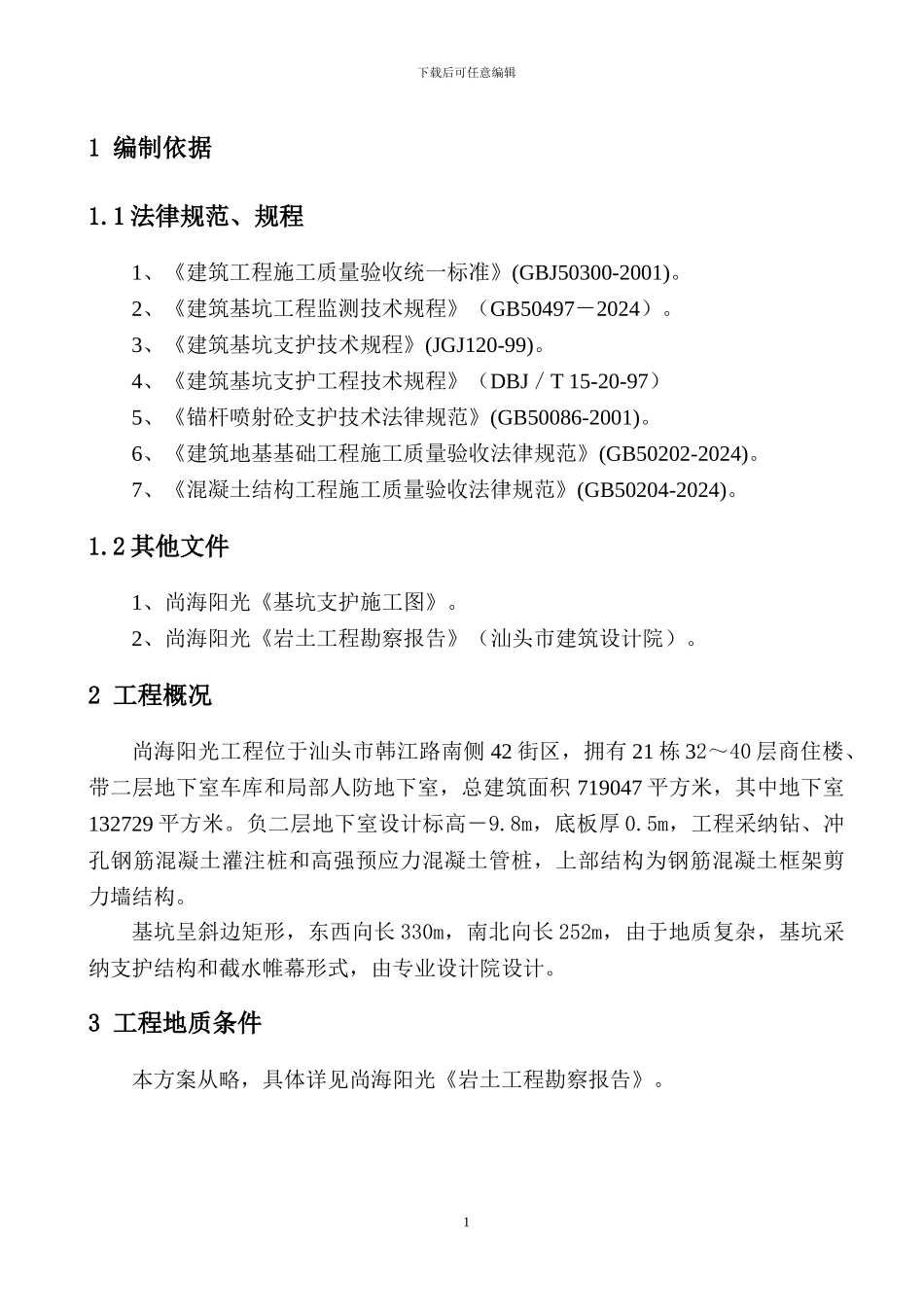

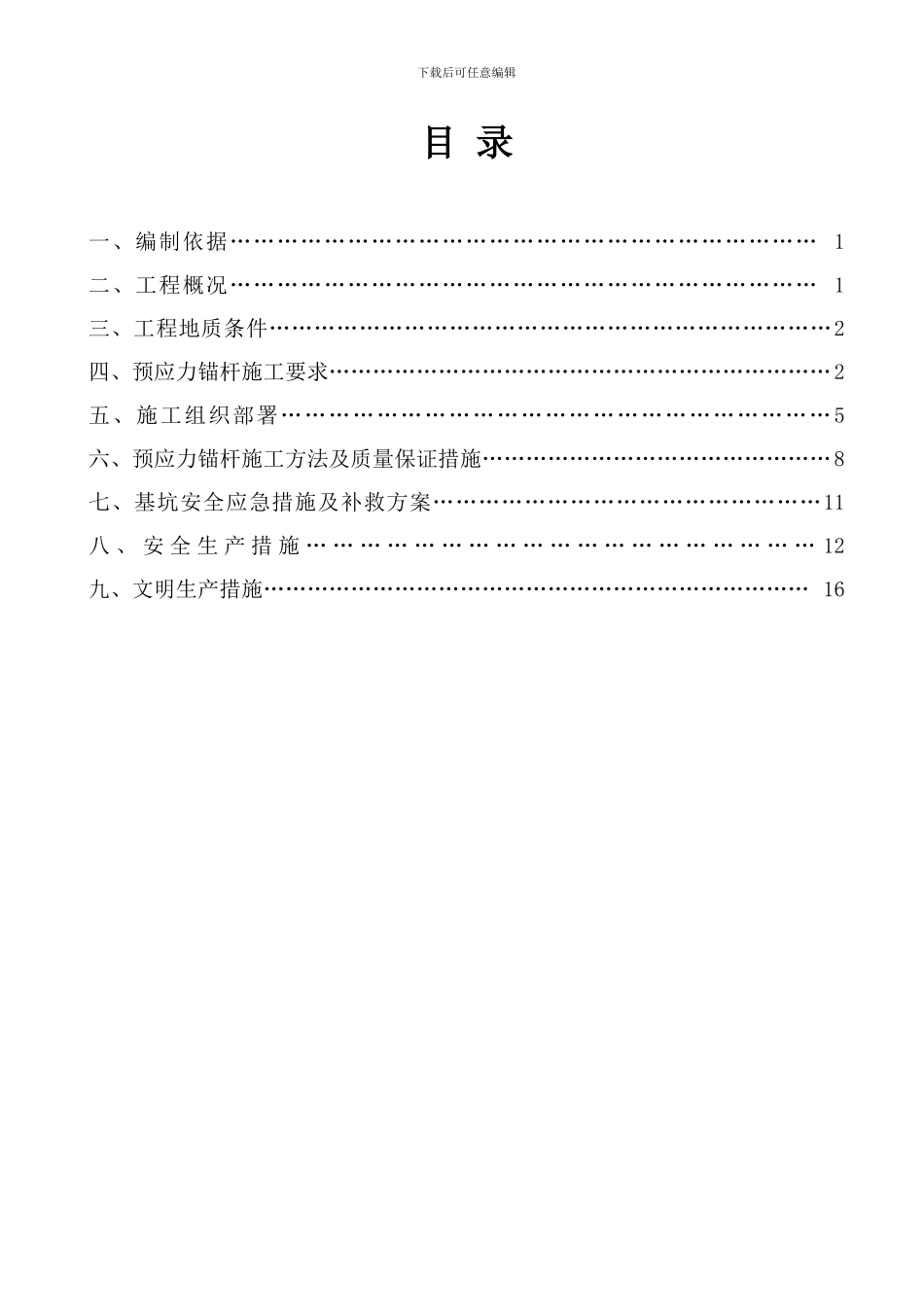

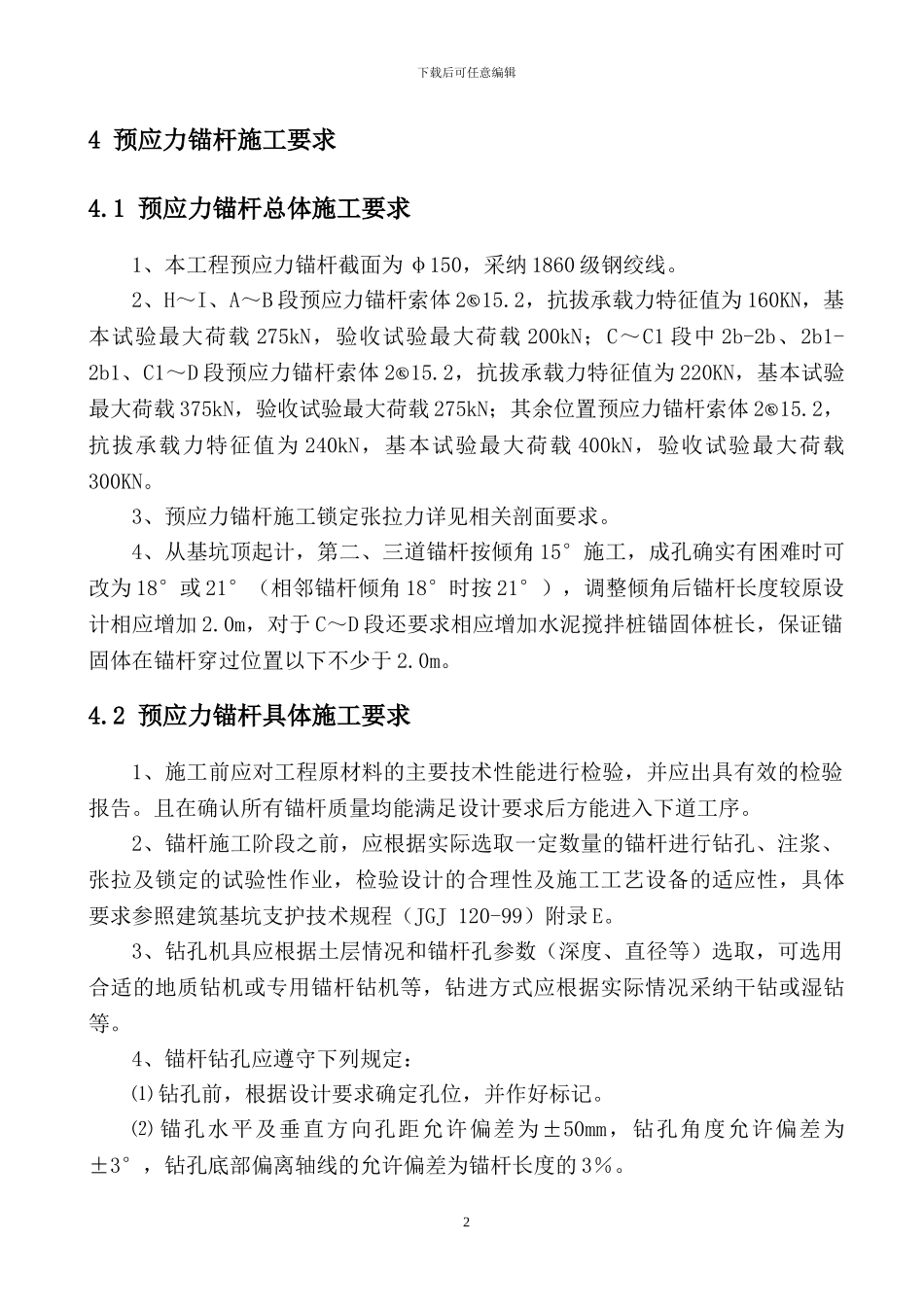

下载后可任意编辑目 录一、编制依据………………………………………………………………… 1二、工程概况………………………………………………………………… 1三、工程地质条件…………………………………………………………………2四、预应力锚杆施工要求……………………………………………………………2五、施工组织部署……………………………………………………………5六、预应力锚杆施工方法及质量保证措施…………………………………………8七、基坑安全应急措施及补救方案……………………………………………11八 、 安 全 生 产 措 施 … … … … … … … … … … … … … … … … … … … 12九、文明生产措施………………………………………………………………… 16下载后可任意编辑1 编制依据1
1 法律规范、规程1、《建筑工程施工质量验收统一标准》(GBJ50300-2001)
2、《建筑基坑工程监测技术规程》(GB50497-2024)
3、《建筑基坑支护技术规程》(JGJ120-99)
4、《建筑基坑支护工程技术规程》(DBJ/T 15-20-97)5、《锚杆喷射砼支护技术法律规范》(GB50086-2001)
6、《建筑地基基础工程施工质量验收法律规范》(GB50202-2024)
7、《混凝土结构工程施工质量验收法律规范》(GB50204-2024)
2 其他文件1、尚海阳光《基坑支护施工图》
2、尚海阳光《岩土工程勘察报告》(汕头市建筑设计院)
2 工程概况尚海阳光工程位于汕头市韩江路南侧 42 街区,拥有 21 栋 32~40 层商住楼、带二层地下室车库和局部人防地下室,总建筑面积 719047 平方米,其中地下室132729 平方米
负二层地下室设计标高-9
8m,底板厚 0
5m,工程采纳钻、冲孔钢筋混凝土灌注桩和高强预应力混凝土管桩,上部结构为钢
